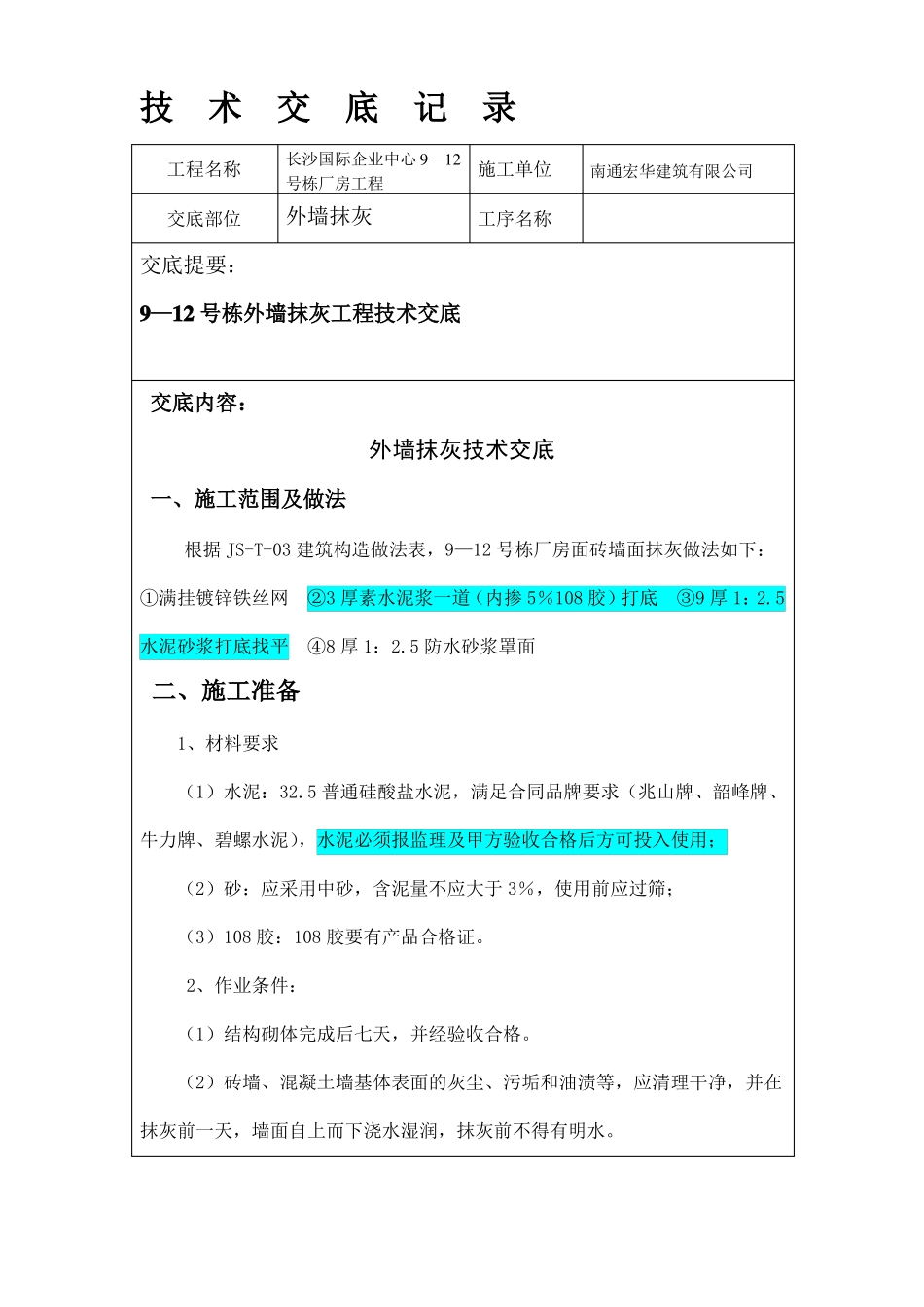

技术交底记录工程名称交底部位长沙国际企业中心 9—12号栋厂房工程施工单位工序名称南通宏华建筑有限公司外墙抹灰交底提要:9—12 号栋外墙抹灰工程技术交底交底内容:外墙抹灰技术交底一、施工范围及做法根据 JS-T-03 建筑构造做法表,9—12 号栋厂房面砖墙面抹灰做法如下:①满挂镀锌铁丝网②3 厚素水泥浆一道(内掺 5%108 胶)打底③9 厚 1:2
5水泥砂浆打底找平④8 厚 1:2
5 防水砂浆罩面二、施工准备1、材料要求(1)水泥:32
5 普通硅酸盐水泥,满足合同品牌要求(兆山牌、韶峰牌、牛力牌、碧螺水泥),水泥必须报监理及甲方验收合格后方可投入使用;(2)砂:应采用中砂,含泥量不应大于 3%,使用前应过筛;(3)108 胶:108 胶要有产品合格证
2、作业条件:(1)结构砌体完成后七天,并经验收合格
(2)砖墙、混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并在抹灰前一天,墙面自上而下浇水湿润,抹灰前不得有明水

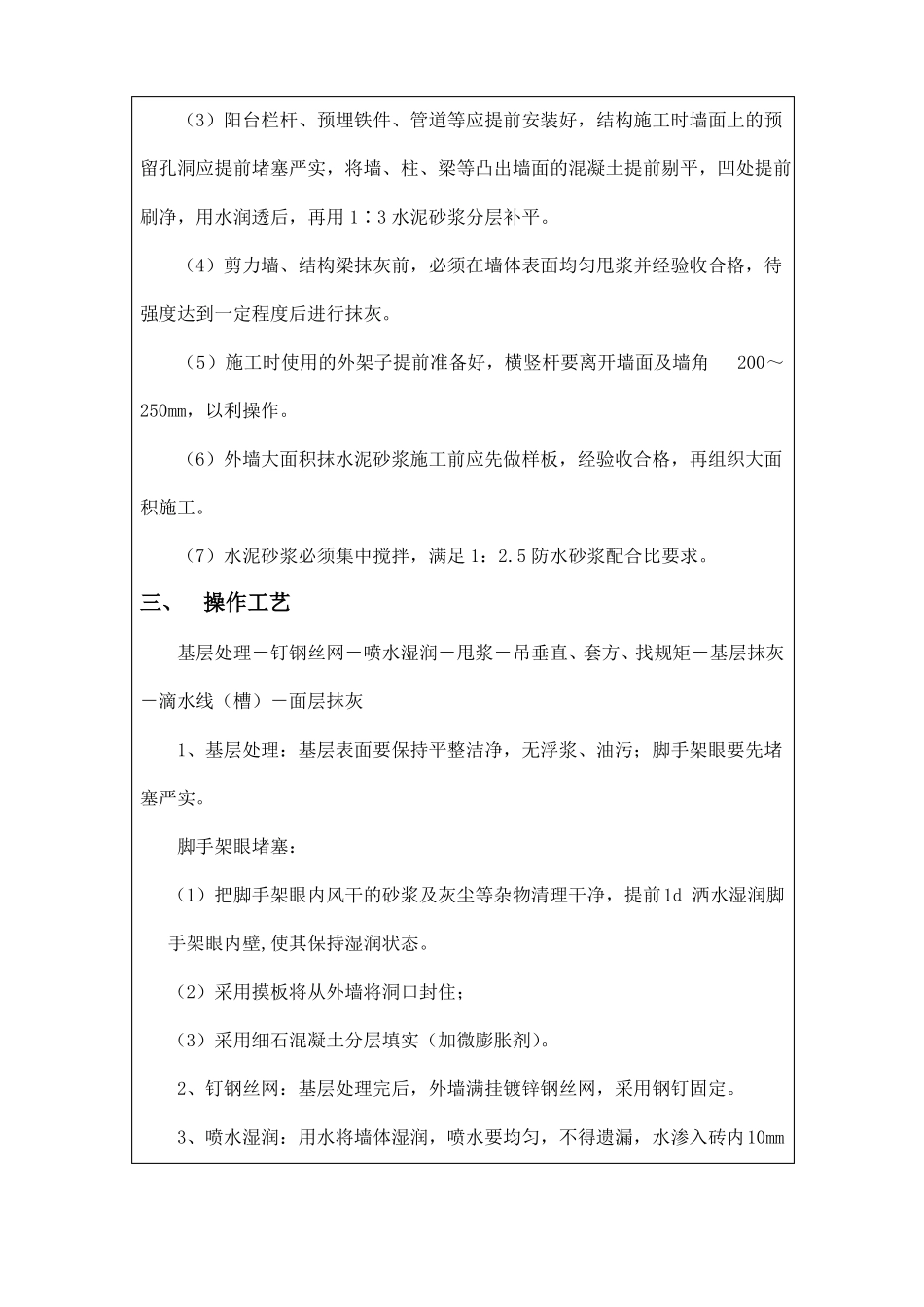

(3)阳台栏杆、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将墙、柱、梁等凸出墙面的混凝土提前剔平,凹处提前刷净,用水润透后,再用 1∶3 水泥砂浆分层补平
(4)剪力墙、结构梁抹灰前,必须在墙体表面均匀甩浆并经验收合格,待强度达到一定程度后进行抹灰

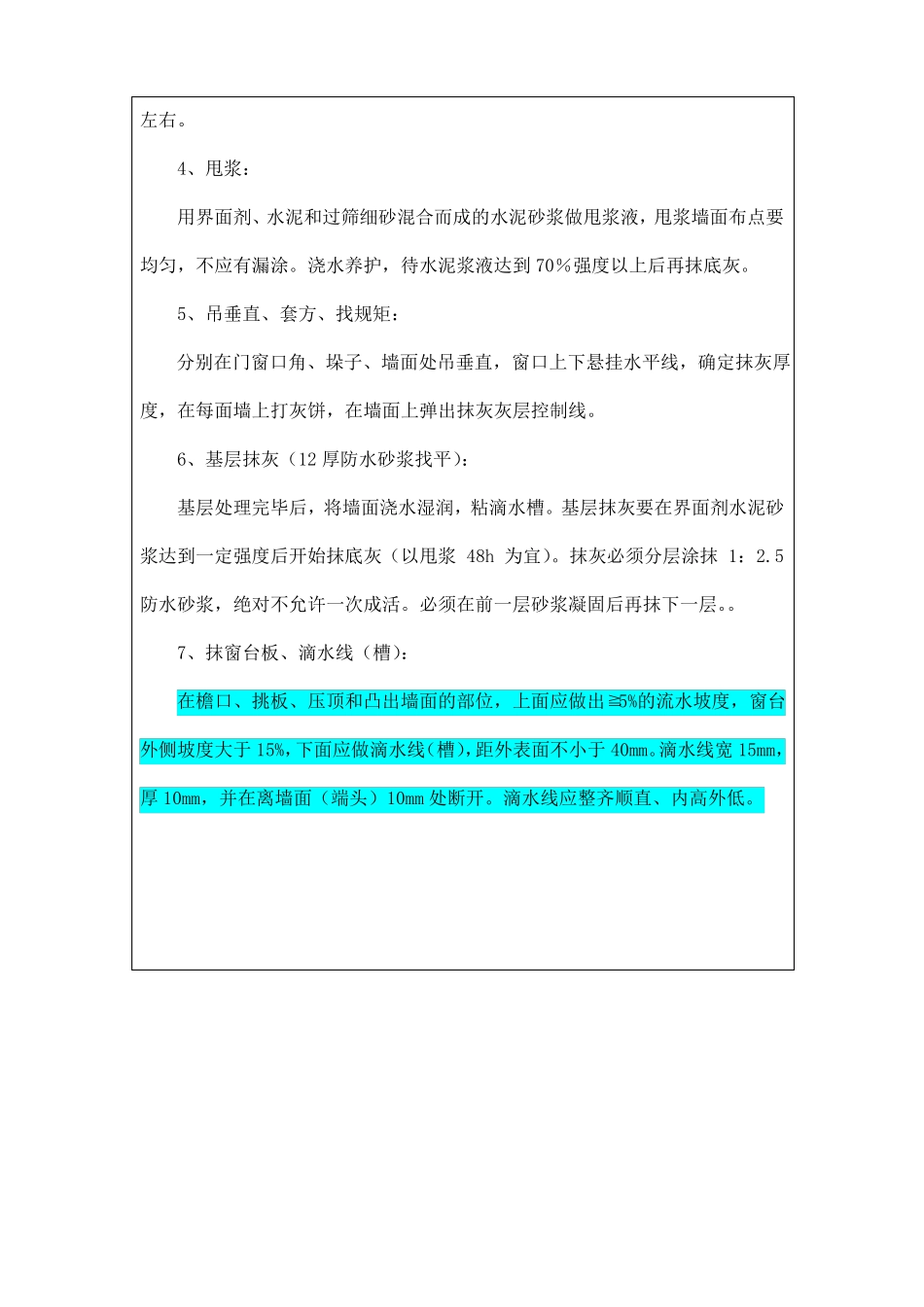

(5)施工时使用的外架子提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作
(6)外墙大面积抹水泥砂浆施工前应先做样板,经验收合格,再组织大面积施工
(7)水泥砂浆必须集中搅拌,满足 1:2
5 防水砂浆配合比要求
三、操作工艺基层处理-钉钢丝网-喷水湿润-甩浆-吊垂直、套方、找规矩-基层抹灰-滴水线(槽)-面层抹灰1、基层处理:基层表面要保持平整洁净,无浮浆、油污;脚手架眼要先堵塞严实
脚手架眼堵塞:(1)把脚手架眼内风干的砂浆及灰尘等杂物清理干净,提前1
