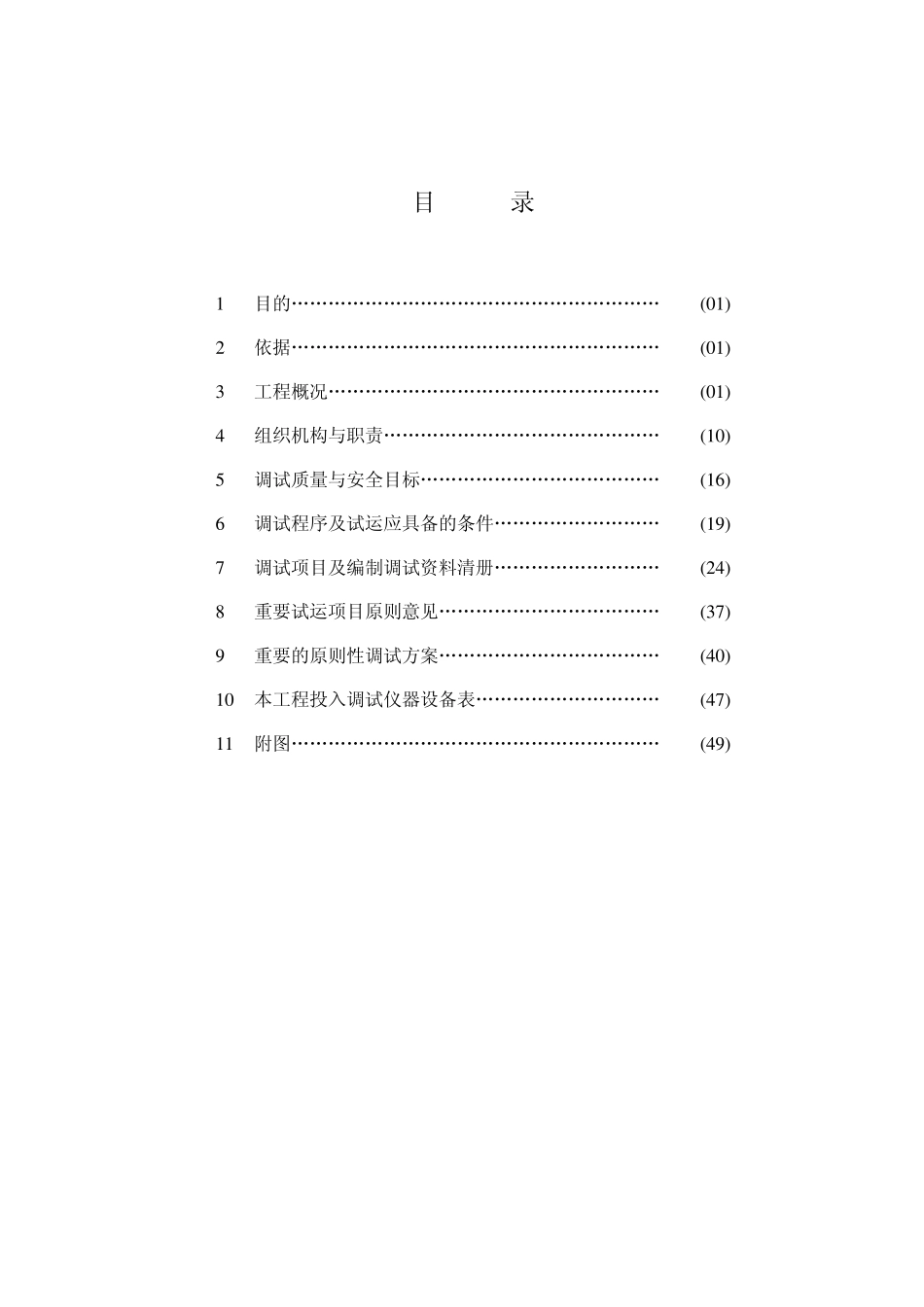

目 录 1 目的…………………………………………………… (0 1 ) 2 依据…………………………………………………… (0 1 ) 3 工程概况……………………………………………… (0 1 ) 4 组织机构与职责……………………………………… (1 0 ) 5 调试质量与安全目标………………………………… (1 6 ) 6 调试程序及试运应具备的条件……………………… (1 9 ) 7 调试项目及编制调试资料清册……………………… (2 4 ) 8 重要试运项目原则意见……………………………… (3 7 ) 9 重要的原则性调试方案……………………………… (4 0 ) 1 0 本工程投入调试仪器设备表………………………… (4 7 ) 11 附图…………………………………………………… (4 9 ) ××第一火电建设公司××××燃机电厂工程项目部 机组调试大纲 -1 - 调试工地 1 目的 为加强×××××燃气电力有限公司 2×350MW 机组工程调试工作,使各方明确×××××燃气电力有限公司 2×350MW 机组工程分系统及整套启动调试工作的任务和各方职责,规范调试项目和程序,使将来的调试工作有组织、有计划、有秩序地顺利进行,为全面提高调试质量,确保机组安全、可靠、经济、文明地投入生产,我们结合以往其它同类型机组调试经验,针对×××××燃气电力有限公司2×350MW机组工程的调试范围与工作内容,制定本套机组调试大纲
机组整套启动是基建安装工程最后一个阶段,通过整套启动的调试,使机组达到《火电工程调整试运质量检验及评定标准》规定的各项技术指标,为机组达标投产奠定基础
本调试大纲既作为机组分系统及整套试运工作的基本原则,又是一份调试质量计划
2 依据 2
1 《火力发电厂基本建设工程启动及竣工验收规程(1996 年版)》
2 《火电工程启动调试工作规定》
