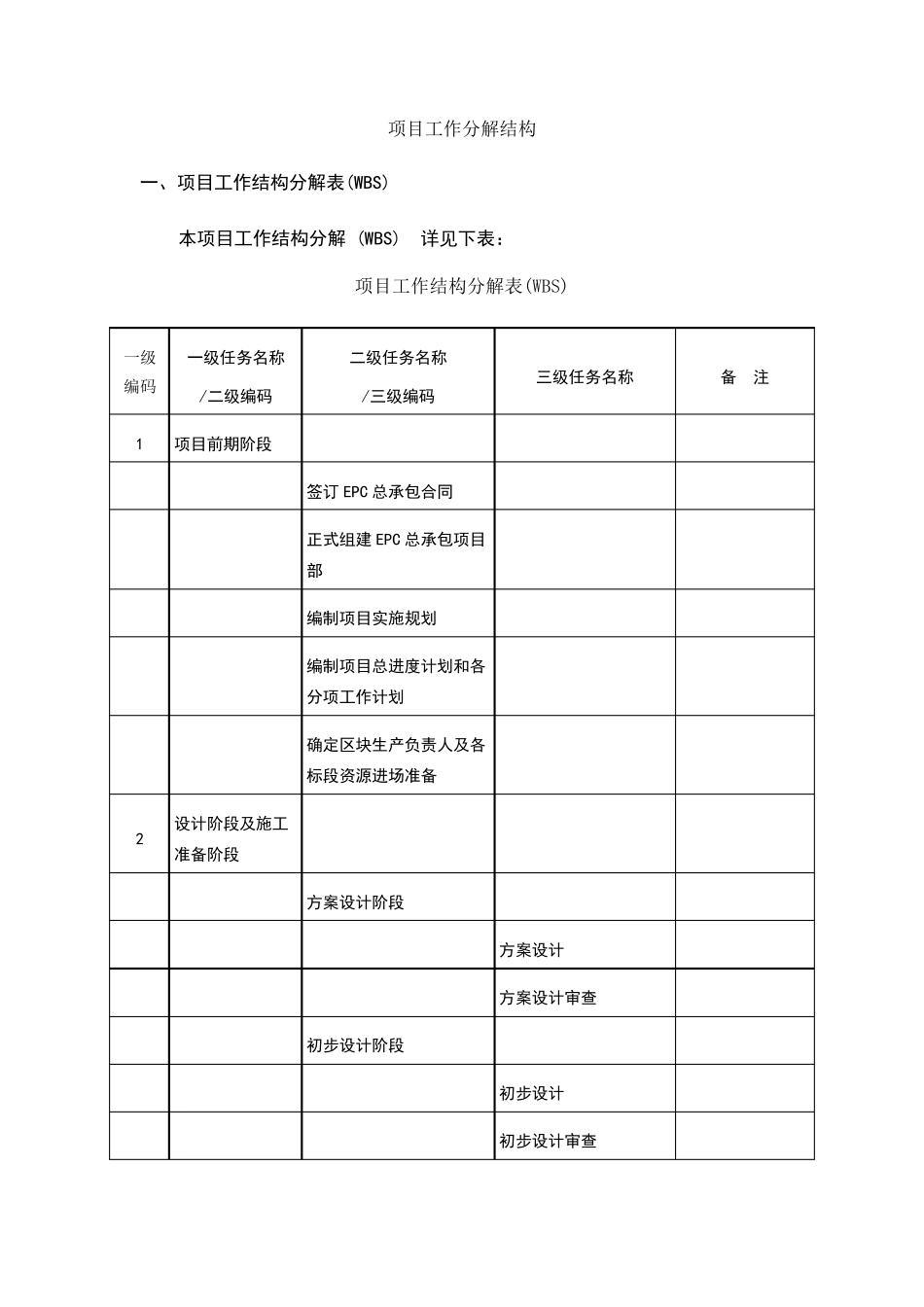

项目工作分解结构 一、项目工作结构分解表(WBS) 本项目工作结构分解 (WBS) 详见下表: 项目工作结构分解表(WBS) 一级 编码 一级任务名称 /二级编码 二级任务名称 /三级编码 三级任务名称 备 注 1 项目前期阶段 签订 EPC 总承包合同 正式组建 EPC 总承包项目部 编制项目实施规划 编制项目总进度计划和各分项工作计划 确定区块生产负责人及各标段资源进场准备 2 设计阶段及施工准备阶段 方案设计阶段 方案设计 方案设计审查 初步设计阶段 初步设计 初步设计审查 施工图设计阶段 各单位工程桩基施工图设计 各单位工程桩基施工图阶段性审查 经相关部门同意办理桩基先行手续 各单位工程建筑安装等主体施工图设计 部分单体精装修图纸 项目工作结构分解表(WBS)(续) 一级 编码 一级任务名称 /二级编码 二级任务名称 /三级编码 三级任务名称 备 注 市政、景观、绿化等配套工程施工图设计 施工图审查 施工准备阶段 开工前各项手续办理 临时设施搭建 施工道路修筑 场内施工临时给排水管道、临时电缆敷设、电气安装 包括从临时变压器到总配电房的电缆敷设 土方开挖、场地填土等土石方工程 包括基坑围护 3 施工阶段 桩基施工 基坑工程施工 主体结构施工 包括钢结构工程 水电、设备安装 外墙装饰装修工程施工 室内装饰装修 包含精装修工程 市政管道工程施工 包含雨污水、给水、燃气、消防供水、电力、通信、安防等 景观绿化工程 包含景观、硬铺装、绿化、景观照明等 市政道路工程 包含道路照明 4 竣工验收阶段 各单位工程的竣工验收准备 包括竣工资料准备 项目工作结构分解表(WBS)(续) 一级 编码 一级任务名称 /二级编码 二级任务名称 /三级编码 三级任务名称 备 注 主要设备试运行和竣工前调试工作 包括中央空调、通信网络、监控、校园广播、有线电视等设备 各单位工程的竣工验收 指各个
