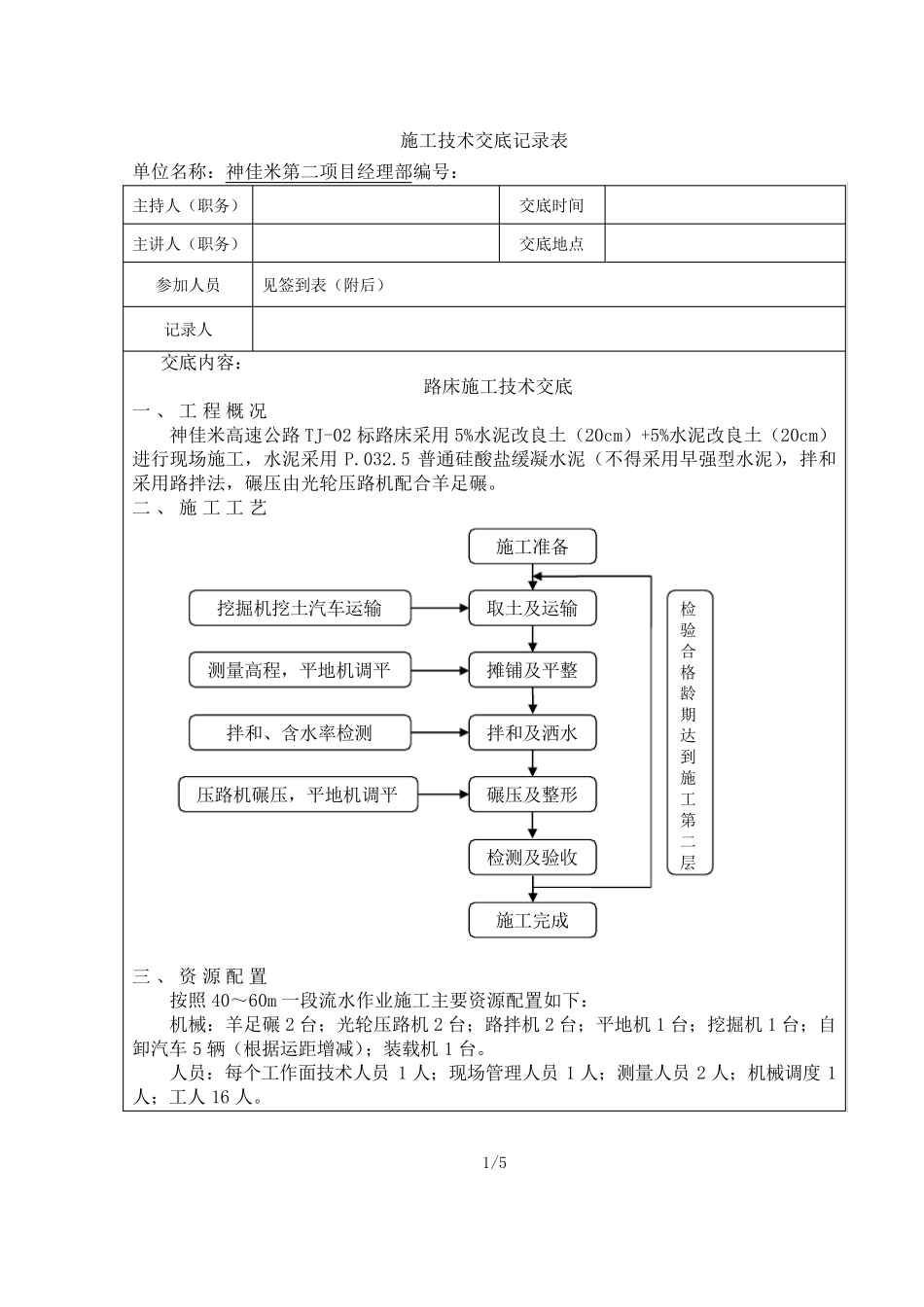

1/5 施工技术交底记录表 单位名称:神佳米第二项目经理部编号: 主持人(职务) 交底时间 主讲人(职务) 交底地点 参加人员 见签到表(附后) 记录人 交底内容: 路床施工技术交底 一、 工程 概 况 神佳米高速公路TJ-02 标路床采用 5%水泥改良土(20cm)+5%水泥改良土(20cm)进行现场施工,水泥采用 P
5 普通硅酸盐缓凝水泥(不得采用早强型水泥),拌和采用路拌法,碾压由光轮压路机配合羊足碾
二、 施工工艺 三 、 资 源 配 置 按照 40~60m 一段流水作业施工主要资源配置如下: 机械:羊足碾 2 台;光轮压路机 2 台;路拌机 2 台;平地机 1 台;挖掘机 1 台;自卸汽车 5 辆(根据运距增减);装载机 1 台
人员:每个工作面技术人员1 人;现场管理人员1 人;测量人员2 人;机械调度1人;工人16 人

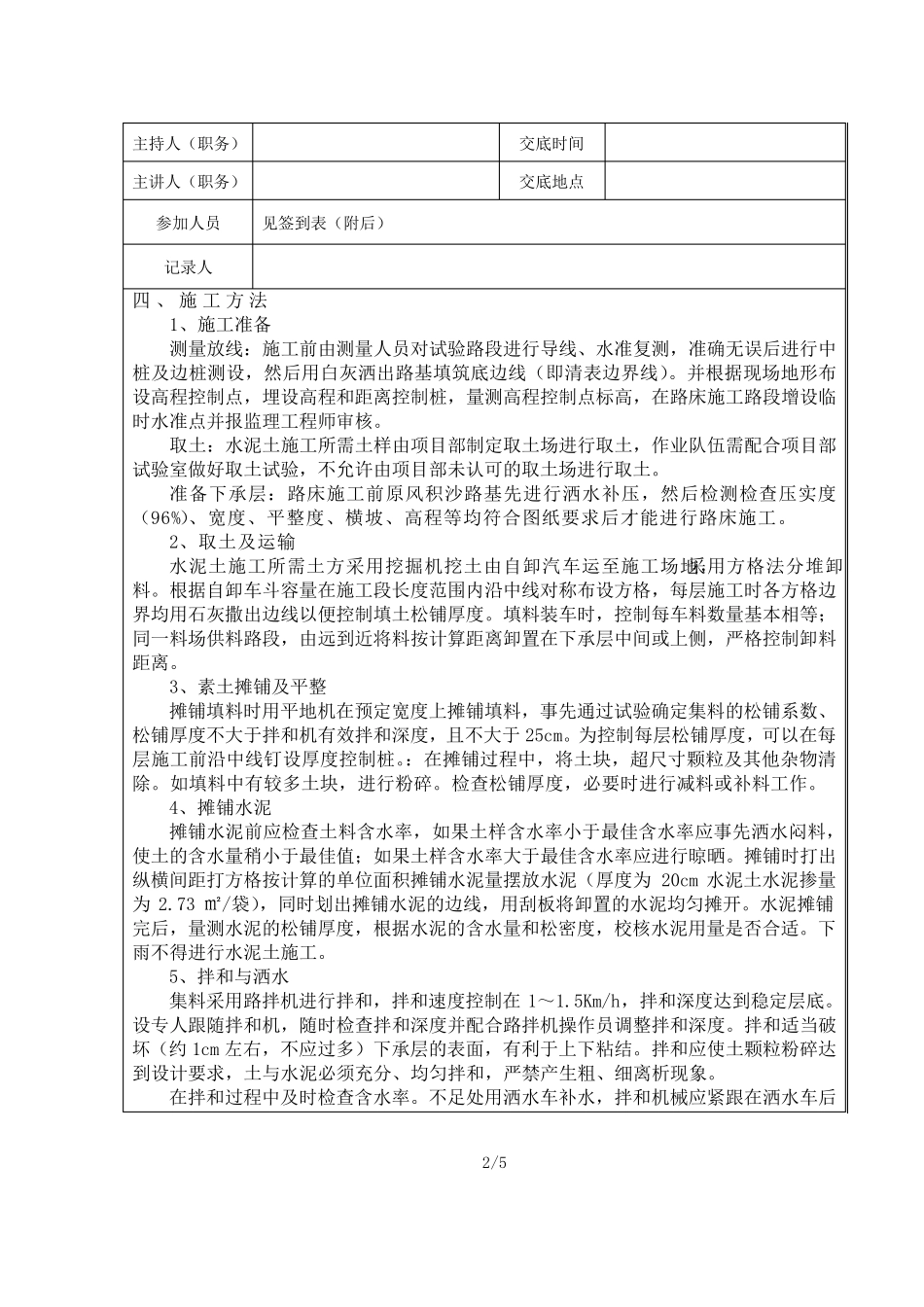

施工准备 取土及运输 摊铺及平整 拌和及洒水 碾压及整形 检测及验收 施工完成 挖掘机挖土汽车运输 测量高程,平地机调平 拌和、含水率检测 压路机碾压,平地机调平 检验合格 龄期达到施工第二层 2/5 主持人(职务) 交底时间 主讲人(职务) 交底地点 参加人员 见签到表(附后) 记录人 四、 施 工 方 法 1、施工准备 测量放线:施工前由测量人员对试验路段进行导线、水准复测,准确无误后进行中桩及边桩测设,然后用白灰洒出路基填筑底边线(即清表边界线)
并根据现场地形布设高程控制点,埋设高程和距离控制桩,量测高程控制点标高,在路床施工路段增设临时水准点并报监理工程师审核
取土:水泥土施工所需土样由项目部制定取土场进行取土,作业队伍需配合项目部试验室做好取土试验,不允许由项目部未认可的取土场进行取土
准备下承层:路床施工前原风积沙路基先进行洒水补压,然后检测检查压实度(96%)、宽度、平整度、横坡、高程等均符合图纸要求后才能进
