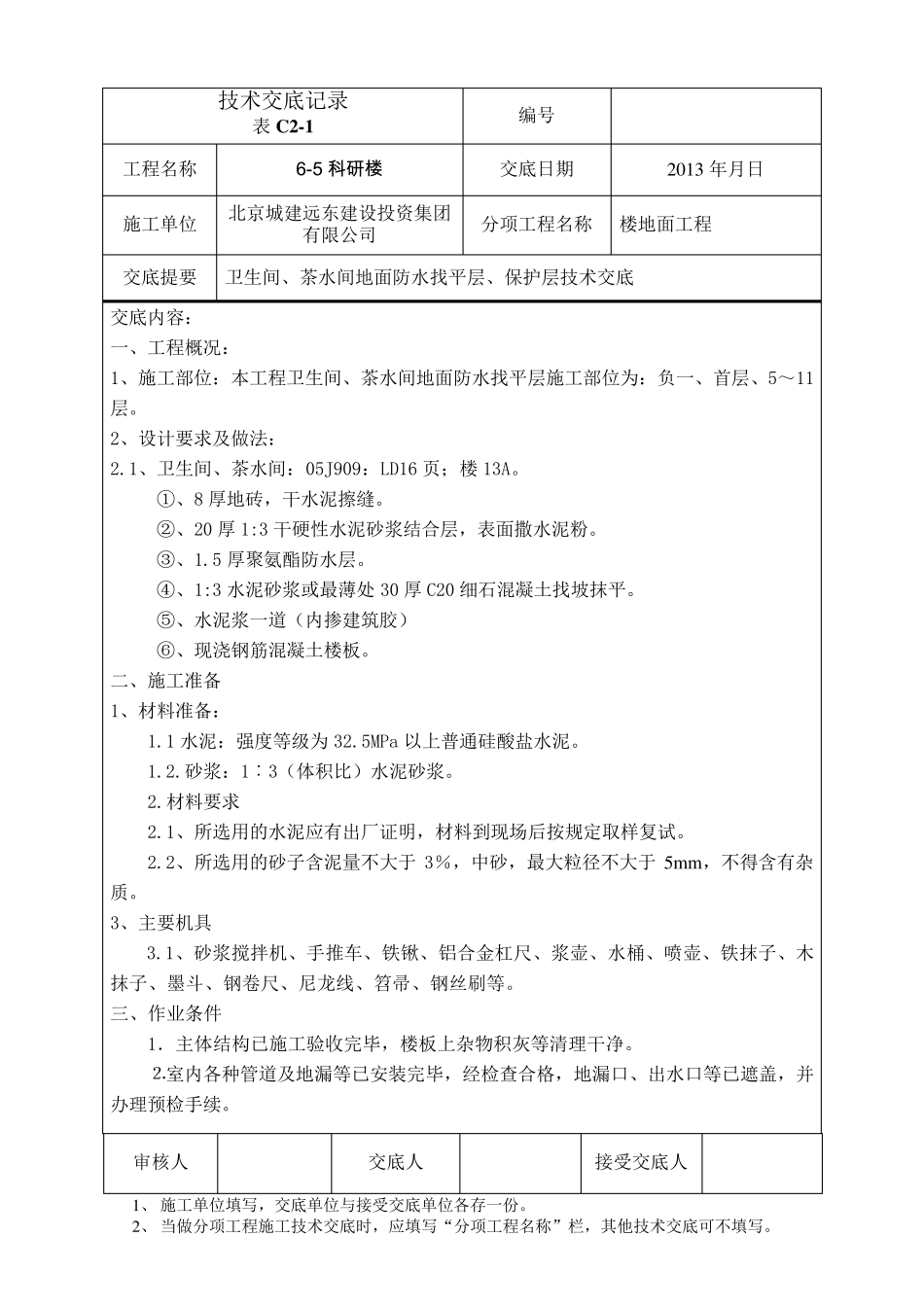

技术交底记录 表C 2-1 编号 工程名称 6-5 科 研 楼 交底日期 2013 年月日 施工单位 北京城建远东建设投资集团有限公司 分项工程名称 楼地面工程 交底提要 卫生间、茶水间地面防水找平层、保护层技术交底 审核人 交底人 接受交底人 1、 施工单位填写,交底单位与接受交底单位各存一份。 2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。 交底内容: 一、工程概况: 1、施工部位:本工程卫生间、茶水间地面防水找平层施工部位为:负一、首层、5~11层。 2、设计要求及做法: 2.1、卫生间、茶水间:05J909:LD16 页;楼13A。 ①、8 厚地砖,干水泥擦缝。 ②、20 厚 1:3 干硬性水泥砂浆结合层,表面撒水泥粉。 ③、1.5 厚聚氨酯防水层。 ④、1:3 水泥砂浆或最薄处 30 厚 C20 细石混凝土找坡抹平。 ⑤、水泥浆一道(内掺建筑胶) ⑥、现浇钢筋混凝土楼板。 二、施工准备 1、材料准备: 1.1 水泥:强度等级为 32.5MPa 以上普通硅酸盐水泥。 1.2.砂浆:1︰3(体积比 )水泥砂浆。 2.材料要求 2.1、所 选 用 的 水泥应有出 厂 证 明 ,材料到 现场 后 按 规 定 取 样 复 试 。 2.2、所 选 用 的 砂子 含 泥量 不大 于3% ,中 砂,最大 粒 径 不大 于5m m ,不得 含 有杂质 。 3、主 要机 具 3.1、砂浆搅 拌 机 、手 推 车 、铁 锹 、铝 合金 杠 尺 、浆壶 、水桶 、喷 壶 、铁 抹子 、木抹子 、墨 斗 、钢卷 尺 、尼 龙 线 、笤 帚 、钢丝 刷 等。 三 、作 业 条 件 1. 主 体结构 已 施工验 收 完 毕 ,楼板上杂 物 积灰 等清 理 干净 。 ⒉ 室 内各种 管 道及地漏 等已 安 装 完 毕 ,经 检 查 合格 ,地漏 口 、出 水口 等已 遮 盖 ,并办 理 预 检 手 续 。 技术交底记录 表C 2-1 编号 工程名称 6-5 科 研 楼 交底日期 2013 年月日 施工单位 北京城建远东建设投资集团有限公司 分项工程名称 楼地面工程 交底提要 卫生间、茶水间地面防水找平层、保护层技术交底 审核人 交底人 接受交底人 1、 施工单位填写,交底单位与接受交底单位各存一份。 2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。 ⒊各种立管和套管通过面层的孔洞已用细石砼灌好修严。 ⒋顶棚、墙...
