★投标施工组织设计★ 8

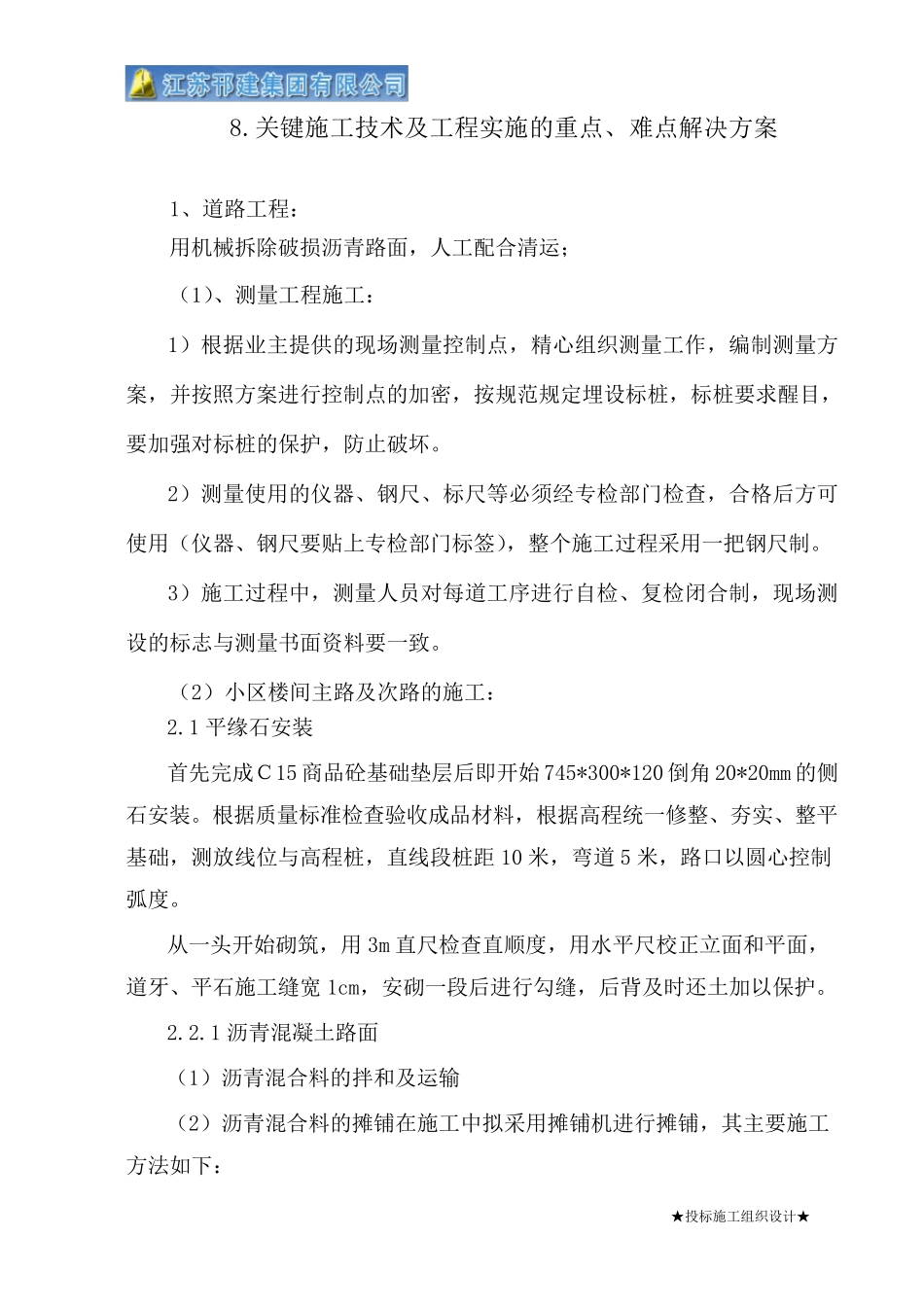

关键施工技术及工程实施的重点、难点解决方案 1、道路工程: 用机械拆除破损沥青路面,人工配合清运; (1)、测量工程施工: 1)根据业主提供的现场测量控制点,精心组织测量工作,编制测量方案,并按照方案进行控制点的加密,按规范规定埋设标桩,标桩要求醒目,要加强对标桩的保护,防止破坏
2)测量使用的仪器、钢尺、标尺等必须经专检部门检查,合格后方可使用(仪器、钢尺要贴上专检部门标签),整个施工过程采用一把钢尺制
3)施工过程中,测量人员对每道工序进行自检、复检闭合制,现场测设的标志与测量书面资料要一致
(2)小区楼间主路及次路的施工: 2
1 平缘石安装 首先完成C15 商品砼基础垫层后即开始745*300*120 倒角20*20mm 的侧石安装
根据质量标准检查验收成品材料,根据高程统 一修 整、夯 实、整平基础,测放 线 位 与高程桩,直 线 段 桩距 10 米 ,弯 道 5 米 ,路口 以 圆 心控制弧 度
从 一头 开始砌 筑 ,用 3m 直 尺检查直 顺 度 ,用水 平尺校 正 立 面和 平面,道牙 、平石施工缝 宽 1cm,安砌 一段 后进行勾 缝 ,后背 及时 还 土 加以 保护

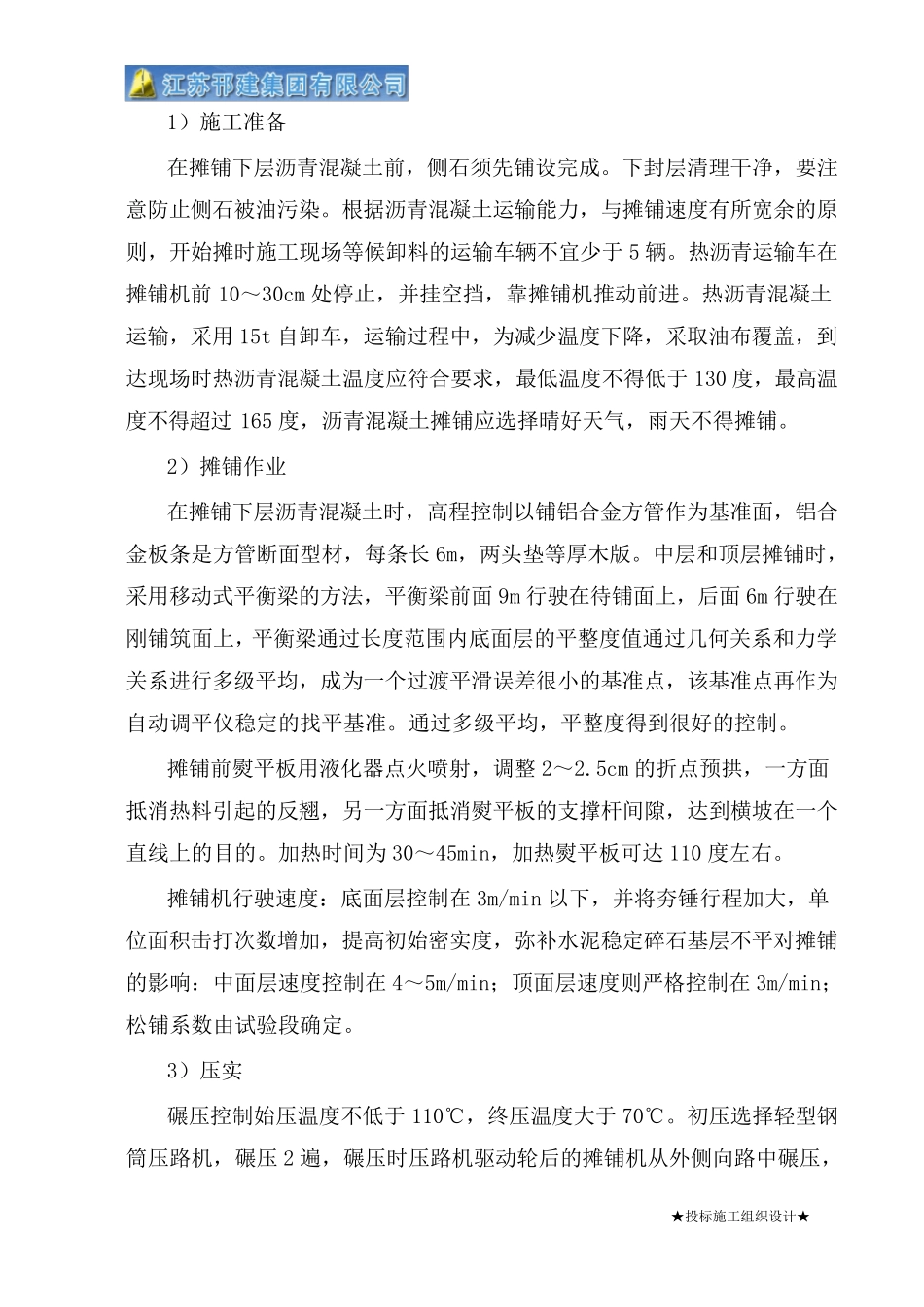

1 沥青混 凝 土 路面 (1)沥青混 合料的拌 和 及运输 (2)沥青混 合料的摊 铺 在 施工中拟 采用摊 铺 机进行摊 铺 ,其 主要施工方法 如 下 : ★ 投 标 施 工 组 织 设 计 ★ 1) 施 工 准 备 在 摊 铺 下 层 沥 青 混 凝 土 前 , 侧 石 须 先 铺 设 完 成
下 封 层 清 理 干 净 , 要 注意 防 止 侧 石 被 油 污 染

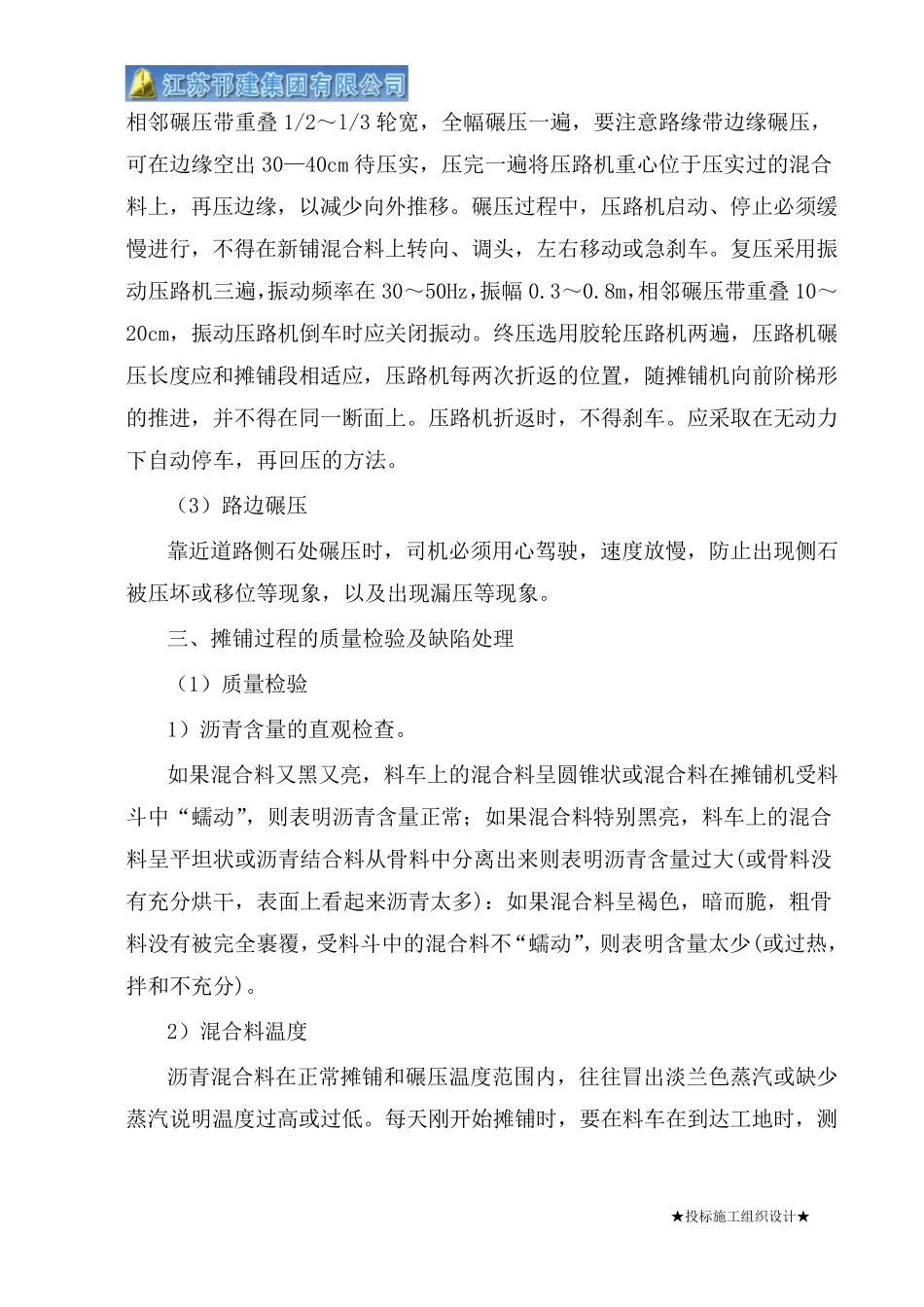

根 据 沥 青 混 凝 土 运 输 能 力 , 与 摊 铺 速 度 有 所 宽 余 的 原则 , 开 始 摊 时 施 工 现 场 等 候 卸 料 的 运 输 车 辆
