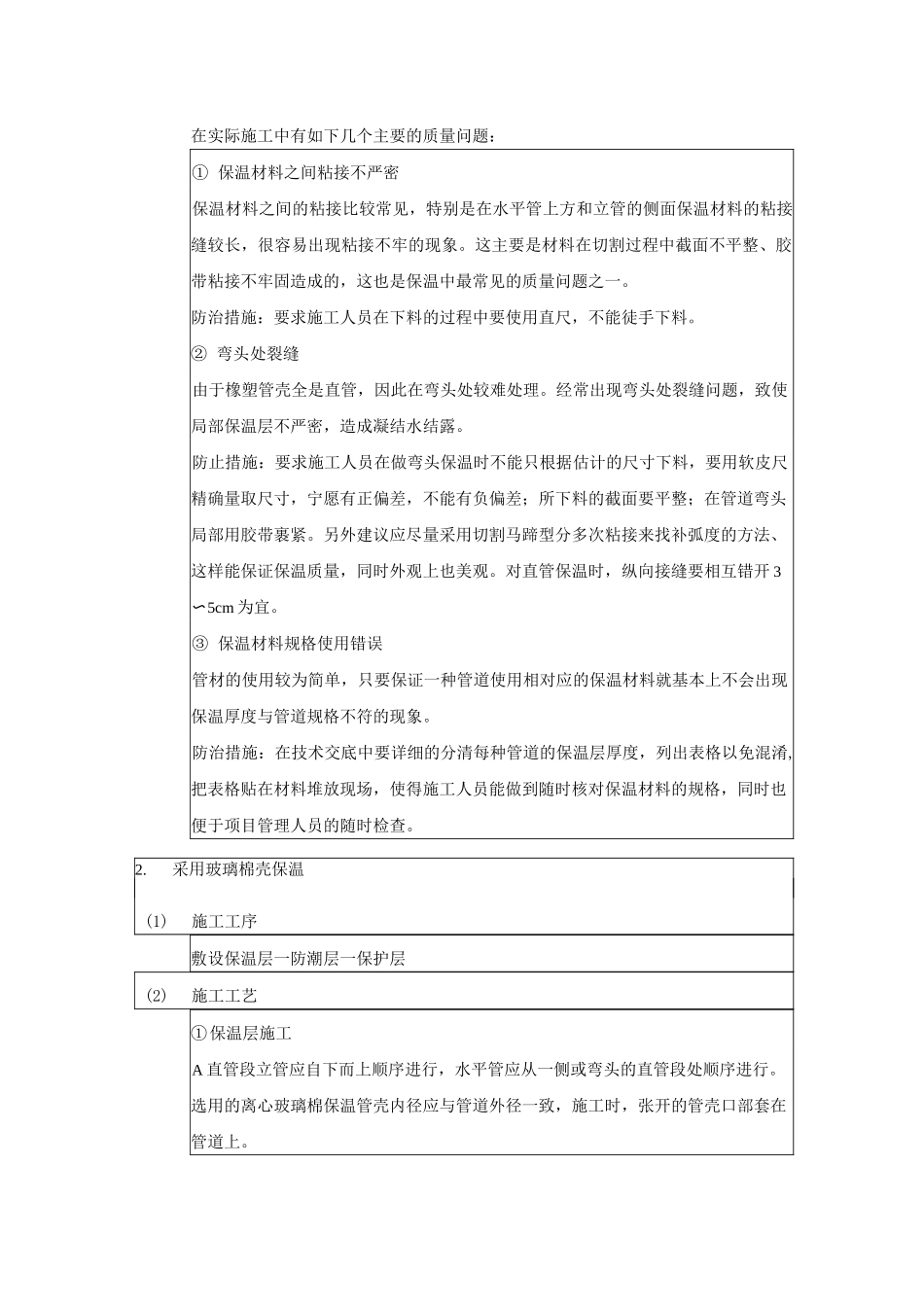

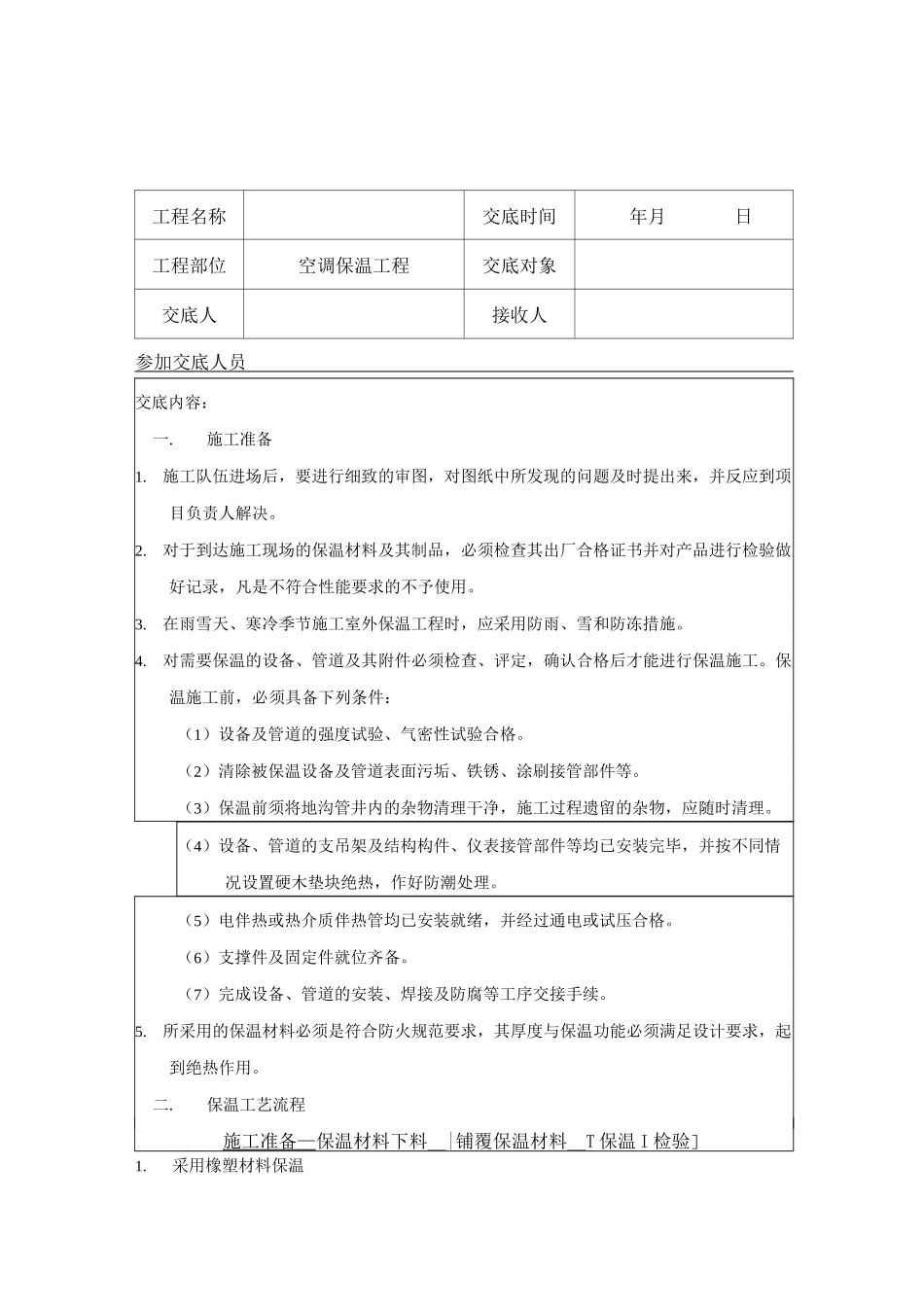

工程名称交底时间年月日工程部位空调保温工程交底对象交底人接收人参加交底人员交底内容:一
施工队伍进场后,要进行细致的审图,对图纸中所发现的问题及时提出来,并反应到项目负责人解决
对于到达施工现场的保温材料及其制品,必须检查其出厂合格证书并对产品进行检验做好记录,凡是不符合性能要求的不予使用
在雨雪天、寒冷季节施工室外保温工程时,应采用防雨、雪和防冻措施
对需要保温的设备、管道及其附件必须检查、评定,确认合格后才能进行保温施工
保温施工前,必须具备下列条件:(1)设备及管道的强度试验、气密性试验合格
(2)清除被保温设备及管道表面污垢、铁锈、涂刷接管部件等
(3)保温前须将地沟管井内的杂物清理干净,施工过程遗留的杂物,应随时清理
(4)设备、管道的支吊架及结构构件、仪表接管部件等均已安装完毕,并按不同情况设置硬木垫块绝热,作好防潮处理
(5)电伴热或热介质伴热管均已安装就绪,并经过通电或试压合格
(6)支撑件及固定件就位齐备
(7)完成设备、管道的安装、焊接及防腐等工序交接手续
所采用的保温材料必须是符合防火规范要求,其厚度与保温功能必须满足设计要求,起到绝热作用
保温工艺流程施工准备—保温材料下料__|铺覆保温材料__T 保温 I 检验]1
采用橡塑材料保温1(1)施工工序现场下料一涂胶一管壳敷设一胶带粘缝管道的保温在管道试压或通水、防腐完成以后进行;非水平管道的保温自下而上进行;管道的保温要密实,特别是三通、弯头、支架及阀门、法兰等部位要填实
例如 DN40的焊管外径为 48mm,相应保温层内径就应为 48mm,依次类推
(2)保温施工工艺① 保温材料品种、性能、规格符合设计要求;② 保温层表面平整,搭接合理,封口严密,无空鼓及松动
保温方法如图所示(以焊接钢管为例):③保护层施工金属层保护层采用 0
5mm 镀锌铁板,立管应自下而上,水平
