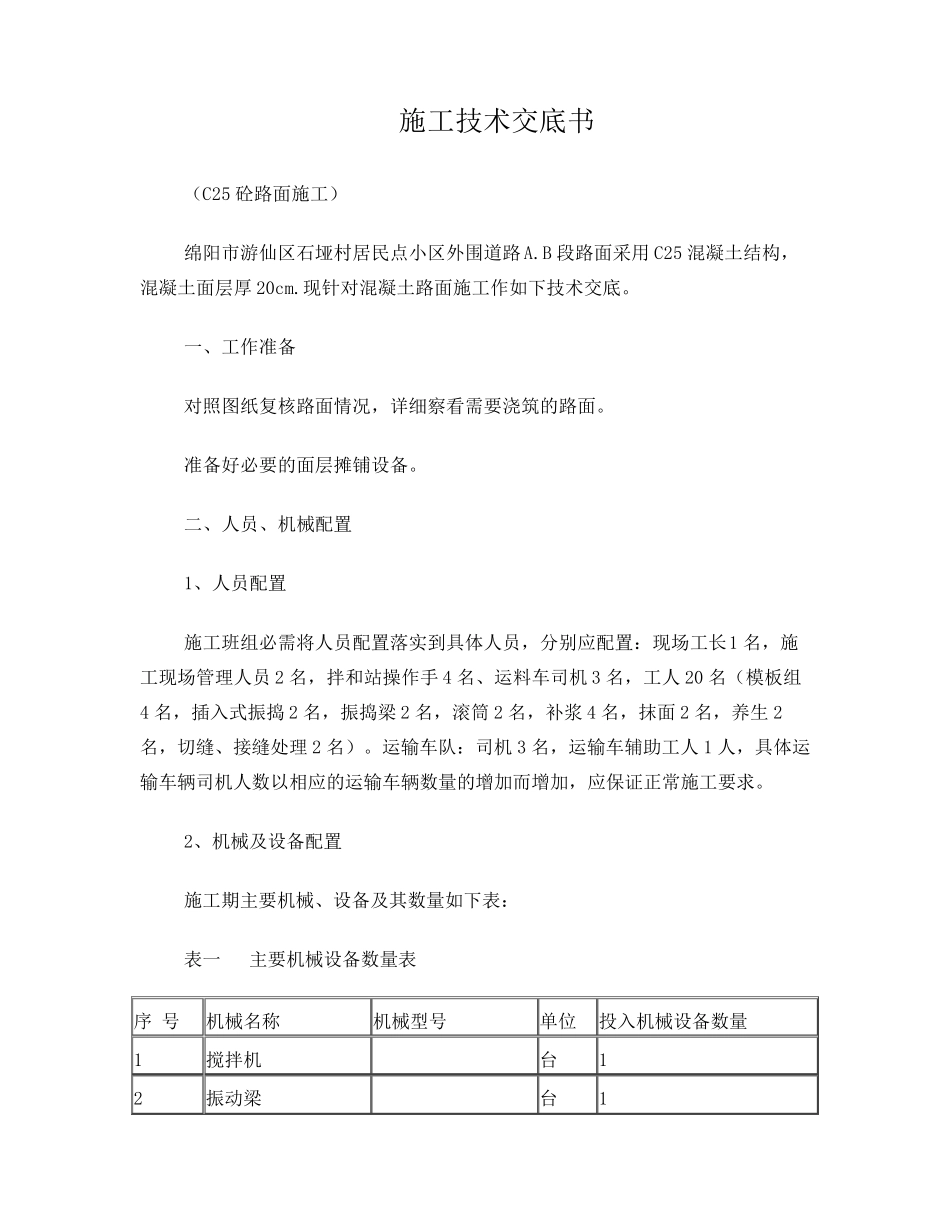

施工技术交底书 (C25 砼路面施工) 绵阳市游仙区石垭村居民点小区外围道路A
B 段路面采用C25 混凝土结构,混凝土面层厚20cm
现针对混凝土路面施工作如下技术交底
一、工作准备 对照图纸复核路面情况,详细察看需要浇筑的路面
准备好必要的面层摊铺设备
二、人员、机械配置 1、人员配置 施工班组必需将人员配置落实到具体人员,分别应配置:现场工长1 名,施工现场管理人员 2 名,拌和站操作手 4 名、运料车司机 3 名,工人 20 名(模板组4 名,插入式振捣 2 名,振捣梁 2 名,滚筒 2 名,补浆 4 名,抹面2 名,养生 2名,切缝、接缝处理 2 名)
运输车队:司机 3 名,运输车辅助工人 1 人,具体运输车辆司机人数以相应的运输车辆数量的增加而增加,应保证正常施工要求
2、机械及设备配置 施工期主要机械、设备及其数量如下表: 表一 主要机械设备数量表 序 号 机械名称 机械型号 单位 投入机械设备数量 1 搅拌机 台 1 2 振动梁 台 1 3 插入式振捣器 HZ-50 台 2 4 平板式振捣器 PZ-50 个 5 运输车 辆 3 6 滚筒 个 1 7 发电机 台 1 8 切缝机 台 1 9 钢模 槽钢(20cm) m 300 10 木模 m2 11 挖掘机 80 套 12 挖掘机 60 台 1 13 破碎机 台 14 养护薄膜 m2 800 15 篷布 m2 应满足施工要求 注:投入的设备应能满足正常施工要求
3、拌合 混凝土拌和采用人工控制搅拌机械搅拌,以确保各种材料按混凝土的设计配合比要求使用,保证混凝土的拌和质量,每一班组至少应检查两次材料量配的精确度,每半天检查混合料的坍落度
搅拌机的装料顺序宜为:碎石、水泥、砂
进料后,边搅拌边加水
搅拌时间应根据搅拌机的性能和拌和物的和易性确定
但不低于最少搅拌时间的3 倍时间

三、运输 混凝土拌和
