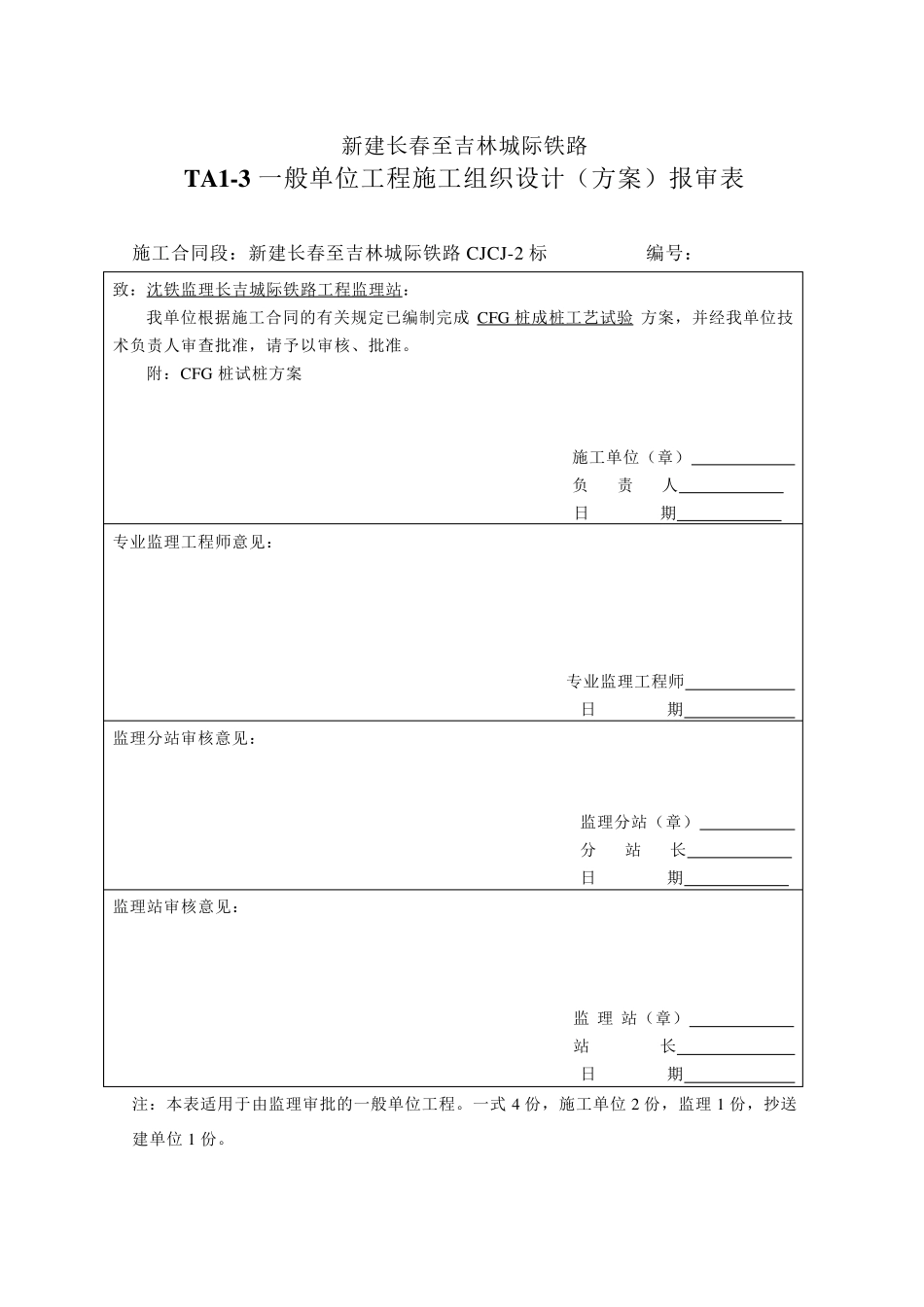

新建长春至吉林城际铁路 TA1-3 一般单位工程施工组织设计(方案)报审表 施工合同段:新建长春至吉林城际铁路CJCJ-2 标 编号: 致:沈铁监理长吉城际铁路工程监理站: 我单位根据施工合同的有关规定已编制完成 CFG 桩成桩工艺试验 方案,并经我单位技术负责人审查批准,请予以审核、批准
附:CFG 桩试桩方案 施工单位(章) 负 责 人 日 期 专业监理工程师意见: 专业监理工程师 日 期 监理分站审核意见: 监理分站(章) 分 站 长 日 期 监理站审核意见: 监 理 站(章) 站 长 日 期 注:本表适用于由监理审批的一般单位工程
一式 4 份,施工单位2 份,监理1 份,抄送建单位1 份

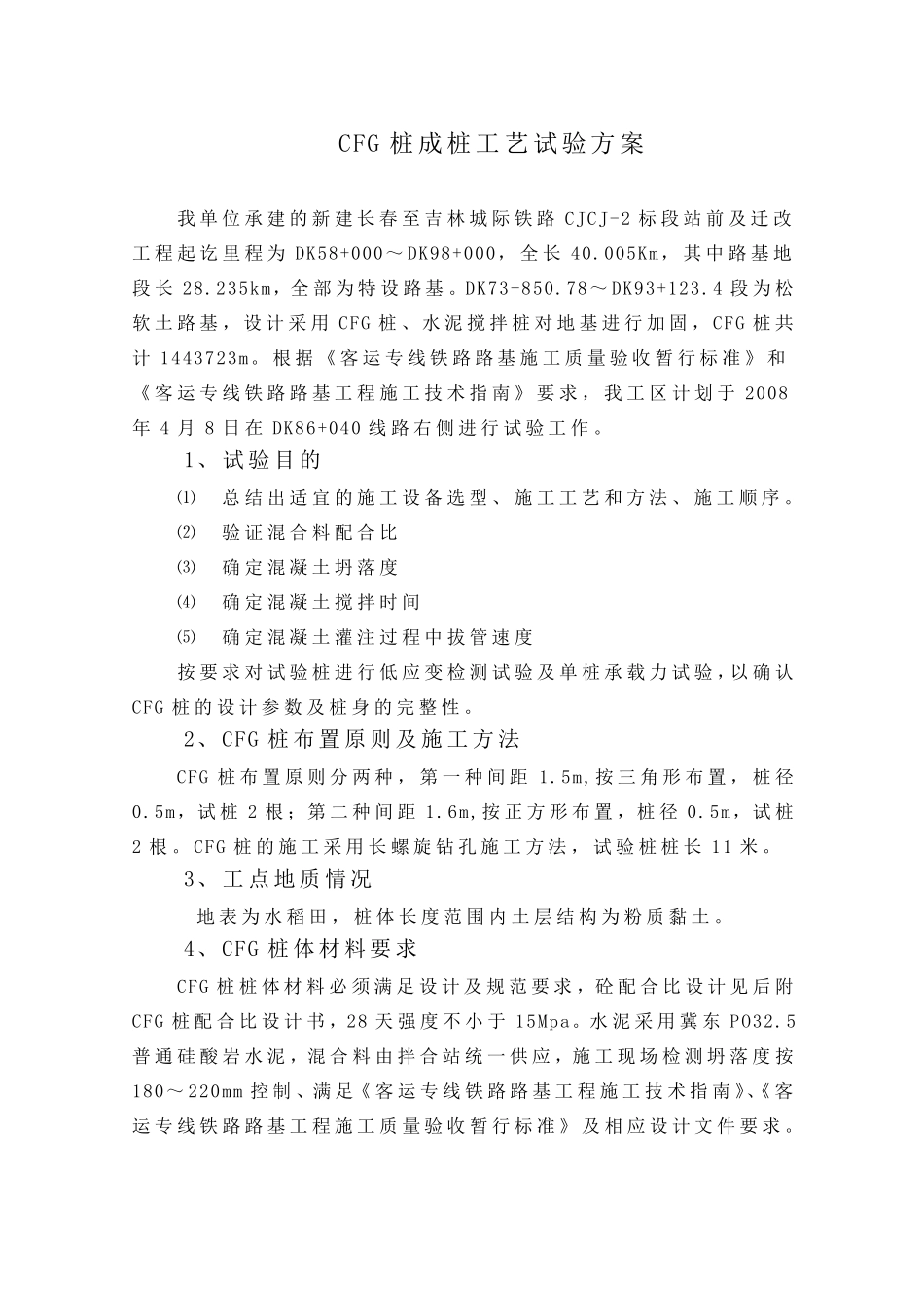

新建长春至吉林城际铁路工程(站前及迁改工程)CJCJ-2 标 CFG 桩成桩工艺试验方案 中铁十九局长吉城际铁路项目经理部 二○ ○ 八 年 四 月 三 日 CFG 桩成桩工艺试验方案 我单位承建的新建长春至吉林城际铁路CJCJ-2 标段站前及迁改工程起讫里程为DK58+000~DK98+000,全长40
005Km,其中路基地段长28
235km,全部为特设路基
DK73+850
78~DK93+123
4 段为松软土路基,设计采用CFG 桩、水泥搅拌桩对地基进行加固,CFG 桩共计1443723m
根据《客运专线铁路路基施工质量验收暂行标准》和《客运专线铁路路基工程施工技术指南》要求,我工区计划于2008年4 月8 日在DK86+040 线路右侧进行试验工作
1、试验目的 ⑴ 总 结 出 适 宜 的施工设备 选 型 、施工工艺和方法 、施工顺 序
⑵ 验证 混 合 料 配 合 比 ⑶ 确 定 混 凝 土坍 落 度 ⑷ 确 定 混 凝 土搅拌时 间 ⑸ 确 定 混 凝 土灌 注 过程中拔管速度 按要求对试验桩进行低应变检测试验及单桩承载力试验,以确 认CFG 桩的设计
