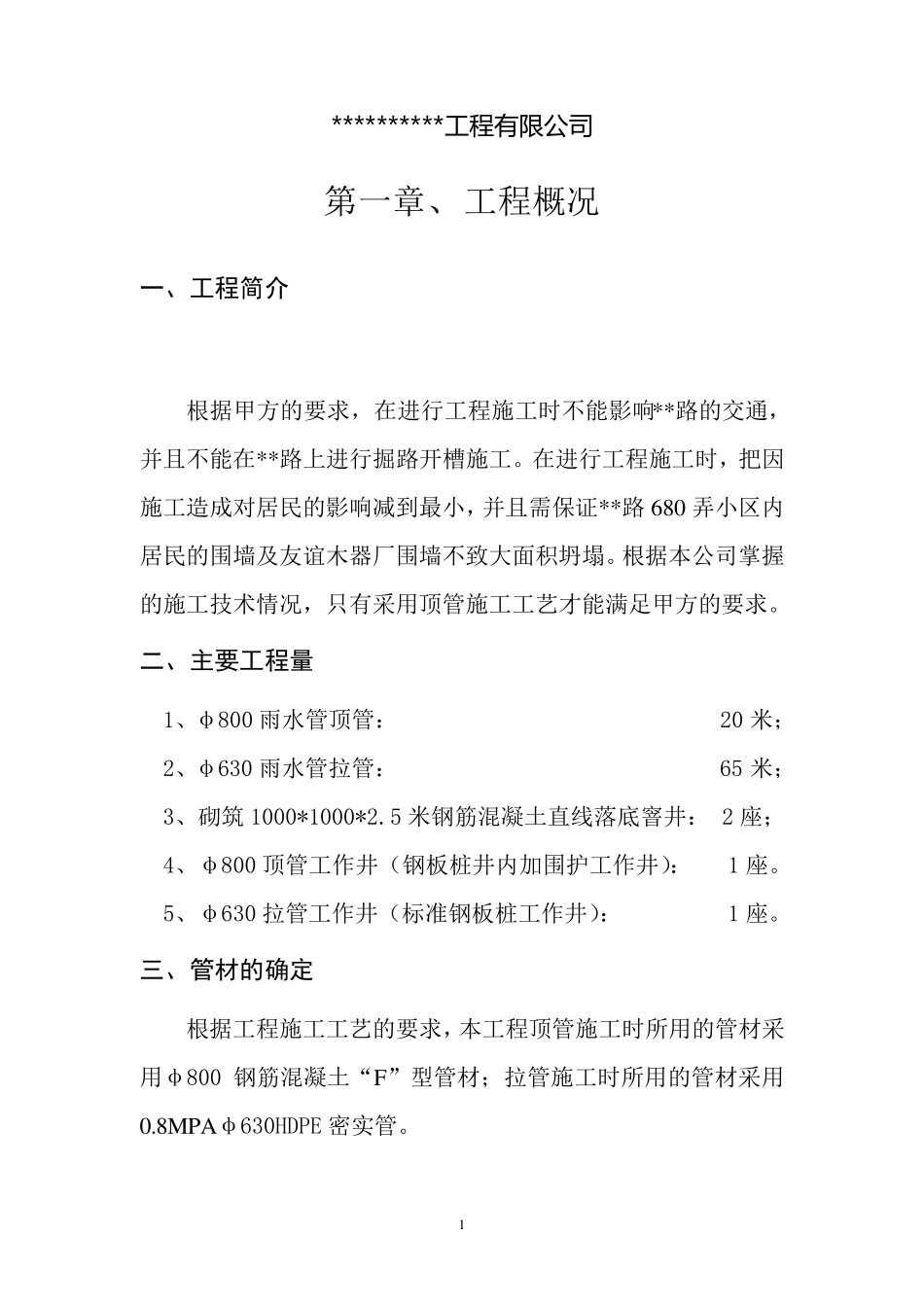

**路 **弄 雨 污 水 改 造 φ600 雨 水 管 顶 管 工程 施 工 方 案 1 **********工 程 有 限 公司 第一章、 工程概况 一、工程简介 根据甲方的要求,在进行工程施工时不能影响**路的交通,并且不能在**路上进行掘路开槽施工
在进行工程施工时,把因施工造成对居民的影响减到最小,并且需保证**路680 弄小区内居民的围墙及友谊木器厂围墙不致大面积坍塌
根据本公司掌握的施工技术情况,只有采用顶管施工工艺才能满足甲方的要求
二、主要工程量 1、φ800 雨水管顶管: 20 米; 2、φ630 雨水管拉管: 65 米; 3、砌筑 1000*1000*2
5 米钢筋混凝土直线落底窨井: 2 座; 4、φ800 顶管工作井(钢板桩井内加围护工作井): 1 座
5、φ630 拉管工作井(标准钢板桩工作井): 1 座
三、管材的确定 根据工程施工工艺的要求,本工程顶管施工时所用的管材采用φ800 钢筋混凝土“F”型管材;拉管施工时所用的管材采用0
8MPAφ630HDPE 密实管

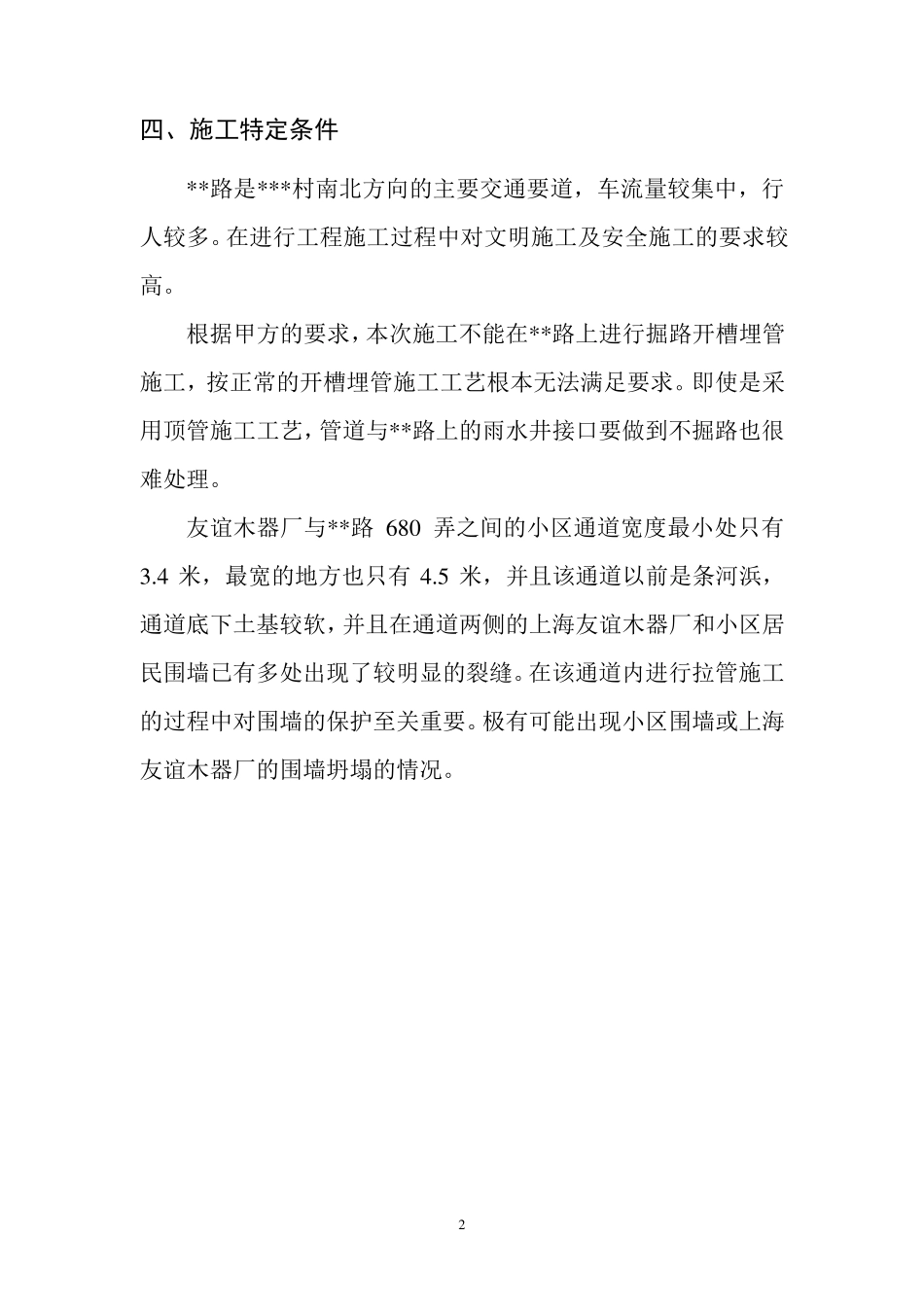

2 四、施工特定条件 **路是***村南北方向的主要交通要道,车流量较集中,行人较多
在进行工程施工过程中对文明施工及安全施工的要求较高
根据甲方的要求,本次施工不能在**路上进行掘路开槽埋管施工,按正常的开槽埋管施工工艺根本无法满足要求
即使是采用顶管施工工艺,管道与**路上的雨水井接口要做到不掘路也很难处理
友谊木器厂与**路6 8 0 弄之间的小区通道宽度最小处只有3
4 米,最宽的地方也只有 4
5 米,并且该通道以前是条河浜,通道底下土基较软,并且在通道两侧的上海友谊木器厂和小区居民围墙已有多处出现了较明显的裂缝
在该通道内进行拉管施工的过程中对围墙的保护至关重要
极有可能出现小区围墙或上海友谊木器厂的围墙坍塌的情况
3 第二章、各分部、分项主要技术措施
