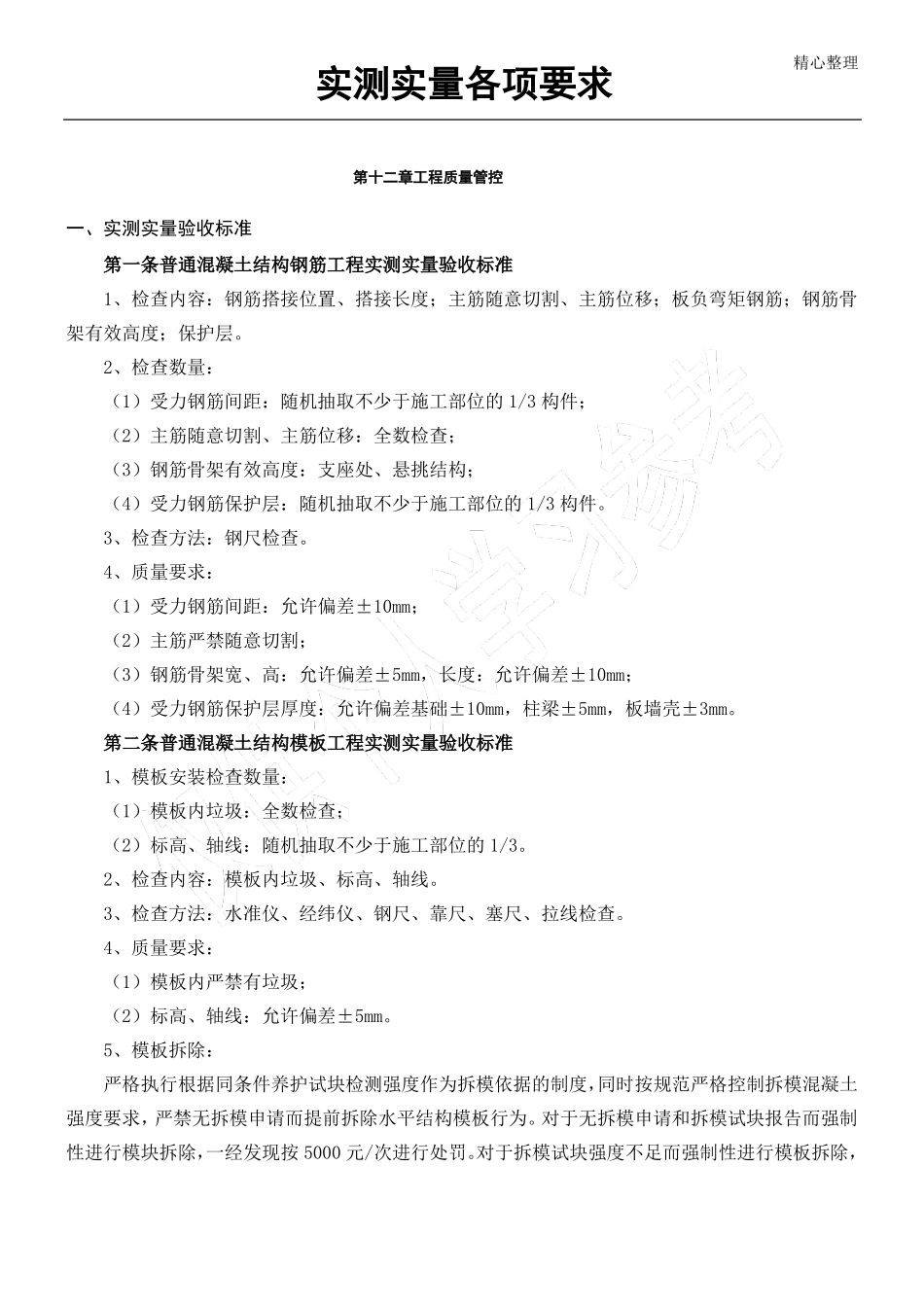

精心整理实测实量各项要求第十二章工程质量管控一、实测实量验收标准第一条普通混凝土结构钢筋工程实测实量验收标准1、检查内容:钢筋搭接位置、搭接长度;主筋随意切割、主筋位移;板负弯矩钢筋;钢筋骨架有效高度;保护层
2、检查数量:(1)受力钢筋间距:随机抽取不少于施工部位的 1/3 构件;(2)主筋随意切割、主筋位移:全数检查;(3)钢筋骨架有效高度:支座处、悬挑结构;(4)受力钢筋保护层:随机抽取不少于施工部位的 1/3 构件
3、检查方法:钢尺检查
4、质量要求:(1)受力钢筋间距:允许偏差±10mm;(2)主筋严禁随意切割;(3)钢筋骨架宽、高:允许偏差±5mm,长度:允许偏差±10mm;(4)受力钢筋保护层厚度:允许偏差基础±10mm,柱梁±5mm,板墙壳±3mm
第二条普通混凝土结构模板工程实测实量验收标准1、模板安装检查数量:(1)模板内垃圾:全数检查;(2)标高、轴线:随机抽取不少于施工部位的 1/3
2、检查内容:模板内垃圾、标高、轴线
3、检查方法:水准仪、经纬仪、钢尺、靠尺、塞尺、拉线检查
4、质量要求:(1)模板内严禁有垃圾;(2)标高、轴线:允许偏差±5mm
5、模板拆除:严格执行根据同条件养护试块检测强度作为拆模依据的制度,同时按规范严格控制拆模混凝土强度要求,严禁无拆模申请而提前拆除水平结构模板行为
对于无拆模申请和拆模试块报告而强制性进行模块拆除,一经发现按 5000 元/次进行处罚
对于拆模试块强度不足而强制性进行模板拆除,精心整理按照每低一个百分点 100 元的标准进行处罚
底模拆除时的混凝土强度要求达到设置的混凝土立方体抗压强度标准值的百构件类型构件跨度(m)分率(%)≤2板>2,≤8>8≤8梁、拱、壳>8悬臂构件-≥100≥100≥50≥75≥100≥75拆除后的混凝土温度与环境温度差大于 20℃时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却
