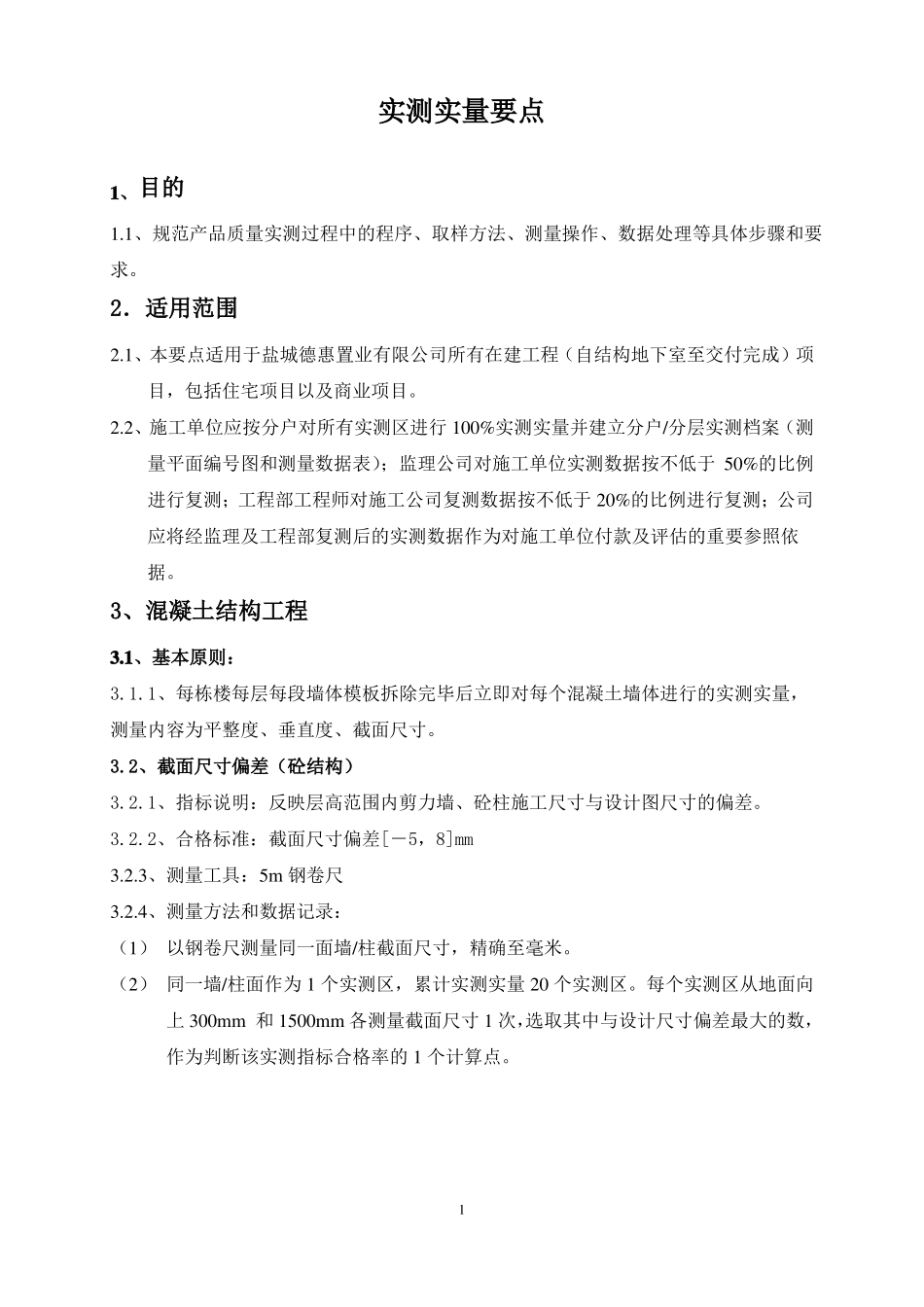

实测实量要点1、目的1
1、规范产品质量实测过程中的程序、取样方法、测量操作、数据处理等具体步骤和要求
2.适用范围2
1、本要点适用于盐城德惠置业有限公司所有在建工程(自结构地下室至交付完成)项目,包括住宅项目以及商业项目
2、施工单位应按分户对所有实测区进行 100%实测实量并建立分户/分层实测档案(测量平面编号图和测量数据表);监理公司对施工单位实测数据按不低于 50%的比例进行复测;工程部工程师对施工公司复测数据按不低于 20%的比例进行复测;公司应将经监理及工程部复测后的实测数据作为对施工单位付款及评估的重要参照依据
3、混凝土结构工程3
1、基本原则:3
1、每栋楼每层每段墙体模板拆除完毕后立即对每个混凝土墙体进行的实测实量,测量内容为平整度、垂直度、截面尺寸

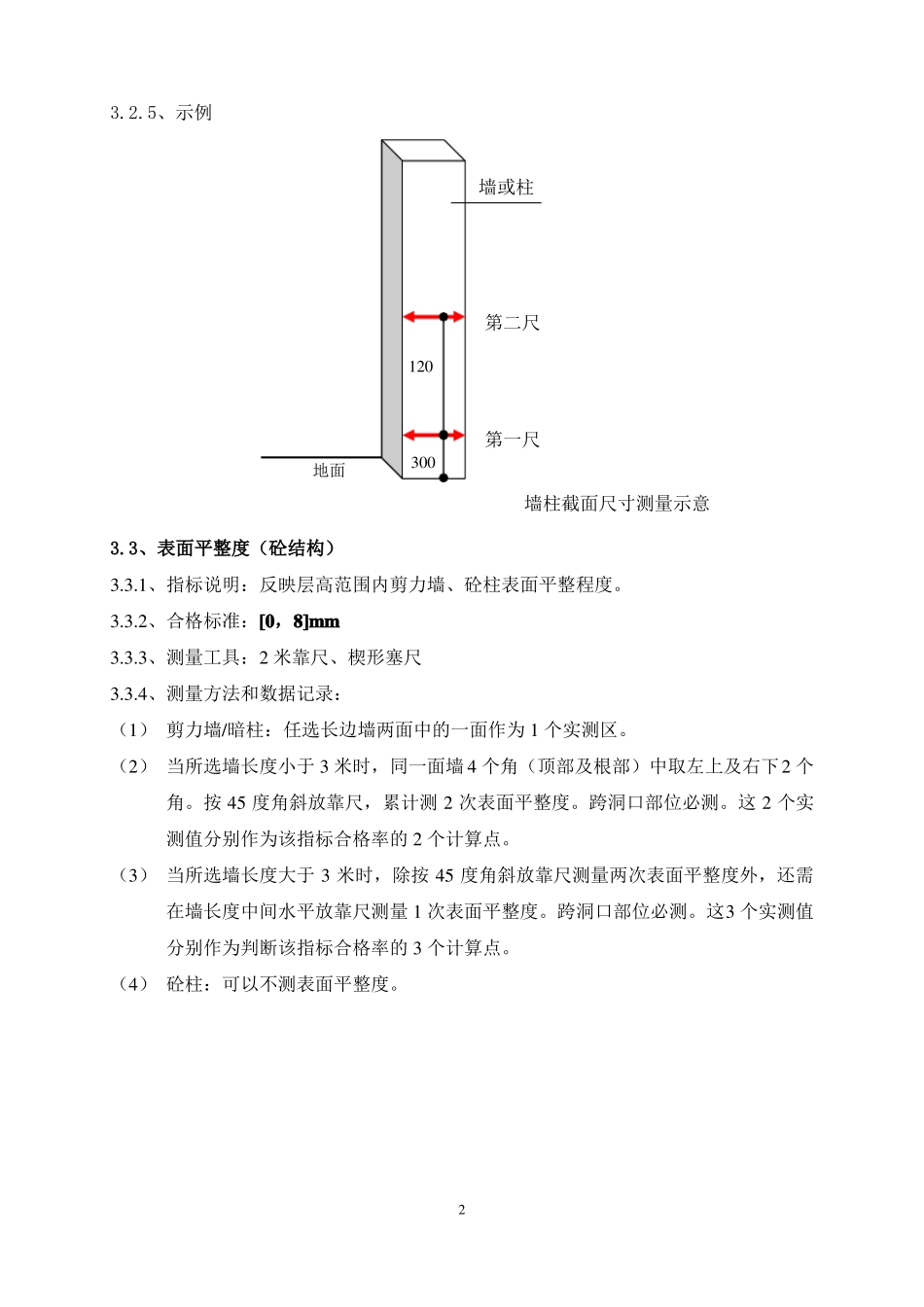

2、截面尺寸偏差(砼结构)3
1、指标说明:反映层高范围内剪力墙、砼柱施工尺寸与设计图尺寸的偏差
2、合格标准:截面尺寸偏差[-5,8]mm3
3、测量工具:5m 钢卷尺3
4、测量方法和数据记录:(1) 以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米
(2) 同一墙/柱面作为 1 个实测区,累计实测实量 20 个实测区
每个实测区从地面向上 300mm 和 1500mm 各测量截面尺寸 1 次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的 1 个计算点

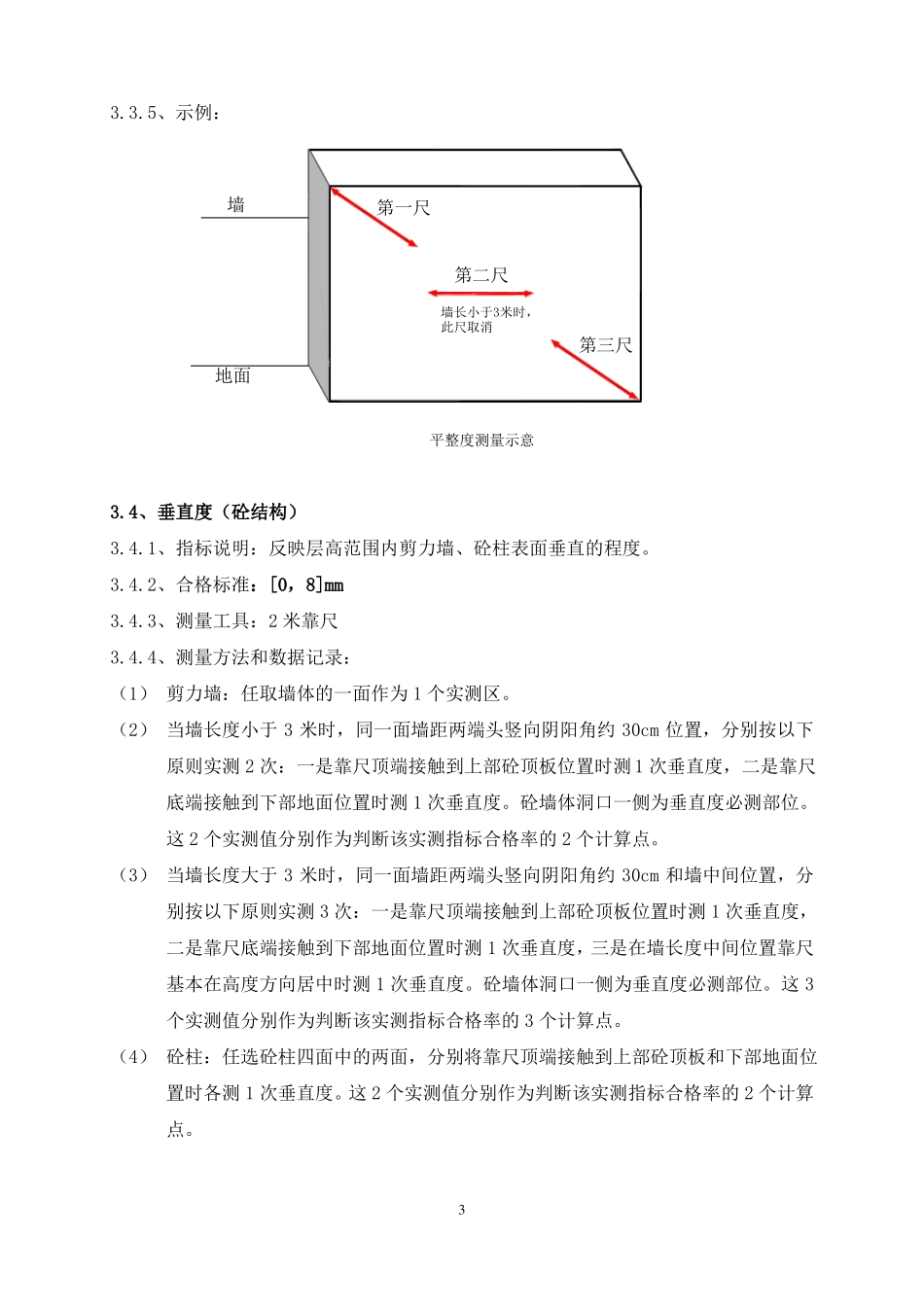

3、表面平整度(砼结构)3
1、指标说明:反映层高范围内剪力墙、砼柱表面平整程度
2、合格标准:[0,8]mm3
3、测量工具:2 米靠尺、楔形塞尺3
4、测量方法和数据记录:(1) 剪力墙/暗柱:任选长边墙两面中的一面作为 1 个实测区
(2) 当所选墙长度小于 3 米时,同一面墙 4 个角(顶部及根部)中取左上及右下2 个角
按 45 度角斜放靠尺,累计测 2 次表
