管线探挖专项施工方案编制人:审核人:审批人:目录第 1 章编制依据 1第 2 章工程概况 12
1 工程概述 12
2 施工区域现状 1第 3 章施工总体部署 23
1 主要施工设备情况 23
2 材料准备 33
3 劳动力安排计划 33
4 施工进度计划 33
5 设置警示围挡、标语保护 4第 4 章探挖施工方案 44
1 探挖施工工艺流程 54
2 主要施工程序 54
3 探挖围挡 74
4 探挖方法 74
5 探挖后的恢复 8第 5 章安全保护措施 85
1 安全保证制度 85
2 安全保证措施 95
3 应急救援标识、设备 9第 6 章突发事件应急预案 106
1 体系与职责 106

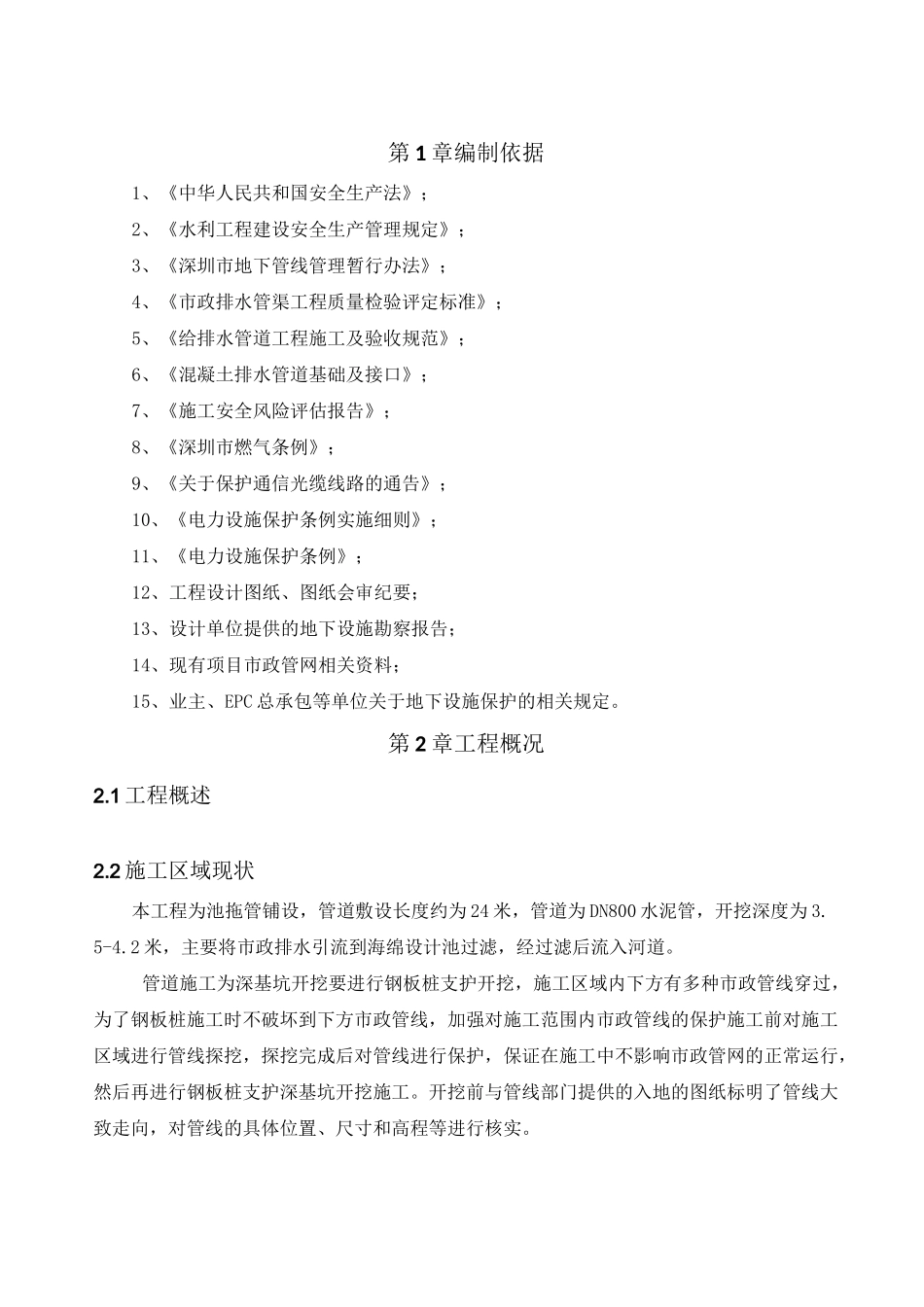

2 应急响应预案 101、坍塌事故应急响应预案 102、触电事故应急响应预案 113、管线挖断的应急预案 12第 1 章编制依据1、《中华人民共和国安全生产法》;2、《水利工程建设安全生产管理规定》;3、《深圳市地下管线管理暂行办法》;4、《市政排水管渠工程质量检验评定标准》;5、《给排水管道工程施工及验收规范》;6、《混凝土排水管道基础及接口》;7、《施工安全风险评估报告》;8、《深圳市燃气条例》;9、《关于保护通信光缆线路的通告》;10、《电力设施保护条例实施细则》;11、《电力设施保护条例》;12、工程设计图纸、图纸会审纪要;13、设计单位提供的地下设施勘察报告;14、现有项目市政管网相关资料;15、业主、EPC 总承包等单位关于地下设施保护的相关规定

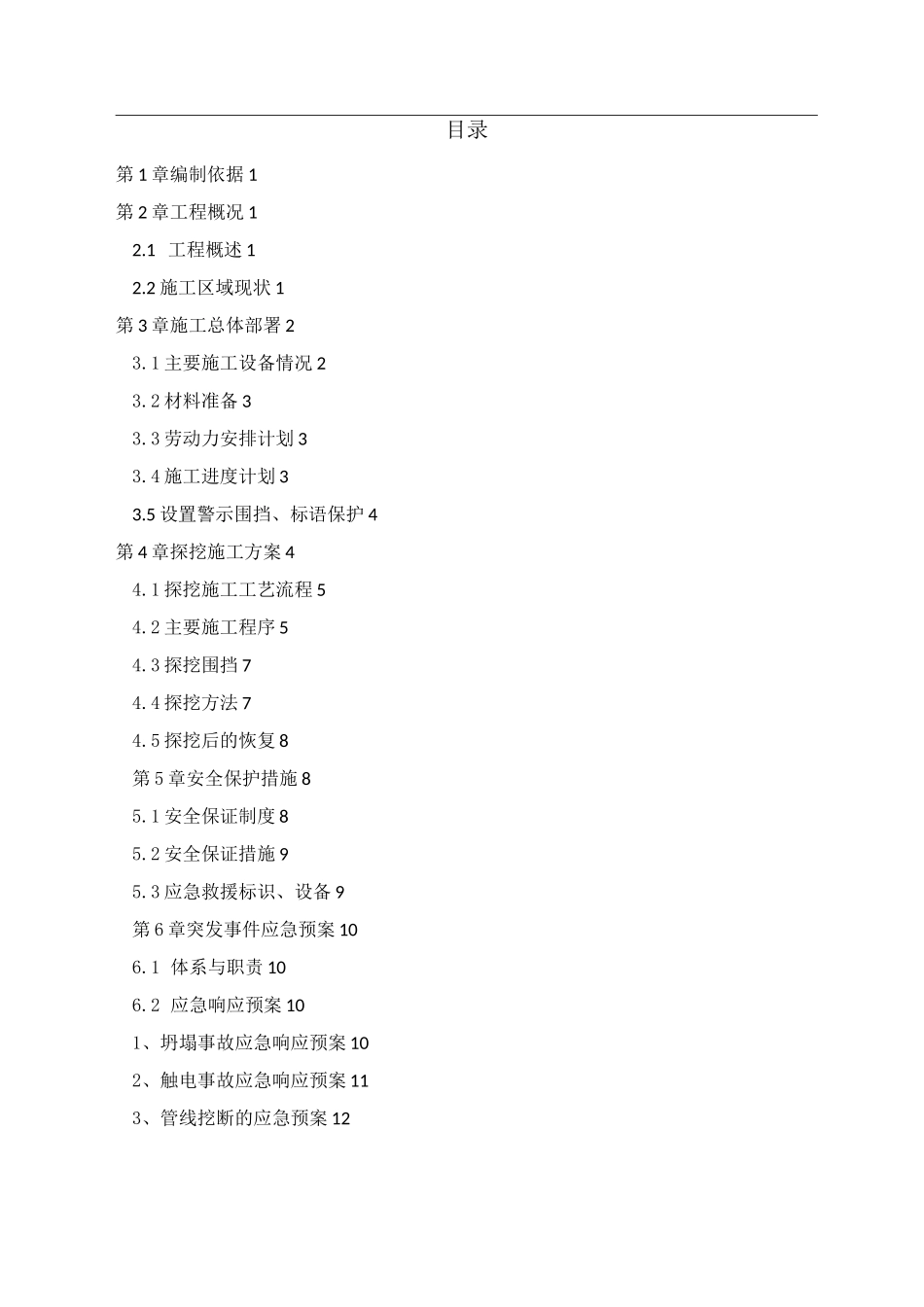

第 2 章工程概况2
1 工程概述2
2 施工区域现状本工程为池拖管铺设,管道敷设长度约为 24 米,管道为 DN800 水泥管,开挖深度为 3
2 米,主要将市政排水引流到海绵设计池过滤,经过滤后流入河道
管道施工为深基坑开挖要进行钢板桩支护开挖,施工区域内下方有多种市政管线穿过,为了钢板桩施工时不破坏到下方市政管线,加
