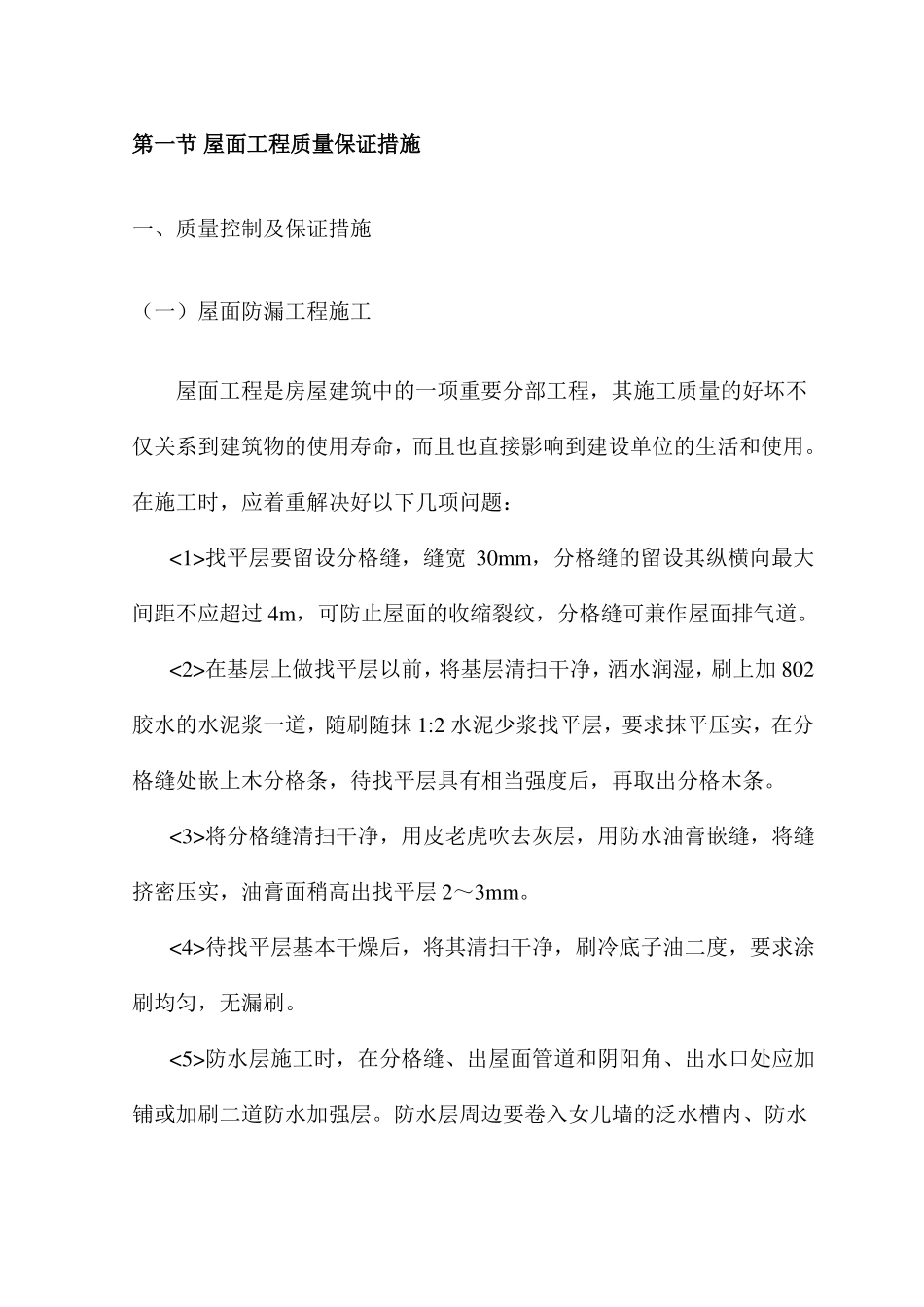

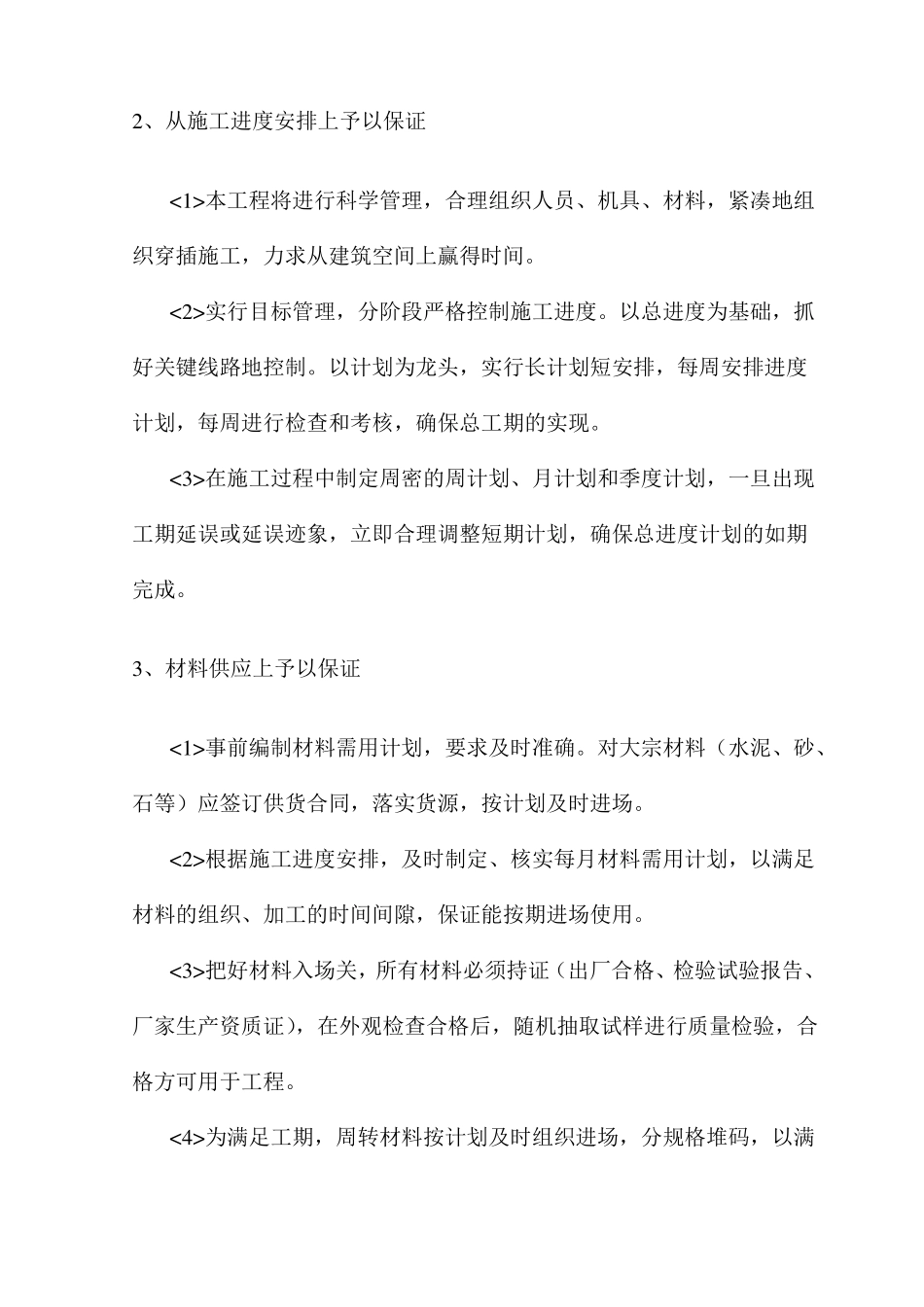

第一节 屋面工程质量保证措施一、质量控制及保证措施(一)屋面防漏工程施工屋面工程是房屋建筑中的一项重要分部工程,其施工质量的好坏不仅关系到建筑物的使用寿命,而且也直接影响到建设单位的生活和使用。在施工时,应着重解决好以下几项问题:<1>找平层要留设分格缝,缝宽 30mm,分格缝的留设其纵横向最大间距不应超过 4m,可防止屋面的收缩裂纹,分格缝可兼作屋面排气道。<2>在基层上做找平层以前,将基层清扫干净,洒水润湿,刷上加 802胶水的水泥浆一道,随刷随抹 1:2 水泥少浆找平层,要求抹平压实,在分格缝处嵌上木分格条,待找平层具有相当强度后,再取出分格木条。<3>将分格缝清扫干净,用皮老虎吹去灰层,用防水油膏嵌缝,将缝挤密压实,油膏面稍高出找平层 2~3mm。<4>待找平层基本干燥后,将其清扫干净,刷冷底子油二度,要求涂刷均匀,无漏刷。<5>防水层施工时,在分格缝、出屋面管道和阴阳角、出水口处应加铺或加刷二道防水加强层。防水层周边要卷入女儿墙的泛水槽内、防水层卷包管道高度应比屋面高出 250mm。<6>屋面防水工程施工结束后,经检查必须符合《屋面工程质量验收规范》(二)工期保证措施1、从施工组织及管理上予以保证<1>公司领导设分管领导一人,常驻现场,协助项目经理进行施工管理和施工协调。<2>严格实行项目施工管理,组建一个具有严谨科学态度、全面技术知识、施工经验丰富的项目经理部。在施工过程中与建设单位、设计单位、监理单位紧密配合,严格按照施工图及施工验收规范和施工组织设计组织施工,从管理上保证施工进度的实现。<3>实施合同约束制度,公司与项目经理签订工期合同。项目经理同项目管理人员及作业班组签订分项工期合同,实行目标分解,责任到人。<4>每周召开一次协调会,邀请建设单位代表,监理工程师参加,并认真编制各阶段的施工作业计划,以总工期控制分段施工作业计划。采用网络技术,抓好关键线路的控制,及时调整影响工期的因素,把施工周期控制在最短范围内。2、从施工进度安排上予以保证<1>本工程将进行科学管理,合理组织人员、机具、材料,紧凑地组织穿插施工,力求从建筑空间上赢得时间。<2>实行目标管理,分阶段严格控制施工进度。以总进度为基础,抓好关键线路地控制。以计划为龙头,实行长计划短安排,每周安排进度计划,每周进行检查和考核,确保总工期的实现。<3>在施工过程中制定周密的周计划、月计划和季度计划,一旦出现工期延误或延误迹象,立即合理调整短期计划,...
