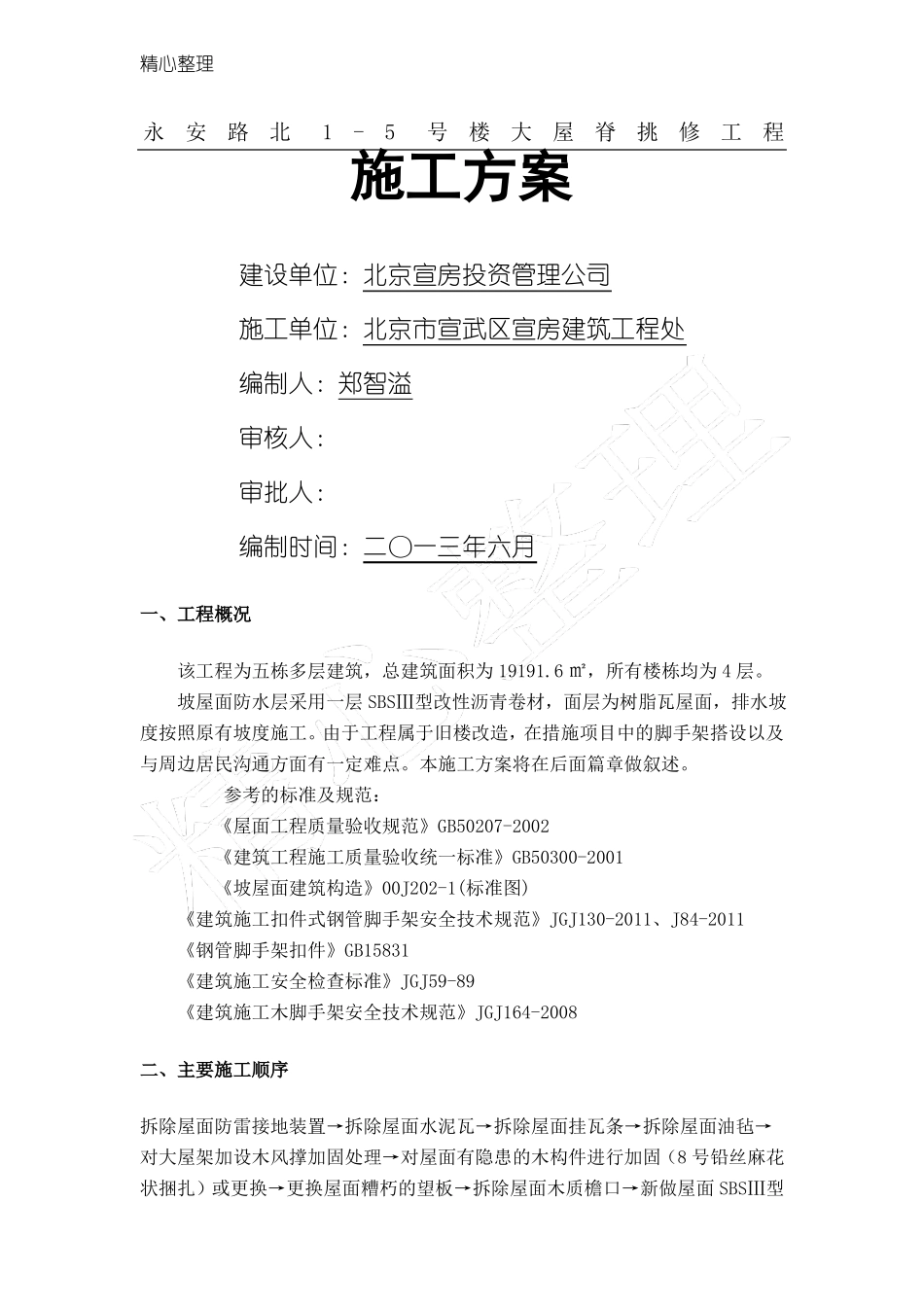

精心整理永安路北1-5号楼大屋脊挑修工程施工方案建设单位:北京宣房投资管理公司施工单位:北京市宣武区宣房建筑工程处编制人:郑智溢审核人:审批人:编制时间:二〇一三年六月一、工程概况该工程为五栋多层建筑,总建筑面积为 19191
6 ㎡,所有楼栋均为 4 层
坡屋面防水层采用一层 SBSⅢ型改性沥青卷材,面层为树脂瓦屋面,排水坡度按照原有坡度施工
由于工程属于旧楼改造,在措施项目中的脚手架搭设以及与周边居民沟通方面有一定难点
本施工方案将在后面篇章做叙述
参考的标准及规范:《屋面工程质量验收规范》GB50207-2002《建筑工程施工质量验收统一标准》GB50300-2001《坡屋面建筑构造》00J202-1(标准图)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011、J84-2011《钢管脚手架扣件》GB15831《建筑施工安全检查标准》JGJ59-89《建筑施工木脚手架安全技术规范》JGJ164-2008二、主要施工顺序拆除屋面防雷接地装置→拆除屋面水泥瓦→拆除屋面挂瓦条→拆除屋面油毡→对大屋架加设木风撑加固处理→对屋面有隐患的木构件进行加固(8 号铅丝麻花状捆扎)或更换→更换屋面糟朽的望板→拆除屋面木质檐口→新做屋面 SBSⅢ型精心整理改性沥青卷材一道→新做屋面防水层木钉条→新做屋面树脂瓦的檩条→新做屋面挂瓦檩条→新做屋面树脂瓦→新做屋面树脂瓦屋脊→新做屋面老虎窗→恢复屋面防雷接地→新做屋面檐口水沟→新做屋面檐口吊顶→新做 PVC 落水管→顶层楼道内顶棚维修及更换→楼道内粉刷涂料

三、主要施工工艺3
1 拆除本工程计划拆除原屋面防雷接地装置、拆除屋面水泥瓦、拆除屋面挂瓦条、拆除屋面油毡、拆除屋面木质檐口、更换屋面糟朽的望板
本工程屋面瓦采用自然铺设而成,对屋面瓦适宜逐片取下,即时移开
施工顺序,因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺
