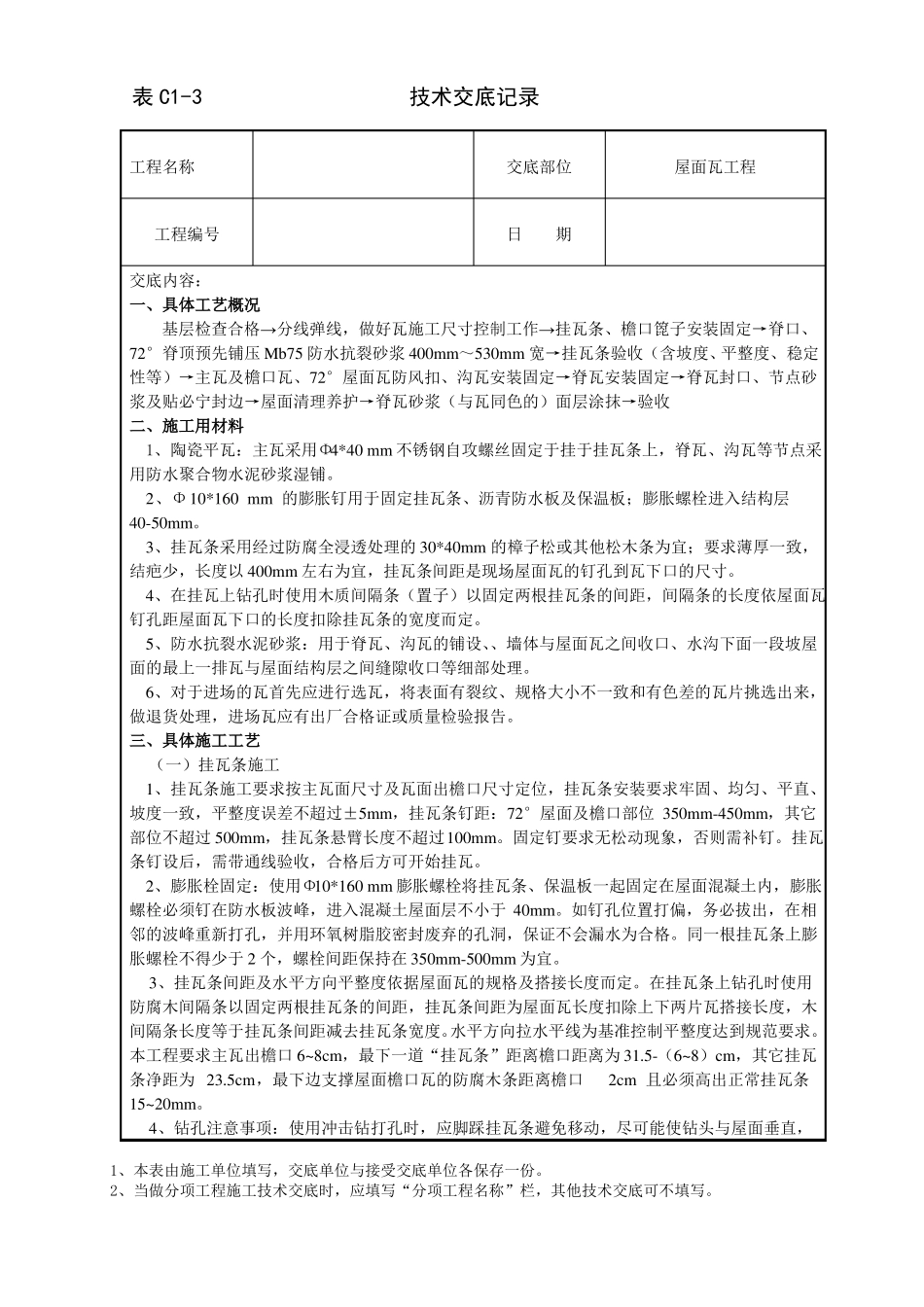

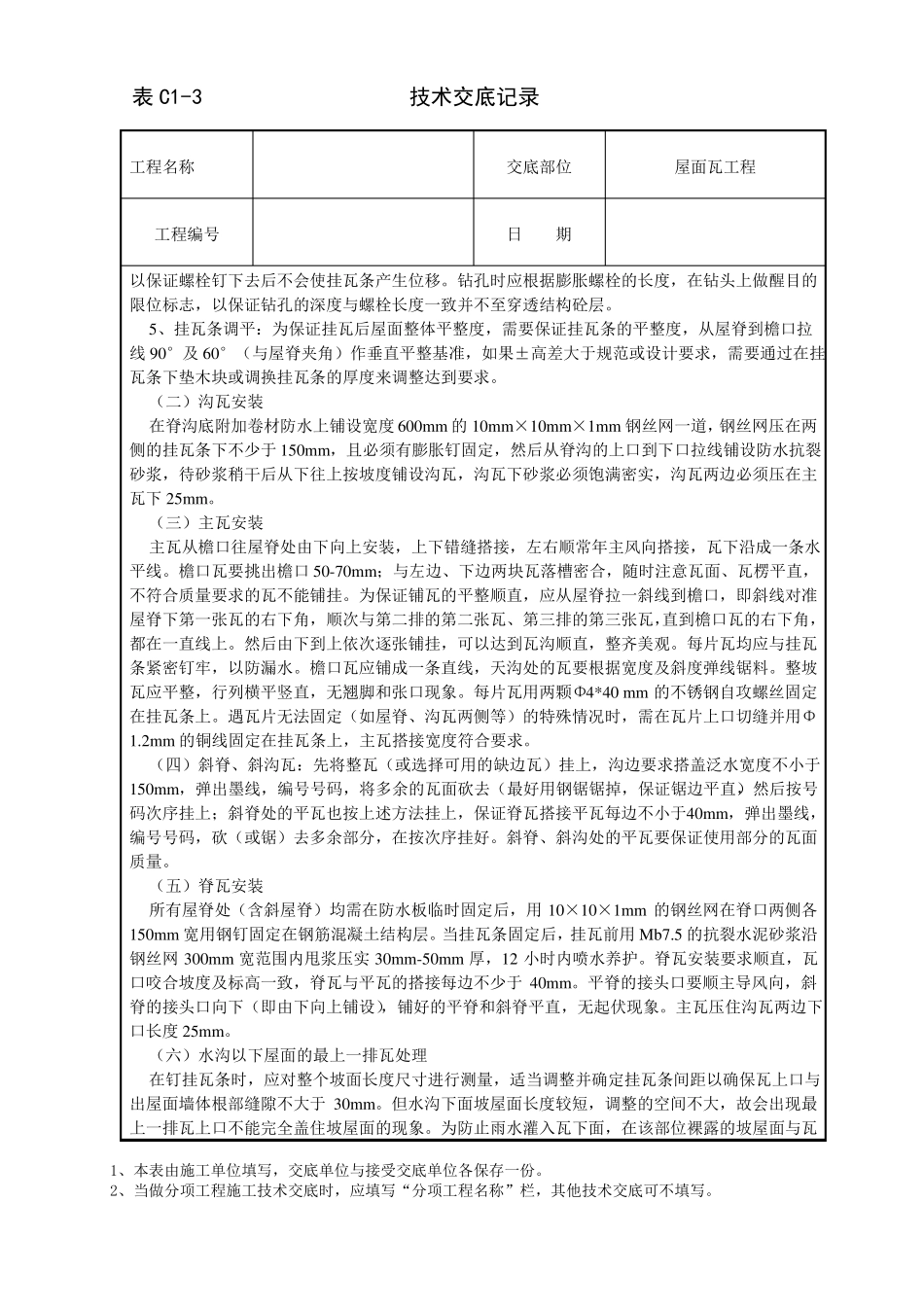

表 C1-3技术交底记录工程名称交底部位屋面瓦工程工程编号日期交底内容:一、具体工艺概况基层检查合格→分线弹线,做好瓦施工尺寸控制工作→挂瓦条、檐口箆子安装固定→脊口、72°脊顶预先铺压 Mb75 防水抗裂砂浆 400mm~530mm 宽→挂瓦条验收(含坡度、平整度、稳定性等)→主瓦及檐口瓦、72°屋面瓦防风扣、沟瓦安装固定→脊瓦安装固定→脊瓦封口、节点砂浆及贴必宁封边→屋面清理养护→脊瓦砂浆(与瓦同色的)面层涂抹→验收二、施工用材料 1、陶瓷平瓦:主瓦采用Φ4*40 mm 不锈钢自攻螺丝固定于挂于挂瓦条上,脊瓦、沟瓦等节点采用防水聚合物水泥砂浆湿铺。2、Φ10*160 mm 的膨胀钉用于固定挂瓦条、沥青防水板及保温板;膨胀螺栓进入结构层40-50mm。3、挂瓦条采用经过防腐全浸透处理的 30*40mm 的樟子松或其他松木条为宜;要求薄厚一致,结疤少,长度以 400mm 左右为宜,挂瓦条间距是现场屋面瓦的钉孔到瓦下口的尺寸。4、在挂瓦上钻孔时使用木质间隔条(置子)以固定两根挂瓦条的间距,间隔条的长度依屋面瓦钉孔距屋面瓦下口的长度扣除挂瓦条的宽度而定。5、防水抗裂水泥砂浆:用于脊瓦、沟瓦的铺设、、墙体与屋面瓦之间收口、水沟下面一段坡屋面的最上一排瓦与屋面结构层之间缝隙收口等细部处理。6、对于进场的瓦首先应进行选瓦,将表面有裂纹、规格大小不一致和有色差的瓦片挑选出来,做退货处理,进场瓦应有出厂合格证或质量检验报告。三、具体施工工艺(一)挂瓦条施工1、挂瓦条施工要求按主瓦面尺寸及瓦面出檐口尺寸定位,挂瓦条安装要求牢固、均匀、平直、坡度一致,平整度误差不超过±5mm,挂瓦条钉距:72°屋面及檐口部位 350mm-450mm,其它部位不超过 500mm,挂瓦条悬臂长度不超过100mm。固定钉要求无松动现象,否则需补钉。挂瓦条钉设后,需带通线验收,合格后方可开始挂瓦。2、膨胀栓固定:使用Φ10*160 mm 膨胀螺栓将挂瓦条、保温板一起固定在屋面混凝土内,膨胀螺栓必须钉在防水板波峰,进入混凝土屋面层不小于 40mm。如钉孔位置打偏,务必拔出,在相邻的波峰重新打孔,并用环氧树脂胶密封废弃的孔洞,保证不会漏水为合格。同一根挂瓦条上膨胀螺栓不得少于 2 个,螺栓间距保持在 350mm-500mm 为宜。3、挂瓦条间距及水平方向平整度依据屋面瓦的规格及搭接长度而定。在挂瓦条上钻孔时使用防腐木间隔条以固定两根挂瓦条的间距,挂瓦条间距为屋面瓦长度扣除上下两片瓦搭接长度,木间隔条长度等于挂瓦条间距减...
