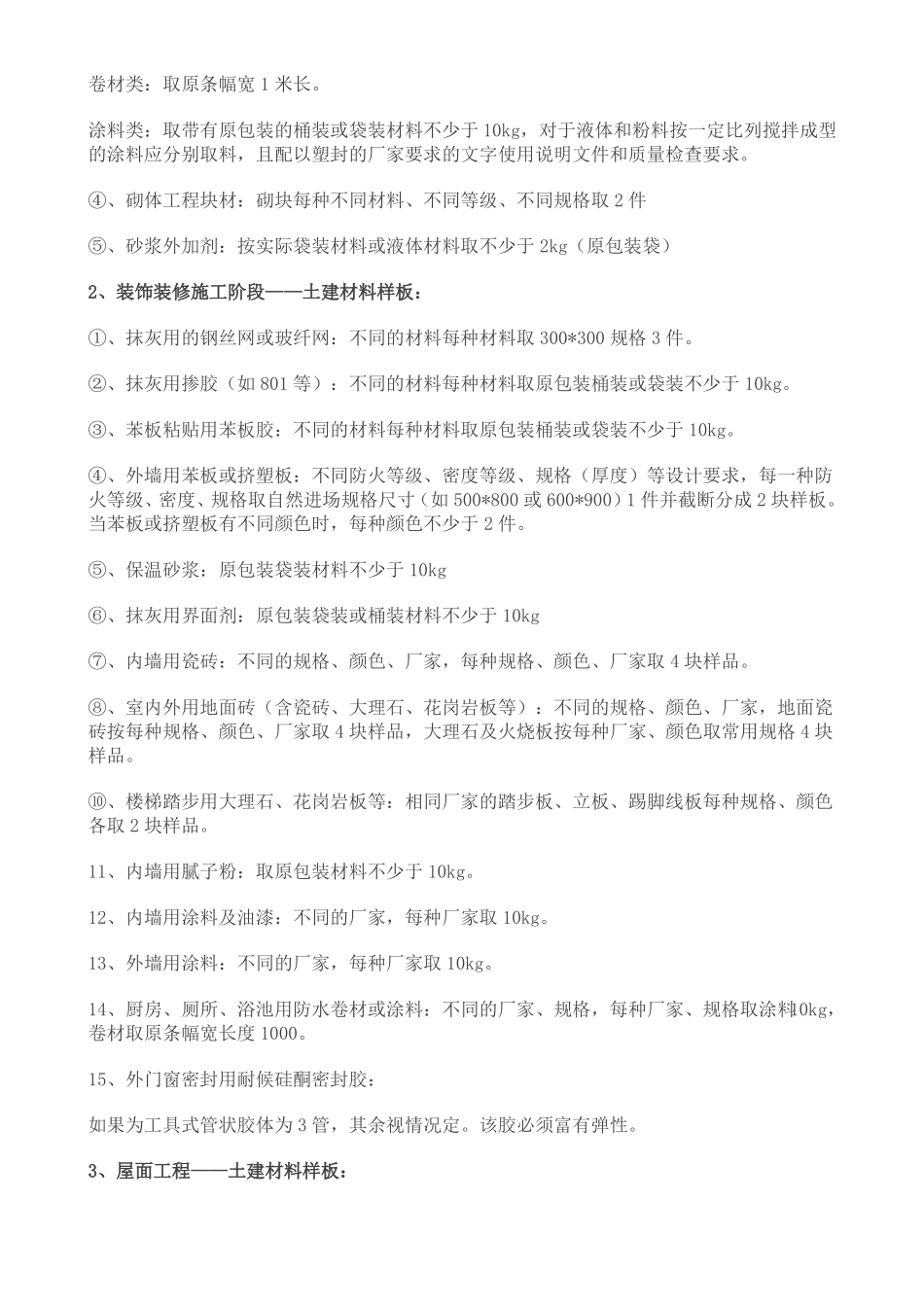

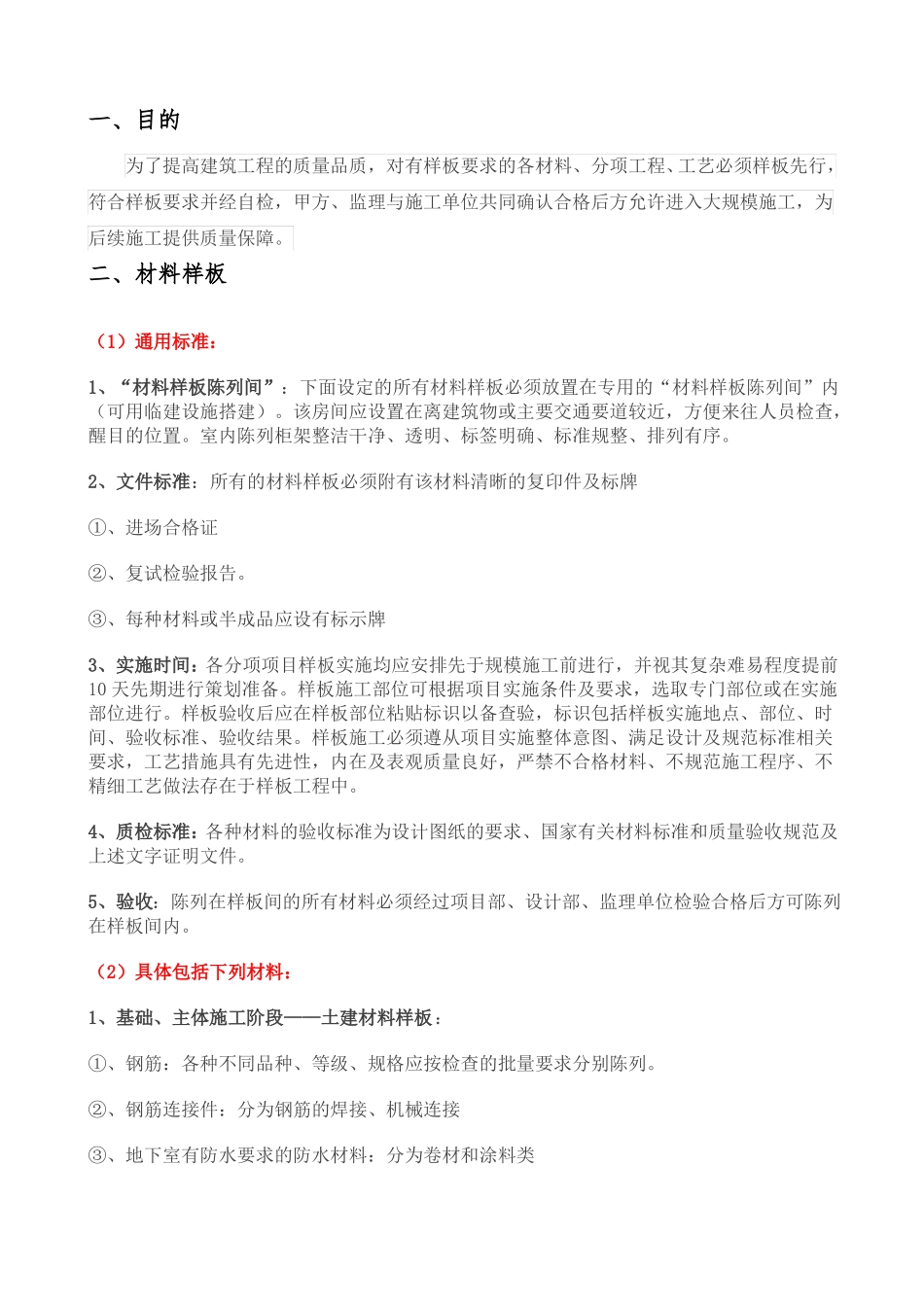

河著项目工程样板管理实施计划项目一部2016 年 12 月 10 日一、目的为了提高建筑工程的质量品质,对有样板要求的各材料、分项工程、工艺必须样板先行,符合样板要求并经自检,甲方、监理与施工单位共同确认合格后方允许进入大规模施工,为后续施工提供质量保障。二、材料样板(1)通用标准:1、“材料样板陈列间”:下面设定的所有材料样板必须放置在专用的“材料样板陈列间”内(可用临建设施搭建)。该房间应设置在离建筑物或主要交通要道较近,方便来往人员检查,醒目的位置。室内陈列柜架整洁干净、透明、标签明确、标准规整、排列有序。2、文件标准:所有的材料样板必须附有该材料清晰的复印件及标牌①、进场合格证②、复试检验报告。③、每种材料或半成品应设有标示牌3、实施时间:各分项项目样板实施均应安排先于规模施工前进行,并视其复杂难易程度提前10 天先期进行策划准备。样板施工部位可根据项目实施条件及要求,选取专门部位或在实施部位进行。样板验收后应在样板部位粘贴标识以备查验,标识包括样板实施地点、部位、时间、验收标准、验收结果。样板施工必须遵从项目实施整体意图、满足设计及规范标准相关要求,工艺措施具有先进性,内在及表观质量良好,严禁不合格材料、不规范施工程序、不精细工艺做法存在于样板工程中。4、质检标准:各种材料的验收标准为设计图纸的要求、国家有关材料标准和质量验收规范及上述文字证明文件。5、验收:陈列在样板间的所有材料必须经过项目部、设计部、监理单位检验合格后方可陈列在样板间内。(2)具体包括下列材料:1、基础、主体施工阶段——土建材料样板:①、钢筋:各种不同品种、等级、规格应按检查的批量要求分别陈列。②、钢筋连接件:分为钢筋的焊接、机械连接③、地下室有防水要求的防水材料:分为卷材和涂料类卷材类:取原条幅宽 1 米长。涂料类:取带有原包装的桶装或袋装材料不少于 10kg,对于液体和粉料按一定比列搅拌成型的涂料应分别取料,且配以塑封的厂家要求的文字使用说明文件和质量检查要求。④、砌体工程块材:砌块每种不同材料、不同等级、不同规格取 2 件⑤、砂浆外加剂:按实际袋装材料或液体材料取不少于 2kg(原包装袋)2、装饰装修施工阶段——土建材料样板:①、抹灰用的钢丝网或玻纤网:不同的材料每种材料取 300*300 规格 3 件。②、抹灰用掺胶(如 801 等):不同的材料每种材料取原包装桶装或袋装不少于 10kg。③、苯板粘贴用苯板胶:不同的...
