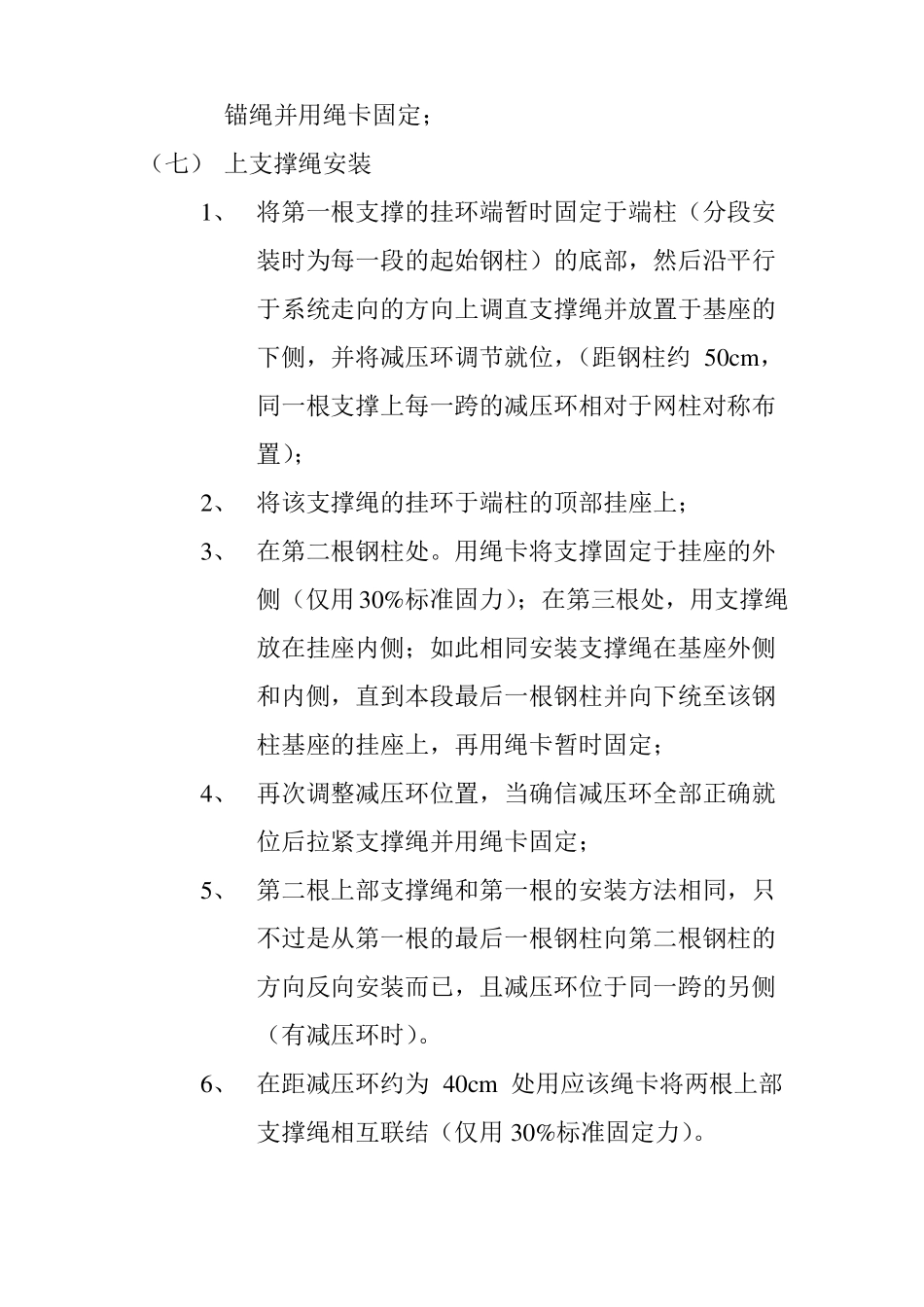

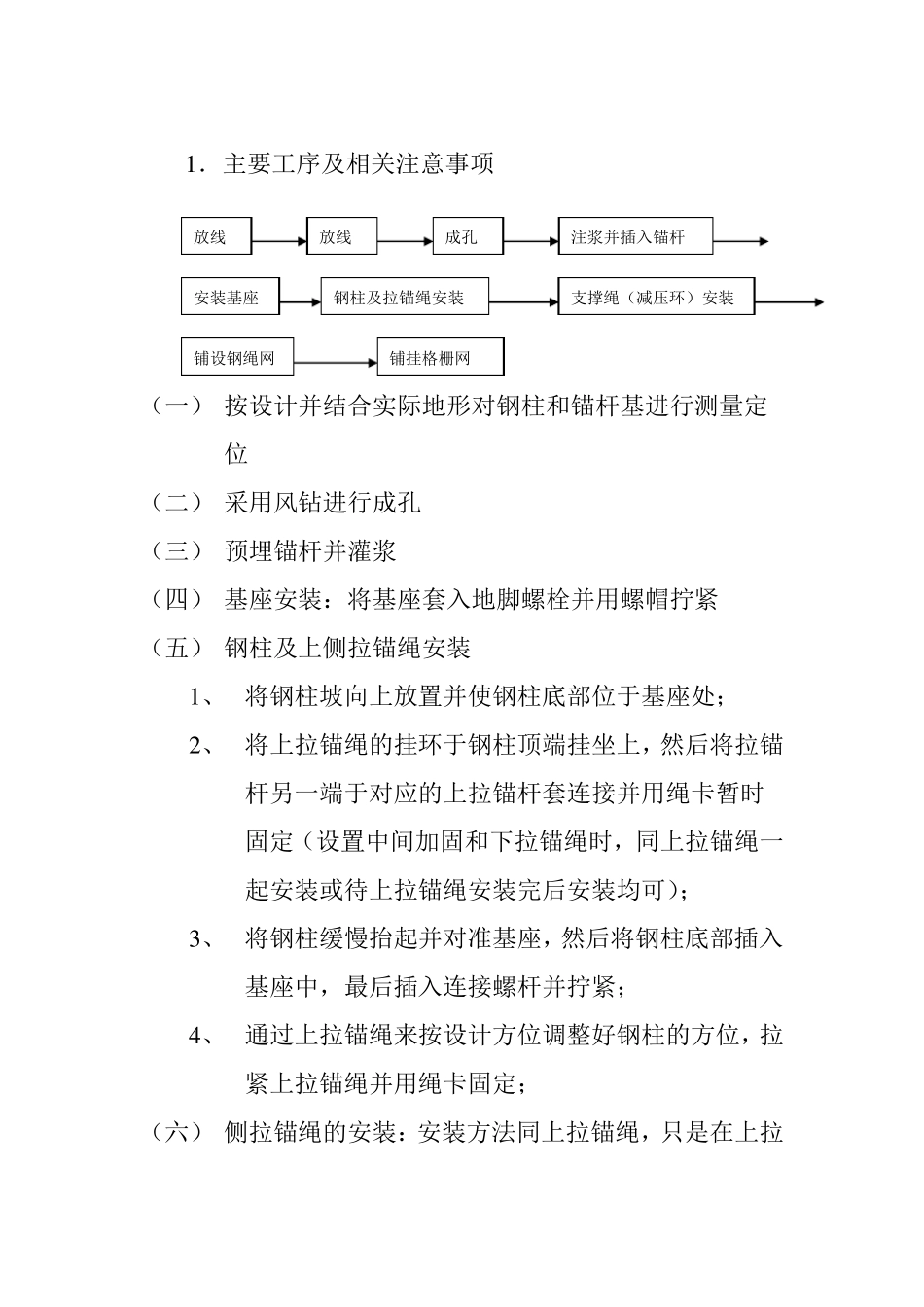

左侧边坡防护挂网施工技术方案一、 工程概况K26+084.555~K27+000 左侧边坡防护挂网总长 818 米,其中 K26+084.555~K26+468 左侧边坡防护挂网长383 米、K26+530~K26+735左 侧 边 坡 防 护 挂 网 长205米 、K26+765~K26+950左 侧 边 坡 防 护 挂 网 长185米 、K26+955~K27+000 左侧边坡防护挂网长 45 米。施工时:在修整好的路基挖方边坡坡面上先施工锚固钢绳,然后悬挂镀锌镶塑铁丝网,再施工纵、横向钢绳框条并与锚筋绑扎,将镀锌镶塑铁丝网与纵、横向钢绳框条用φ2.2镀锌铁丝扎牢。挂网锚固钢筋采用风钻成孔,成孔孔径φ40mm,并注入 30 号砂浆锚固,锚筋端头露出岩面 10cm,锚筋间距为 2.0m,镶塑铁丝网用 8 号镀锌镶塑铁丝网编制,网孔间距 5*5cm,紧贴岩面,铁丝网搭接宽度不小于 20cm。纵横向钢绳框条间距为 2.0m;挂网延至平台截水沟边;挂网延至边坡坡面以外 2.0m。二、 主要施工方法和就技术措施作为一种定型化的标准结构,其施工安装是非常重要的,必须保证其结构形式和连接方式的正确,否则其防护能力得不到保障。同样,当系统受到落石攻击而发生结构形状改变后,系统的防护能力也可能发生不同程度的削减,要使防护能力得以维护,适当的维护也是必要的。1.主要工序及相关注意事项安装基座钢柱及拉锚绳安装支撑绳(减压环)安装放线放线成孔注浆并插入锚杆铺设钢绳网铺挂格栅网(一) 按设计并结合实际地形对钢柱和锚杆基进行测量定位(二) 采用风钻进行成孔(三) 预埋锚杆并灌浆(四) 基座安装:将基座套入地脚螺栓并用螺帽拧紧(五) 钢柱及上侧拉锚绳安装1、 将钢柱坡向上放置并使钢柱底部位于基座处;2、 将上拉锚绳的挂环于钢柱顶端挂坐上,然后将拉锚杆另一端于对应的上拉锚杆套连接并用绳卡暂时固定(设置中间加固和下拉锚绳时,同上拉锚绳一起安装或待上拉锚绳安装完后安装均可);3、 将钢柱缓慢抬起并对准基座,然后将钢柱底部插入基座中,最后插入连接螺杆并拧紧;4、 通过上拉锚绳来按设计方位调整好钢柱的方位,拉紧上拉锚绳并用绳卡固定;(六) 侧拉锚绳的安装:安装方法同上拉锚绳,只是在上拉锚绳并用绳卡固定;(七) 上支撑绳安装1、 将第一根支撑的挂环端暂时固定于端柱(分段安装时为每一段的起始钢柱)的底部,然后沿平行于系统走向的方向上调直支撑绳并放置于基座的下侧,并将减压环调节就位,(距钢柱约 50cm,同一根支撑上每一跨的减压环相对于网柱对...
