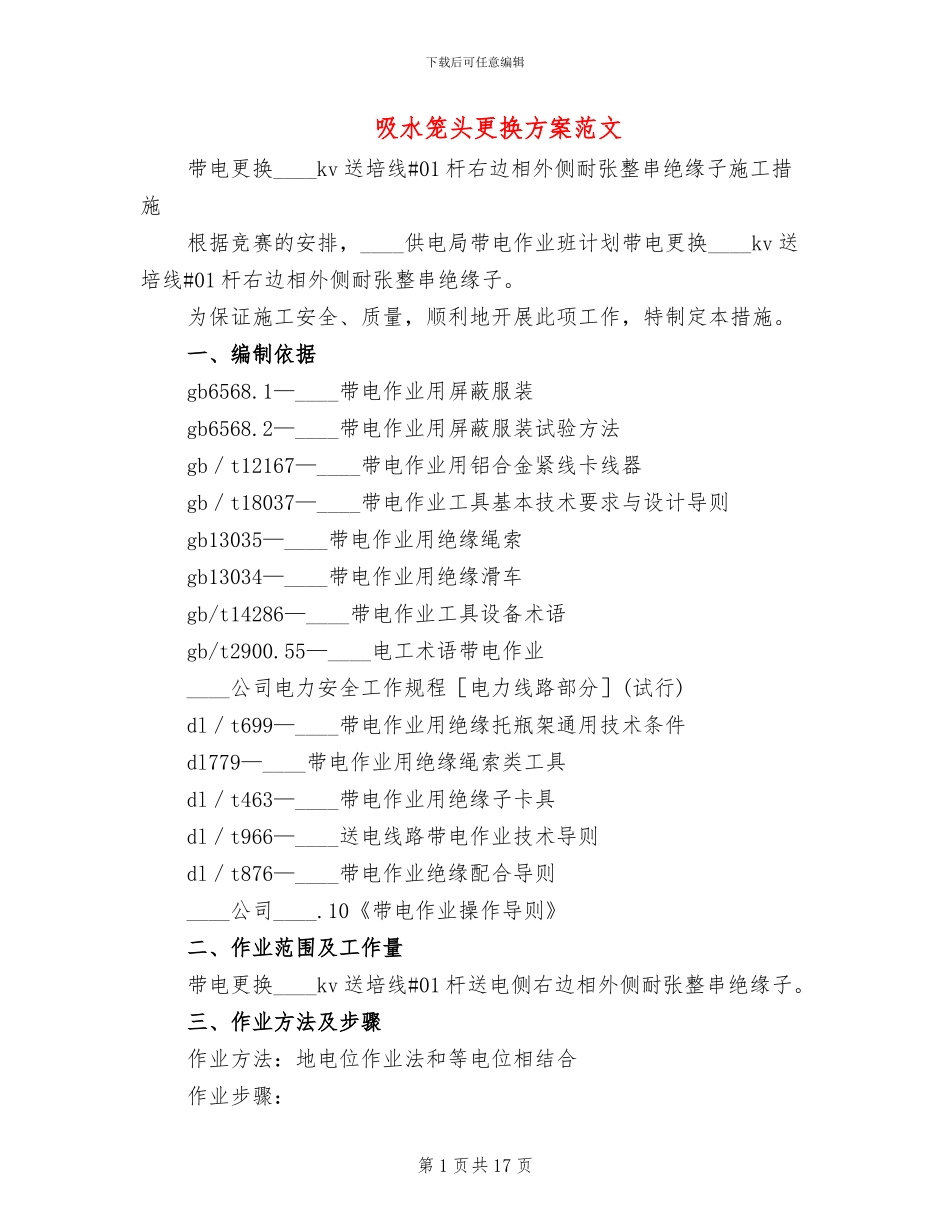

下载后可任意编辑吸水笼头更换方案范文带电更换____kv 送培线#01 杆右边相外侧耐张整串绝缘子施工措施根据竞赛的安排,____供电局带电作业班计划带电更换____kv 送培线#01 杆右边相外侧耐张整串绝缘子
为保证施工安全、质量,顺利地开展此项工作,特制定本措施
一、编制依据gb6568
1—____带电作业用屏蔽服装gb6568
2—____带电作业用屏蔽服装试验方法gb/t12167—____带电作业用铝合金紧线卡线器gb/t18037—____带电作业工具基本技术要求与设计导则gb13035—____带电作业用绝缘绳索gb13034—____带电作业用绝缘滑车gb/t14286—____带电作业工具设备术语gb/t2900
55—____电工术语带电作业____公司电力安全工作规程[电力线路部分](试行)dl/t699—____带电作业用绝缘托瓶架通用技术条件dl779—____带电作业用绝缘绳索类工具dl/t463—____带电作业用绝缘子卡具dl/t966—____送电线路带电作业技术导则dl/t876—____带电作业绝缘配合导则____公司____
10《带电作业操作导则》二、作业范围及工作量带电更换____kv 送培线#01 杆送电侧右边相外侧耐张整串绝缘子

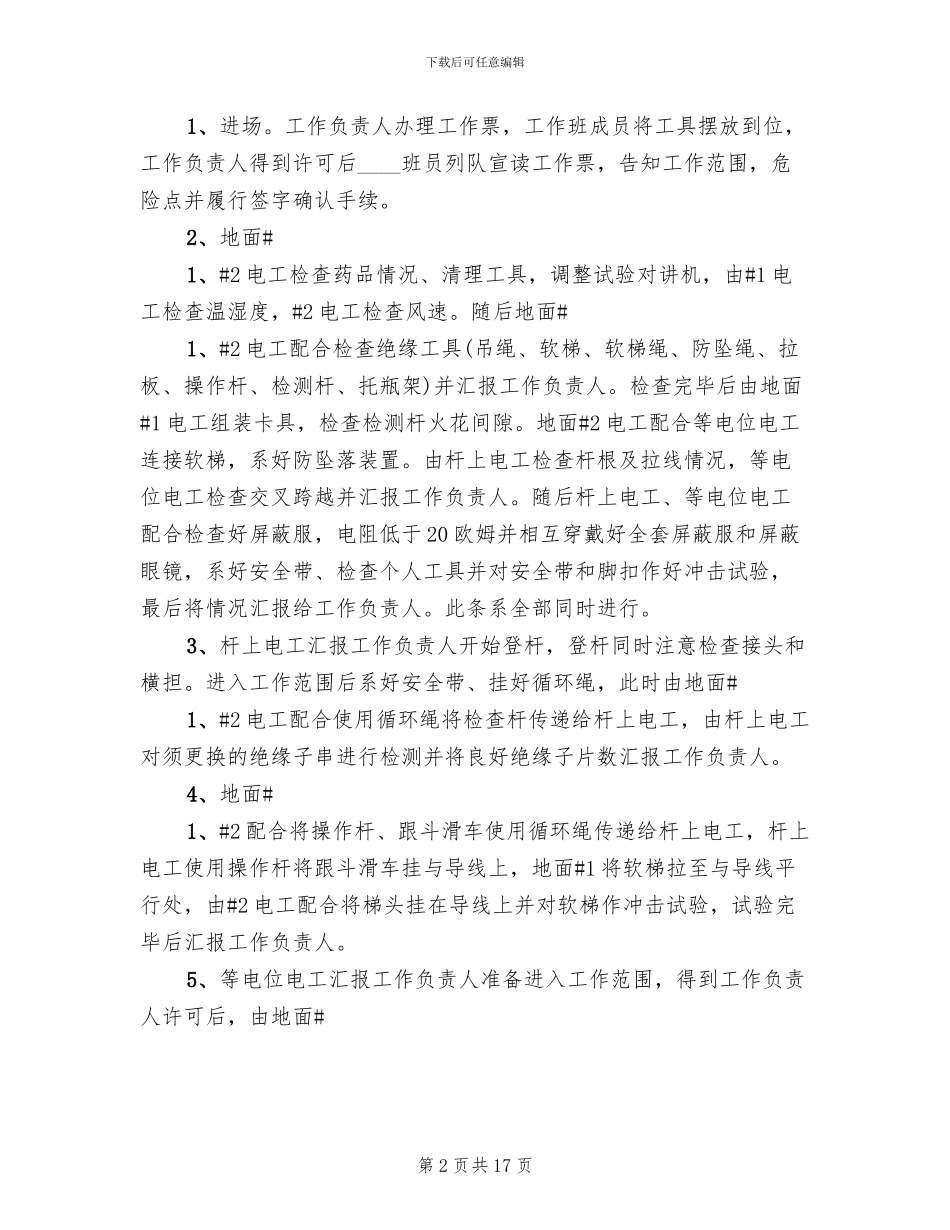

三、作业方法及步骤作业方法:地电位作业法和等电位相结合作业步骤:第 1 页共 17 页下载后可任意编辑1、进场
工作负责人办理工作票,工作班成员将工具摆放到位,工作负责人得到许可后____班员列队宣读工作票,告知工作范围,危险点并履行签字确认手续
2、地面#1、#2 电工检查药品情况、清理工具,调整试验对讲机,由#1 电工检查温湿度,#2 电工检查风速
随后地面#1、#2 电工配合检查绝缘工具(吊绳、软梯、软梯绳、防坠绳、拉板、操作杆、检测杆、托瓶架)并汇报工作负责人

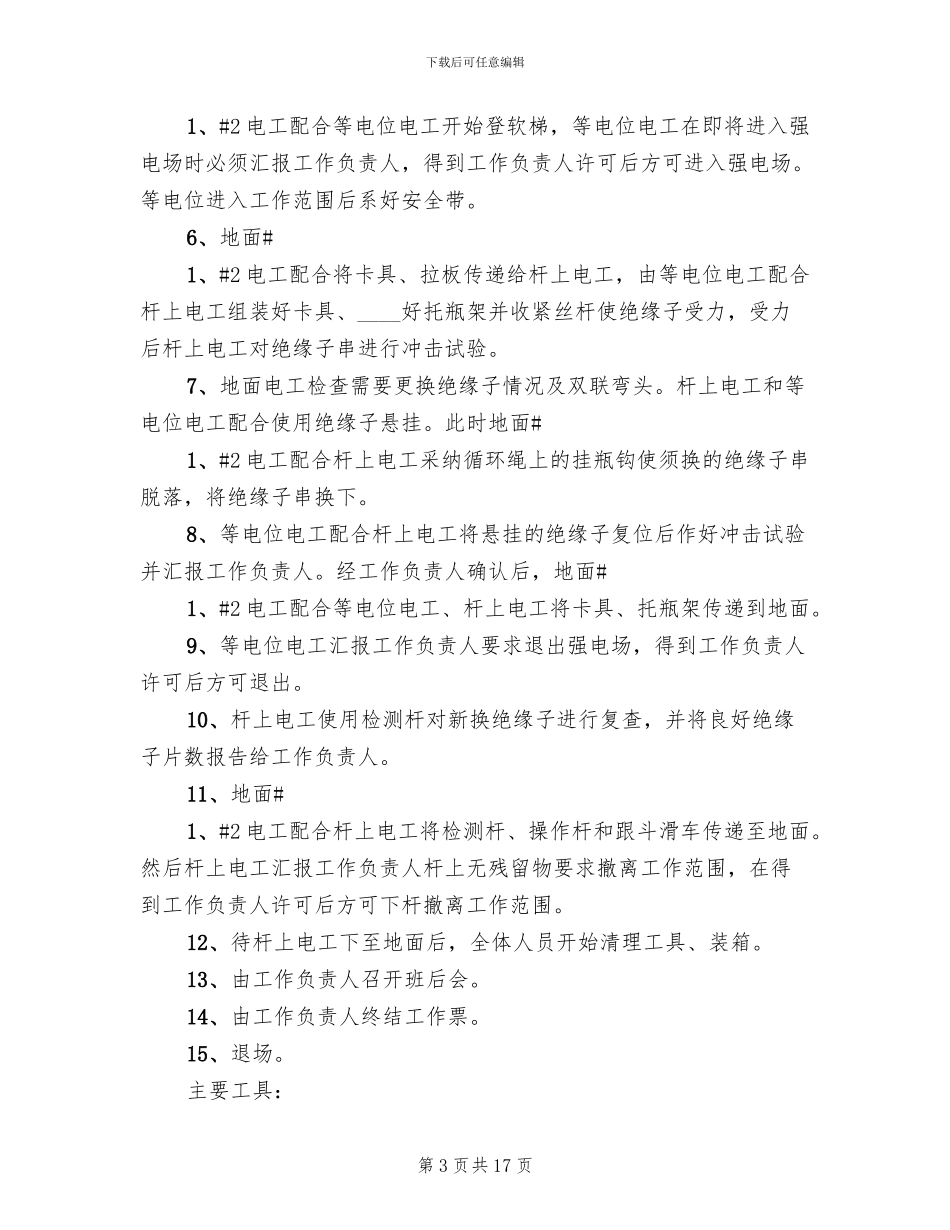

检查完毕后由地面#1 电工组
