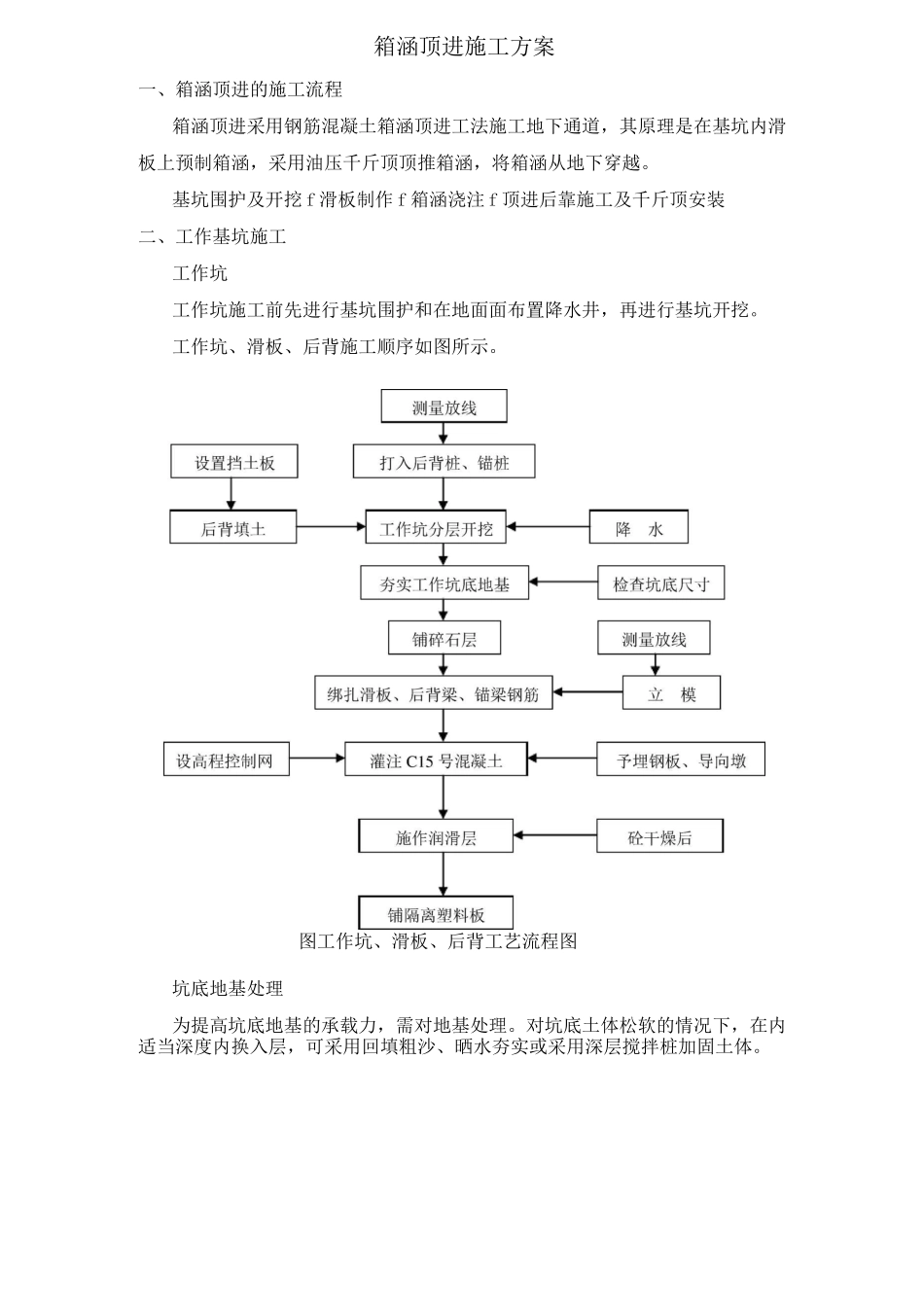

箱涵顶进施工方案一、箱涵顶进的施工流程箱涵顶进采用钢筋混凝土箱涵顶进工法施工地下通道,其原理是在基坑内滑板上预制箱涵,采用油压千斤顶顶推箱涵,将箱涵从地下穿越。基坑围护及开挖 f 滑板制作 f 箱涵浇注 f 顶进后靠施工及千斤顶安装二、工作基坑施工工作坑工作坑施工前先进行基坑围护和在地面面布置降水井,再进行基坑开挖。工作坑、滑板、后背施工顺序如图所示。图工作坑、滑板、后背工艺流程图坑底地基处理为提高坑底地基的承载力,需对地基处理。对坑底土体松软的情况下,在内适当深度内换入层,可采用回填粗沙、晒水夯实或采用深层搅拌桩加固土体。0311205050工字钢挡土C15 混凝土后背20 厚143.|;—27^-335501913(217C15 混凝土过渡 22 工作坑开挖在基坑围护和坑底加固完成后再进行基坑开挖,基坑开挖必须放坡开挖土方,确保边坡的稳定。土石方堆放要远离基坑,防止因基坑周围土体超载增大围护结构变形而影响施工安全。同时,基坑在施工过程中必须做到挖好排水沟,将基坑内的水汇集至积水井后再用潜水泵抽排至基坑外。23 滑板制作滑板为加锚梁的钢筋砼(C15)板,滑板厚 20,锚梁横断面为 50X50。锚梁、滑板及后背梁同时浇注混凝土,连结成整体。滑板靠铁路一侧延伸一段同标号、同厚度的混凝土过渡段。滑板下铺 10 厚的碎石垫层,滑板上铺机油、滑石粉(37 厚 3)作为润滑层,铺塑料底板作为隔离层。滑板及工作坑详见图 3、4。图 3 滑板及工作坑平面图4钢轨导向墩 30022丄I1上钢轨导向墩 3001770190922■2C35 钢筋混凝土底板塑料底板隔离层润滑油、机油、滑石粉 3:7,厚 3C15 钢筋混凝土滑板,厚 20 碎石垫层,厚 10125,131250—22图滑板及工作坑一断面图底板的施工步骤为:、修整、夯实基坑底,如坑底地基承载力不足,拟采取基底换填等加固措施;、铺碎石垫层并压实;、绑扎后背梁、锚梁、滑板钢筋及予埋钢板、导向墩;、灌注混凝土;、顶面干燥后,浇一层厚的滑石粉浆(机油滑石粉)、铺塑料底板隔离层。滑板顶面沿顶进方向做成的仰坡,滑板顶面平整度不大于。后背修筑后背是在箱涵顶进中藉以抗衡顶进反力的临时构筑物,要有足够的强度、刚度和稳定性,充分利用地形地物,因地制宜的修建,达到安全可靠并便于拆除。本工程后背由后背梁、后背桩、挡土板、后背土、锚梁组成。后背梁为(高)X(宽)的号现浇钢筋混凝土梁,梁长梁内予埋厚通长钢板;后背桩用工字钢桩。工作坑利用原状土作后背土,不再...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

wxg+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
