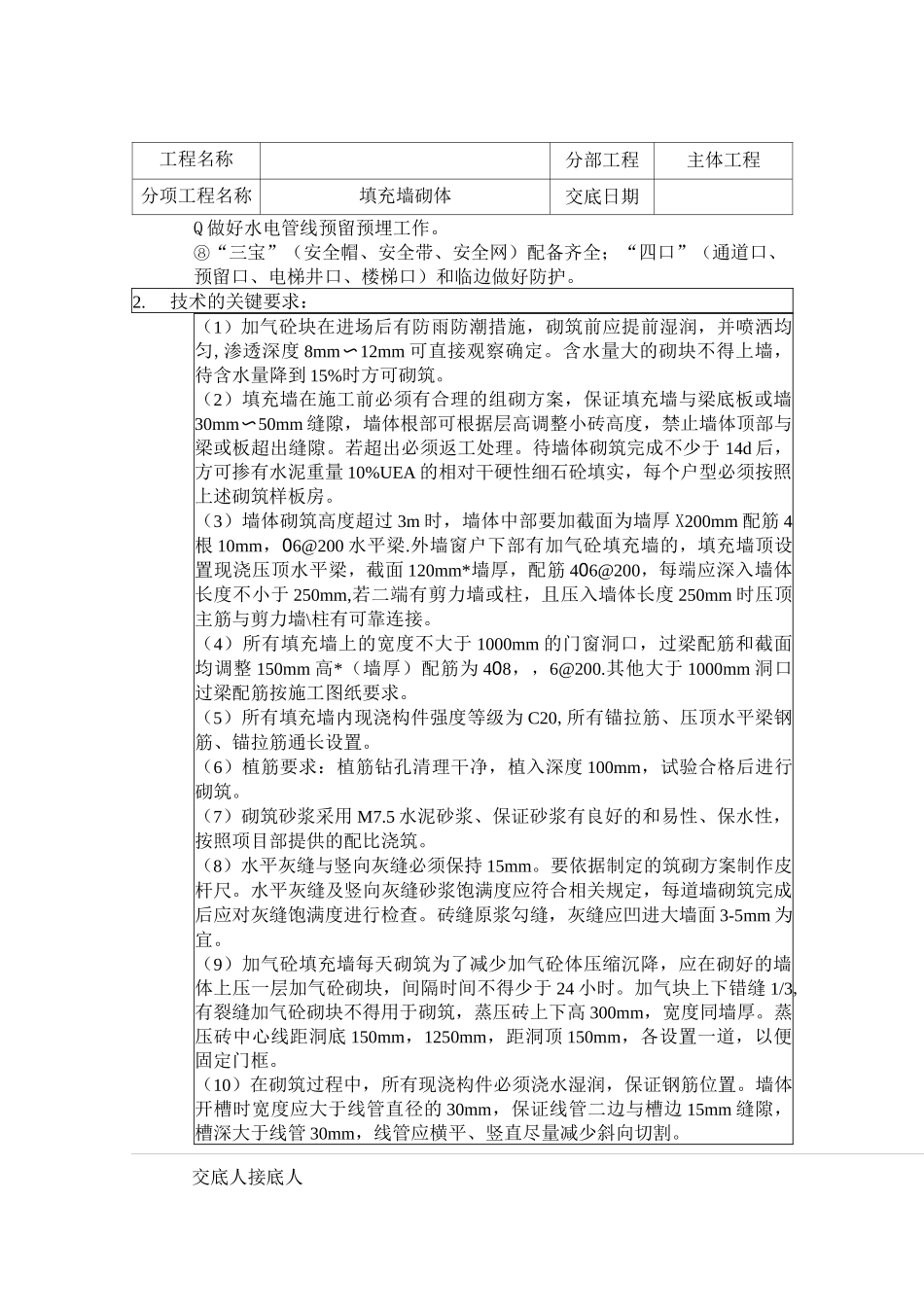

交底人接底人1.1 技术准备:Q 砌筑前熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。@已审核完建筑施工图纸,并确保填充墙、门窗洞口位置、轴线尺寸准确无误,确保圈梁、过梁、腰带的标高准确。Q 使用经过效验合格的测量工具。Q 施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底和作业指导书等技术性文件。⑨ 制定该分项工程的质量目标、检查验收制度保证工程质量措施。1.2 材料要求:Q 在选择砼加气块生产厂家是要关注厂家生产设备、生产规模、砌块外观质量、厂家砌块存放场地,通过比较选择设备先进、生产规模大、外观质量好且具有放置场地大的生产厂家,材料进场前必须提供相关检测资料,否则禁止进场。Q 要求加气块进场卸车时,应要求装卸人员轻拿轻放,防止加气块砌块破损,若有破损现象,在施工时应及时切割后使用。禁止断裂的加气块不经过处理直接使用,若出现断裂面,基层处理时必须粘接玻璃纤维加强处理。Q 加气块必须放置 28d 后使用,不得提前使用,每批进场加气砼砌块必须明确放置位置,标明进场日期、可使用日期,且经过工程部、监理部、项目部三方签字确认,铭牌标识。Q 使用时水泥采用 32.5 级复合硅酸盐水泥,且复合相关规范要求,施工用砂采用中砂,砂中泥土含量不应超过 5%,并过 5mm 的筛网。1.3 主要机具;Q 机械:施工电梯,切割机,砂浆搅拌机等。@混凝土振捣设备:插入式振动器和平板式振动器。@手工操作机具:瓦刀、夹具、手锯、小推车、灰斗、铁锨、小木锤、线锤、皮杆尺等。1.4 作业条件:Q 搅拌机及其配套的设备已经试运行、安全可靠。同时配有专职技工,随时检修。电源及配电系统要求,安全可靠。@砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净。©需浇筑混凝土的工程部位已办理隐检手续、混凝土浇筑的申请单已经有关人员批准。©厨房、卫生间止水带必须提前剔凿符合接槎要求。©构造柱钢筋绑扎,隐蔽验收完毕后其后才能施工。©砌筑砂浆配合比经试验合格在施工现场根据砌筑方量准备砂浆砌筑。工程名称分项工程名称填充墙砌体1.施工准备分部工程交底日期主体工程交底人接底人工程名称分部工程主体工程分项工程名称填充墙砌体交底日期Q 做好水电管线预留预埋工作。⑧“三宝”(安全帽、安全带、安全网)配备齐全;“四口”(通道口、预留口、电梯井口、楼梯口)和临边做好防护。2.技术的关键要求:(1...
