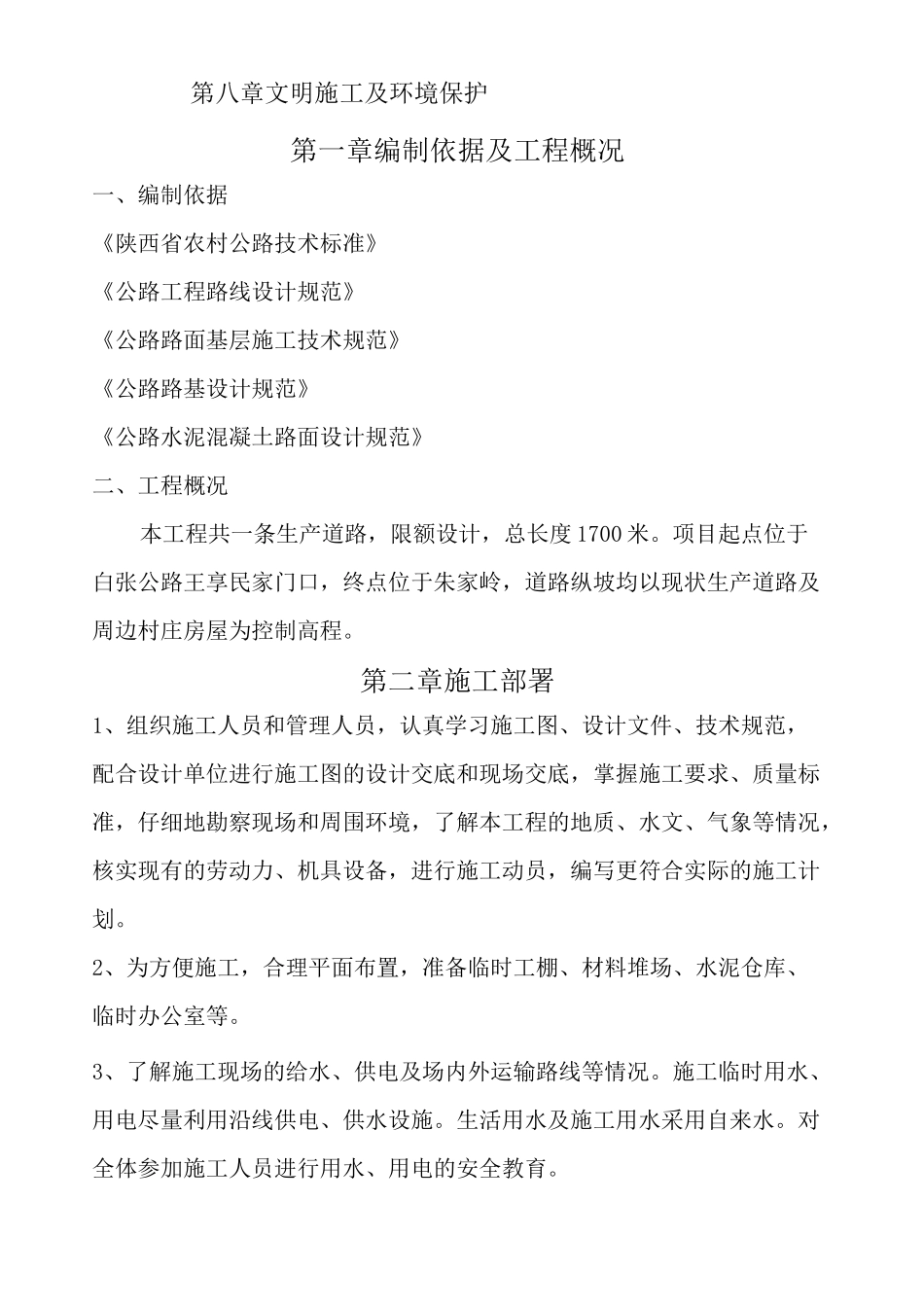

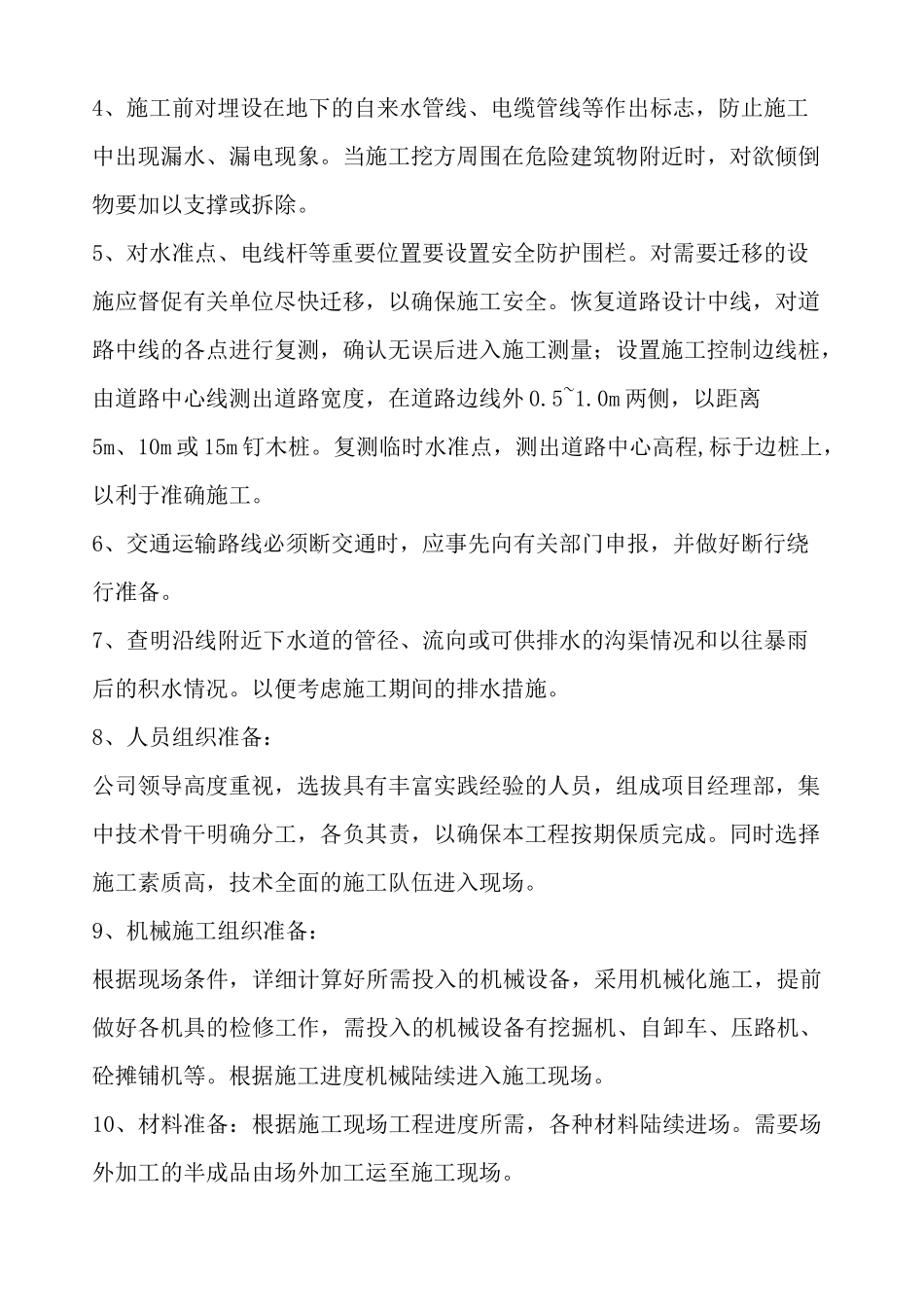

白柳镇白桑园村一组生产道路建设项目施工方案陕西鼎铭工程有限责任公司二零一六年七月五日目录第一章编制依据及工程概况第二章施工部署第三章施工方案及技术措施第四章确保工程质量措施第五章安全生产目标及保证措施第六章进度计划保证措施第七章冬雨季施工安排及施工技术措施第八章文明施工及环境保护第一章编制依据及工程概况一、编制依据《陕西省农村公路技术标准》《公路工程路线设计规范》《公路路面基层施工技术规范》《公路路基设计规范》《公路水泥混凝土路面设计规范》二、工程概况本工程共一条生产道路,限额设计,总长度 1700 米。项目起点位于白张公路王享民家门口,终点位于朱家岭,道路纵坡均以现状生产道路及周边村庄房屋为控制高程。第二章施工部署1、组织施工人员和管理人员,认真学习施工图、设计文件、技术规范,配合设计单位进行施工图的设计交底和现场交底,掌握施工要求、质量标准,仔细地勘察现场和周围环境,了解本工程的地质、水文、气象等情况,核实现有的劳动力、机具设备,进行施工动员,编写更符合实际的施工计划。2、为方便施工,合理平面布置,准备临时工棚、材料堆场、水泥仓库、临时办公室等。3、了解施工现场的给水、供电及场内外运输路线等情况。施工临时用水、用电尽量利用沿线供电、供水设施。生活用水及施工用水采用自来水。对全体参加施工人员进行用水、用电的安全教育。4、施工前对埋设在地下的自来水管线、电缆管线等作出标志,防止施工中出现漏水、漏电现象。当施工挖方周围在危险建筑物附近时,对欲倾倒物要加以支撑或拆除。5、对水准点、电线杆等重要位置要设置安全防护围栏。对需要迁移的设施应督促有关单位尽快迁移,以确保施工安全。恢复道路设计中线,对道路中线的各点进行复测,确认无误后进入施工测量;设置施工控制边线桩,由道路中心线测出道路宽度,在道路边线外 0.5~1.0m 两侧,以距离5m、10m 或 15m 钉木桩。复测临时水准点,测出道路中心高程,标于边桩上,以利于准确施工。6、交通运输路线必须断交通时,应事先向有关部门申报,并做好断行绕行准备。7、查明沿线附近下水道的管径、流向或可供排水的沟渠情况和以往暴雨后的积水情况。以便考虑施工期间的排水措施。8、人员组织准备:公司领导高度重视,选拔具有丰富实践经验的人员,组成项目经理部,集中技术骨干明确分工,各负其责,以确保本工程按期保质完成。同时选择施工素质高,技术全面的施工队伍进入现场。9、机械施工组织准...
