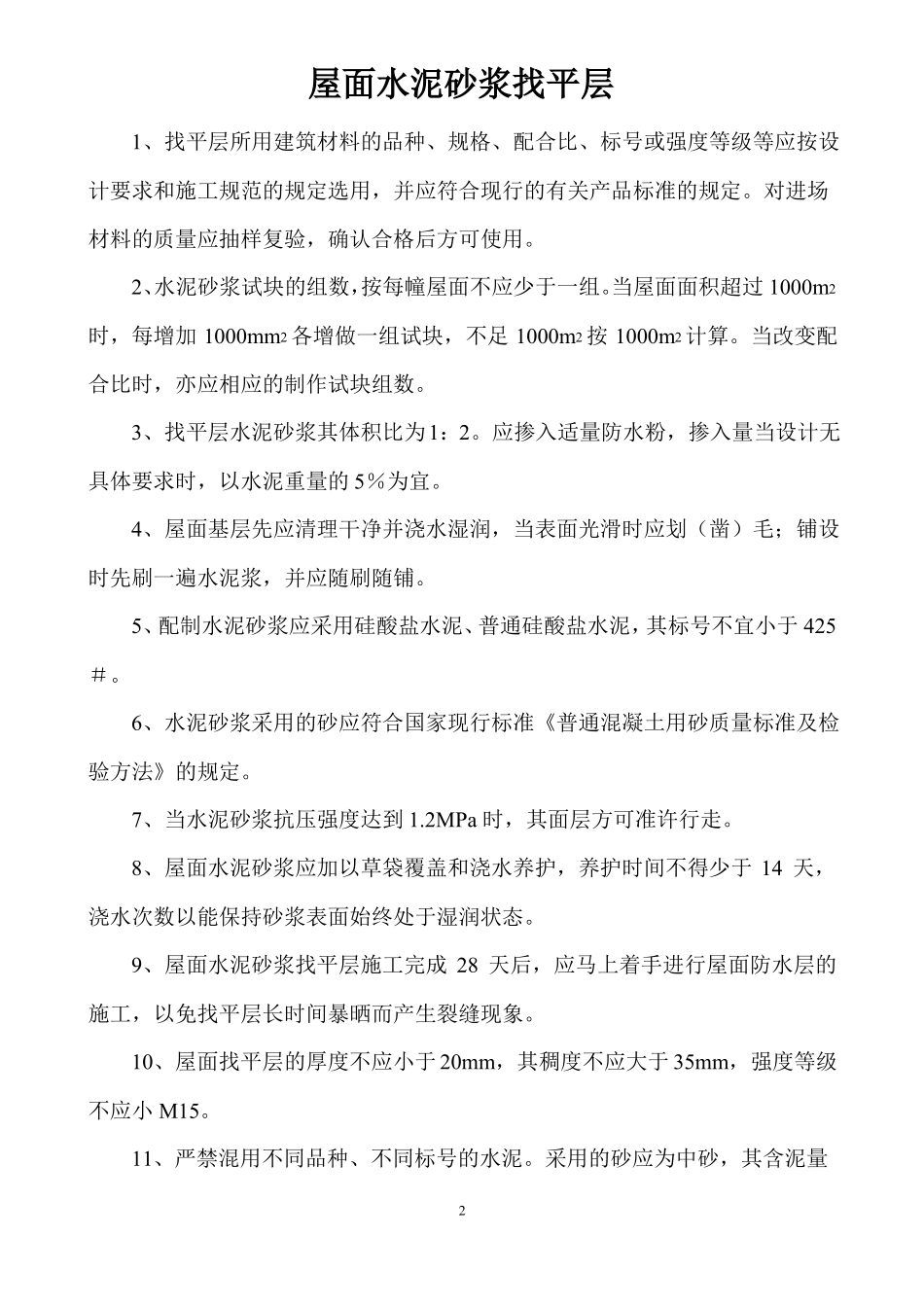

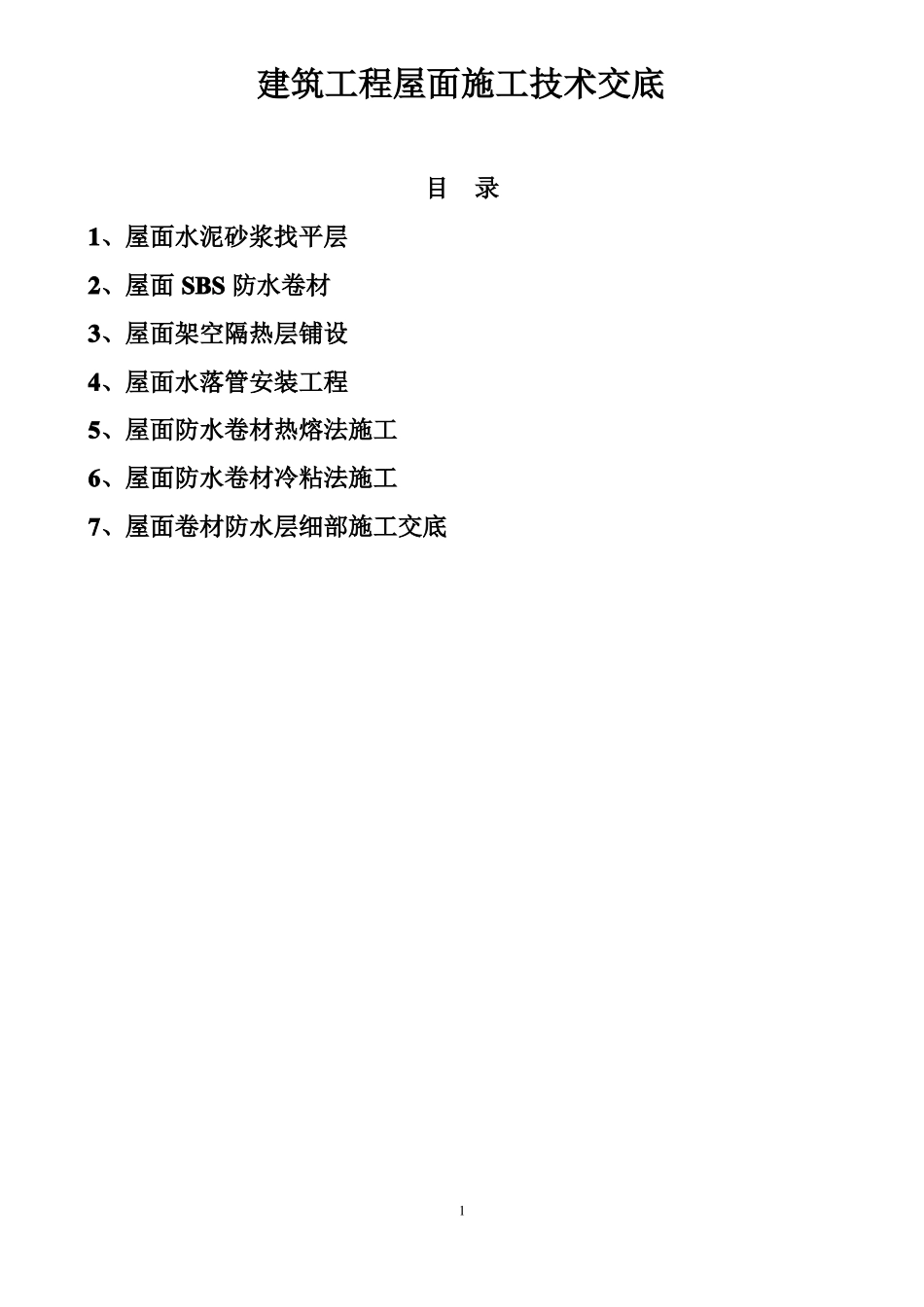

建筑工程屋面施工技术交底目录1、屋面水泥砂浆找平层2、屋面 SBS 防水卷材3、屋面架空隔热层铺设4、屋面水落管安装工程5、屋面防水卷材热熔法施工6、屋面防水卷材冷粘法施工7、屋面卷材防水层细部施工交底1屋面水泥砂浆找平层1、找平层所用建筑材料的品种、规格、配合比、标号或强度等级等应按设计要求和施工规范的规定选用,并应符合现行的有关产品标准的规定
对进场材料的质量应抽样复验,确认合格后方可使用
2、水泥砂浆试块的组数,按每幢屋面不应少于一组
当屋面面积超过 1000m2时,每增加 1000mm2 各增做一组试块,不足 1000m2 按 1000m2 计算
当改变配合比时,亦应相应的制作试块组数
3、找平层水泥砂浆其体积比为1:2
应掺入适量防水粉,掺入量当设计无具体要求时,以水泥重量的 5%为宜
4、屋面基层先应清理干净并浇水湿润,当表面光滑时应划(凿)毛;铺设时先刷一遍水泥浆,并应随刷随铺
5、配制水泥砂浆应采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜小于 425#
6、水泥砂浆采用的砂应符合国家现行标准《普通混凝土用砂质量标准及检验方法》的规定
7、当水泥砂浆抗压强度达到 1
2MPa 时,其面层方可准许行走
8、屋面水泥砂浆应加以草袋覆盖和浇水养护,养护时间不得少于 14 天,浇水次数以能保持砂浆表面始终处于湿润状态
9、屋面水泥砂浆找平层施工完成 28 天后,应马上着手进行屋面防水层的施工,以免找平层长时间暴晒而产生裂缝现象
10、屋面找平层的厚度不应小于 20mm,其稠度不应大于 35mm,强度等级不应小 M15
11、严禁混用不同品种、不同标号的水泥
采用的砂应为中砂,其含泥量2不应大于 3%
12、水泥砂浆应采用机械搅拌
施工时随铺随抹平;抹平工作应在水泥初凝前完成,压光应在水泥终凝前完成

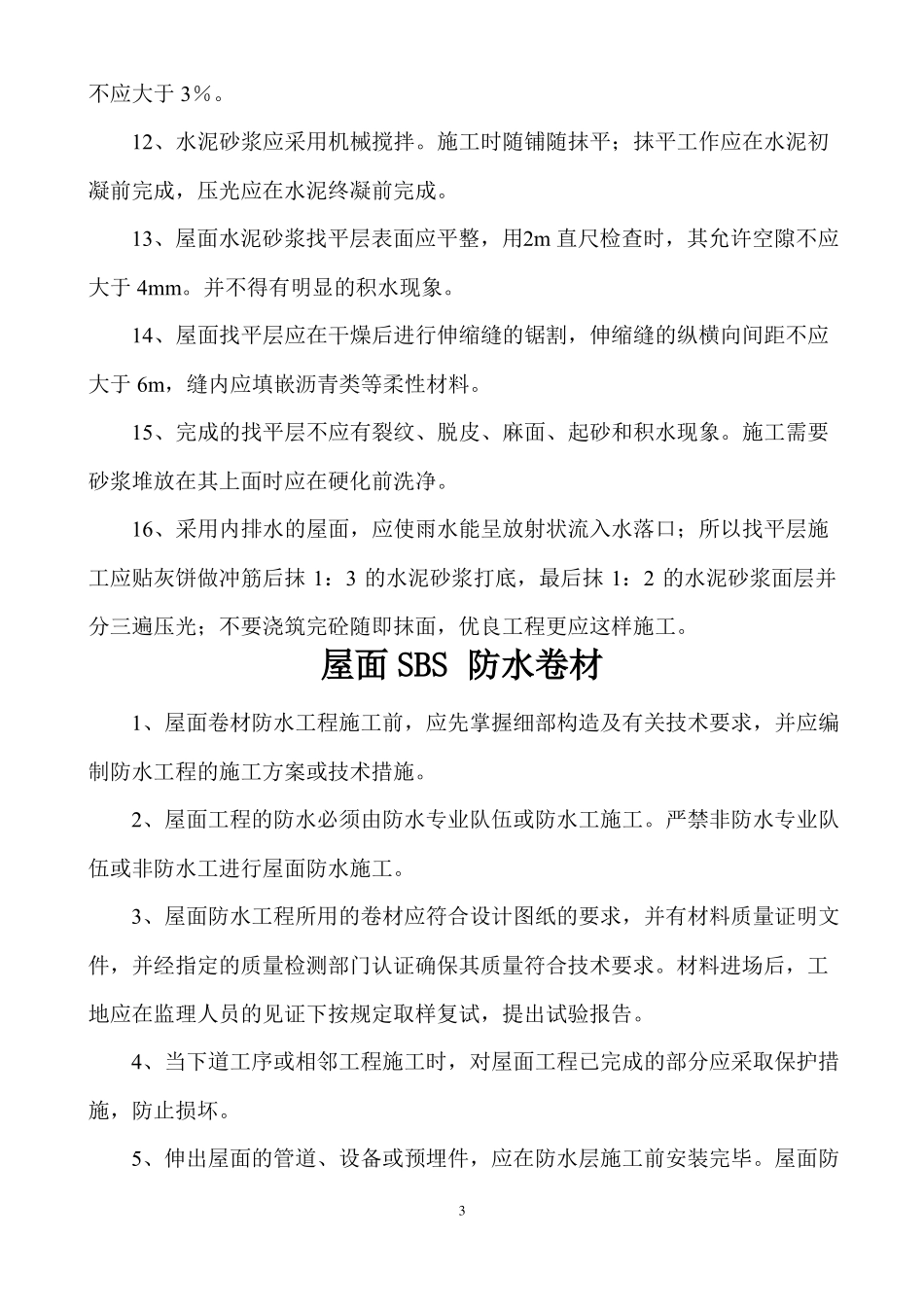

13、屋面水泥砂浆找平层表面应平整,用2m 直尺检查时,其允许空隙不应大
