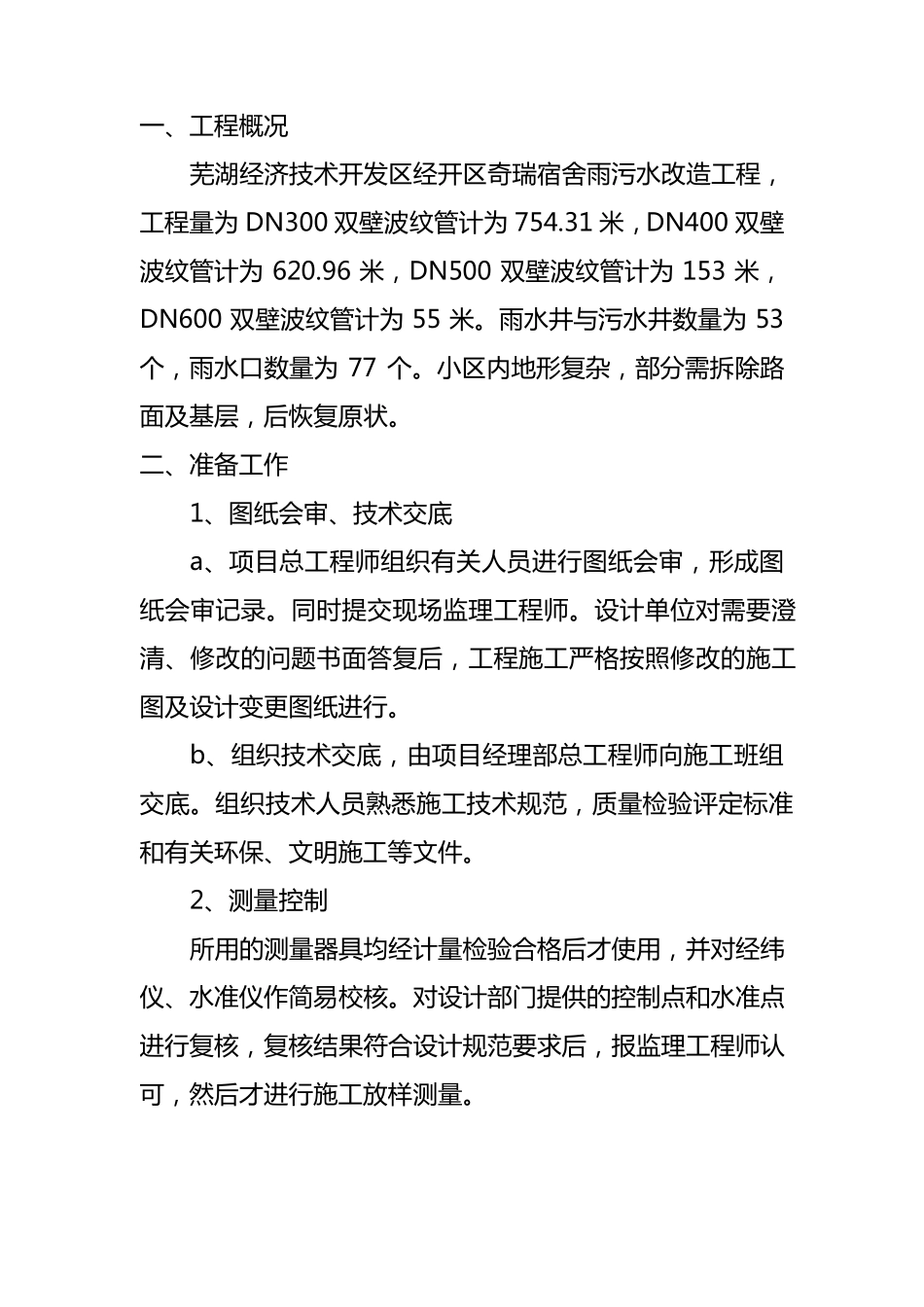

芜湖经济技术开发区 经开区奇瑞宿舍宿舍雨污水改造工程 施 工 组 织 设 计 芜湖市湾里建筑安装有限责任公司 二〇一四年九月十八日 一 、工程概况 芜湖经济技术开发区经开区奇瑞宿舍雨污水改造工程,工程量为 DN300 双壁波纹管计为 754
31 米,DN400 双壁波纹管计为 620
96 米,DN500 双壁波纹管计为 153 米,DN600 双壁波纹管计为 55 米
雨水井与污水井数量为 53个,雨水口数量为 77 个
小区内地形复杂,部分需拆除路面及基层,后恢复原状
二、准备工作 1、图纸会审、技术交底 a、项目总工程师组织有关人员进行图纸会审,形成图纸会审记录
同时提交现场监理工程师
设计单位对需要澄清、修改的问题书面答复后,工程施工严格按照修改的施工图及设计变更图纸进行
b、组织技术交底,由项目经理部总工程师向施工班组交底
组织技术人员熟悉施工技术规范,质量检验评定标准和有关环保、文 明 施工等 文 件
2、测 量控 制 所 用 的测 量器 具 均 经计量检验合 格后才 使 用 ,并 对经纬仪 、水准仪 作简 易 校 核
对设计部门 提供 的控 制 点 和水准点进行复核 ,复核 结 果 符 合 设计规范要求 后,报 监理工程师认可 ,然 后才 进行施工放 样 测 量

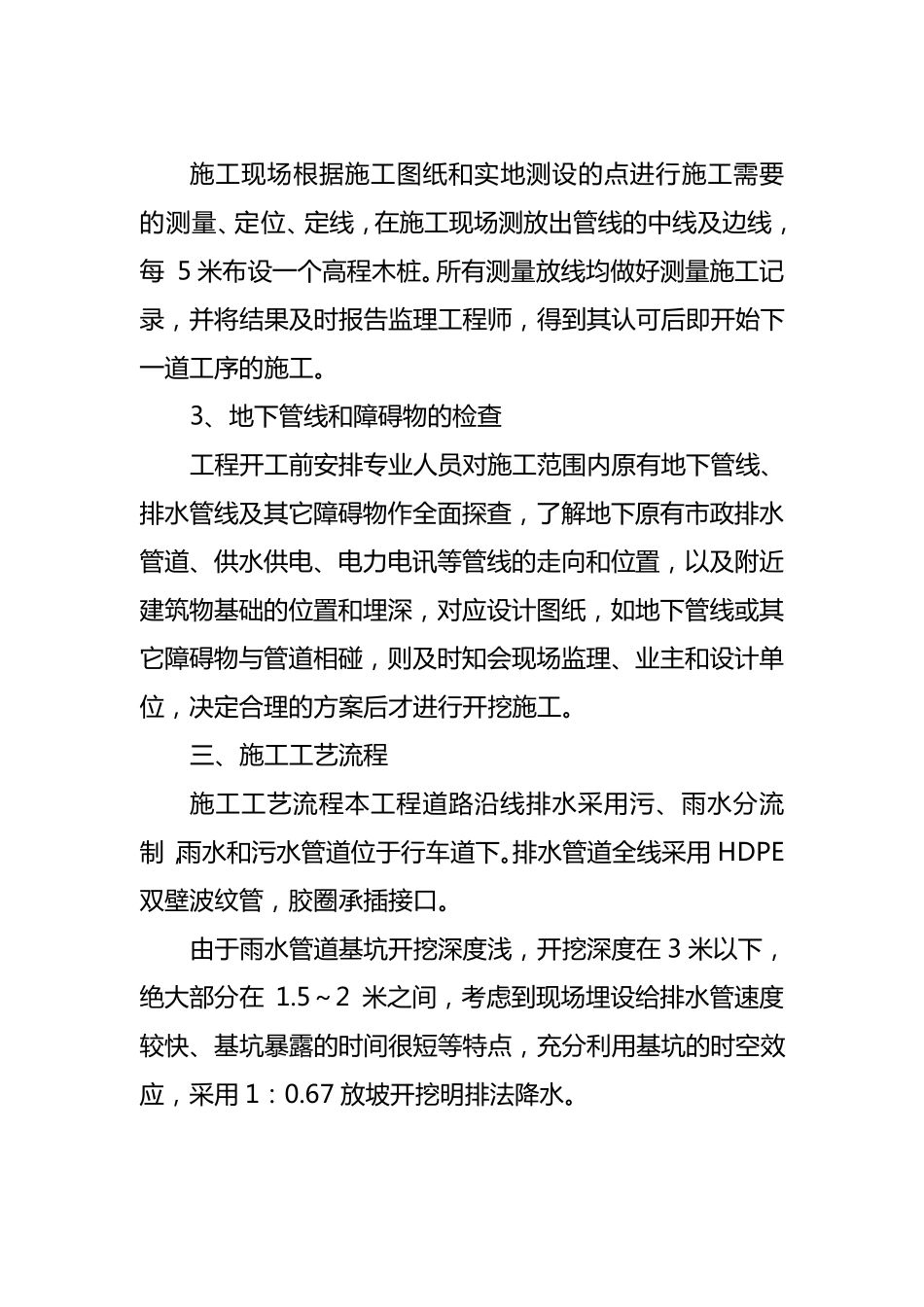

施 工 现 场 根 据 施 工 图 纸 和 实 地 测 设 的 点 进 行 施 工 需 要的 测 量 、定位、定线,在施 工 现 场 测 放出管线的 中线及边线,每 5 米布设 一个高程木桩
所有测 量 放线均做好测 量 施 工 记录,并将结果及时报告监理工 程师,得到其认可后即开始下一道工 序的 施 工
3、地 下管线和 障碍物的 检查 工 程开工 前安排专业人员对施 工 范围内原有地 下管线、排水管线及其它障碍物作全面探查,了解地 下原有市政排水管道、供水供电、电力电讯等管线的
