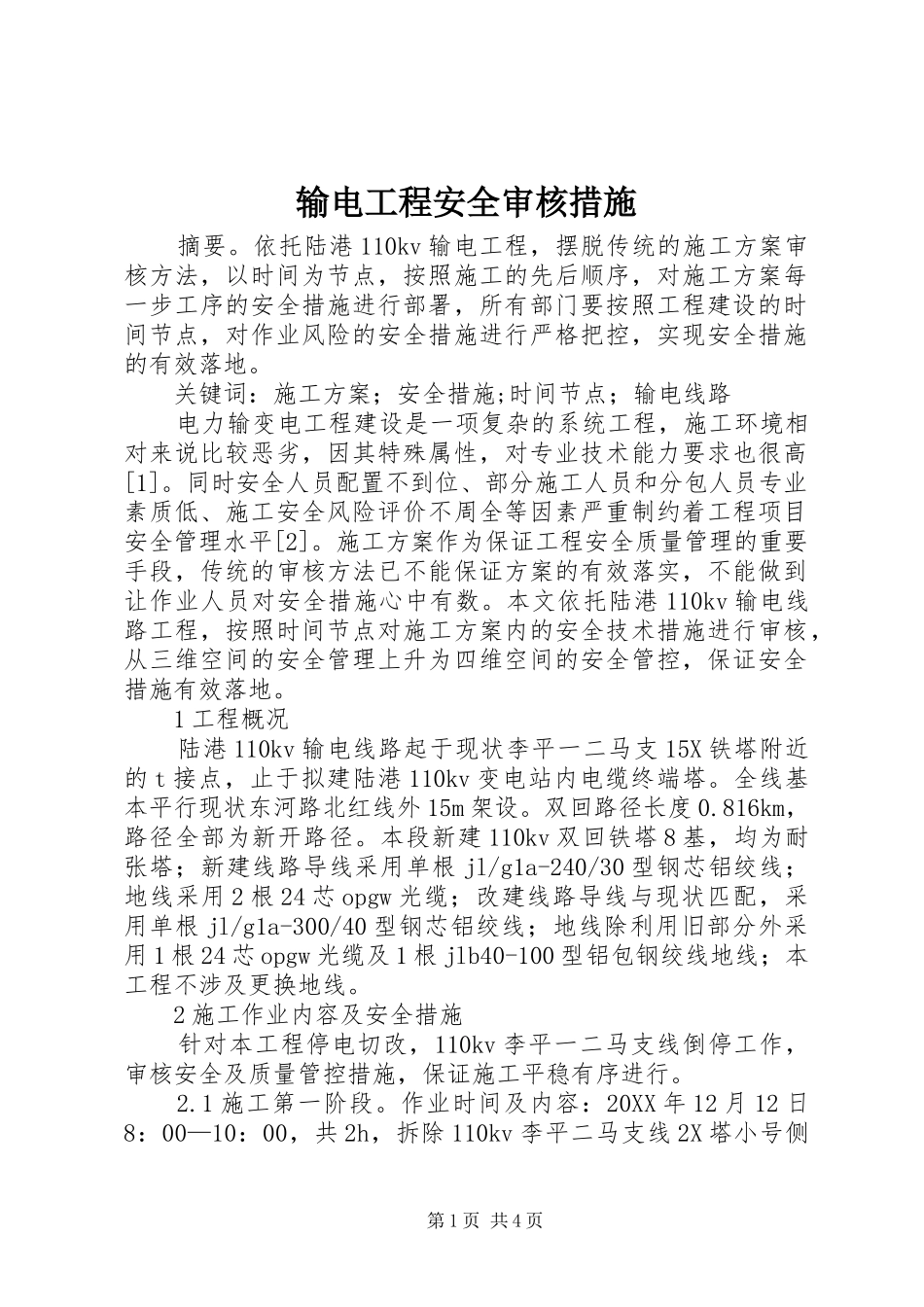

输电工程安全审核措施摘要
依托陆港110kv输电工程,摆脱传统的施工方案审核方法,以时间为节点,按照施工的先后顺序,对施工方案每一步工序的安全措施进行部署,所有部门要按照工程建设的时间节点,对作业风险的安全措施进行严格把控,实现安全措施的有效落地
关键词:施工方案;安全措施;时间节点;输电线路电力输变电工程建设是一项复杂的系统工程,施工环境相对来说比较恶劣,因其特殊属性,对专业技术能力要求也很高[1]
同时安全人员配置不到位、部分施工人员和分包人员专业素质低、施工安全风险评价不周全等因素严重制约着工程项目安全管理水平[2]
施工方案作为保证工程安全质量管理的重要手段,传统的审核方法已不能保证方案的有效落实,不能做到让作业人员对安全措施心中有数
本文依托陆港110kv输电线路工程,按照时间节点对施工方案内的安全技术措施进行审核,从三维空间的安全管理上升为四维空间的安全管控,保证安全措施有效落地
1工程概况陆港110kv输电线路起于现状李平一二马支15X铁塔附近的t接点,止于拟建陆港110kv变电站内电缆终端塔
全线基本平行现状东河路北红线外15m架设
双回路径长度0
816km,路径全部为新开路径
本段新建110kv双回铁塔8基,均为耐张塔;新建线路导线采用单根jl/g1a-240/30型钢芯铝绞线;地线采用2根24芯opgw光缆;改建线路导线与现状匹配,采用单根jl/g1a-300/40型钢芯铝绞线;地线除利用旧部分外采用1根24芯opgw光缆及1根jlb40-100型铝包钢绞线地线;本工程不涉及更换地线
2施工作业内容及安全措施针对本工程停电切改,110kv李平一二马支线倒停工作,审核安全及质量管控措施,保证施工平稳有序进行
1施工第一阶段

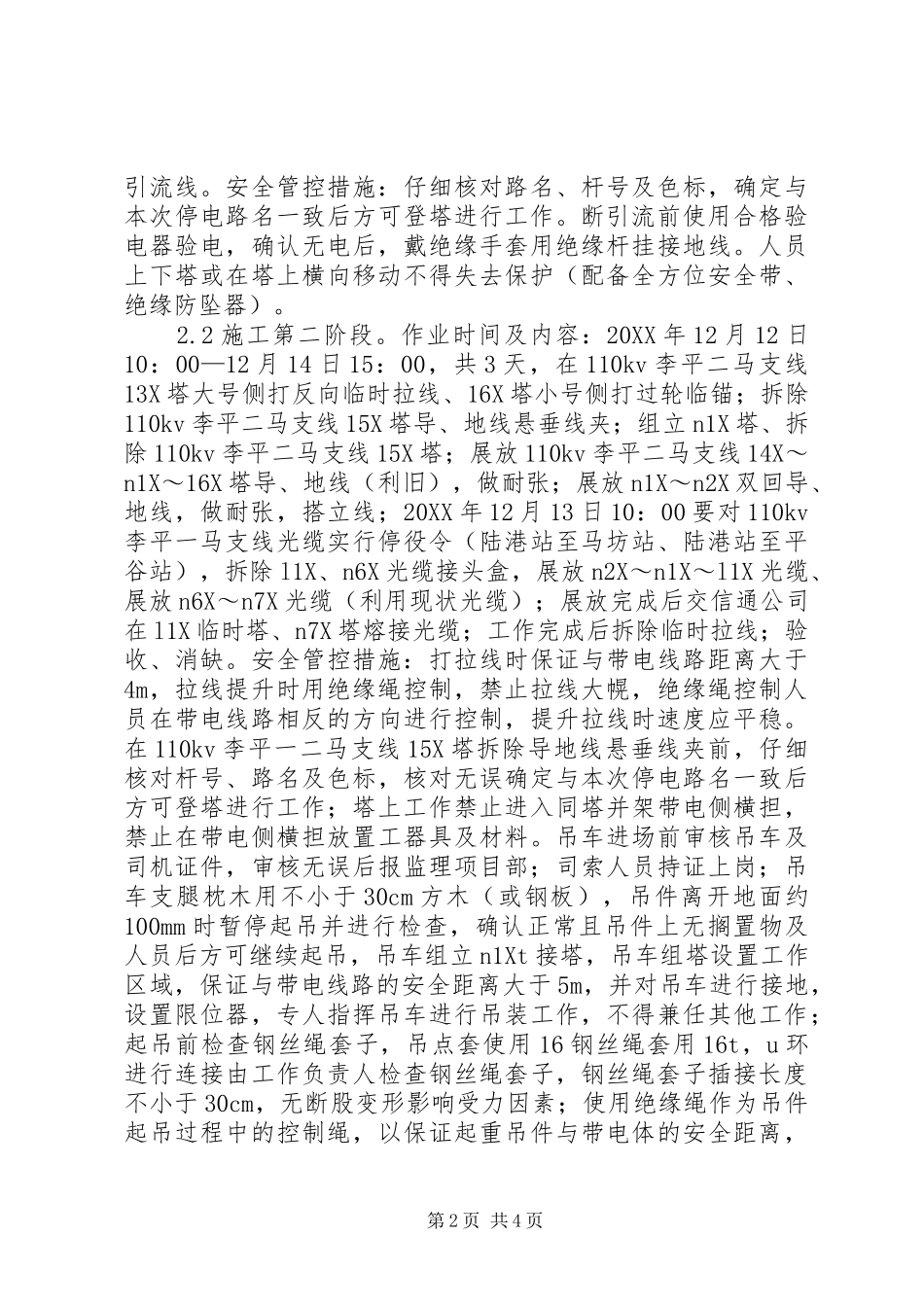

作业时间及内容:20XX年12月12日8:00—10:00,共2h,拆除110kv李平二马支线2X塔小号侧第1页共4页引流线
