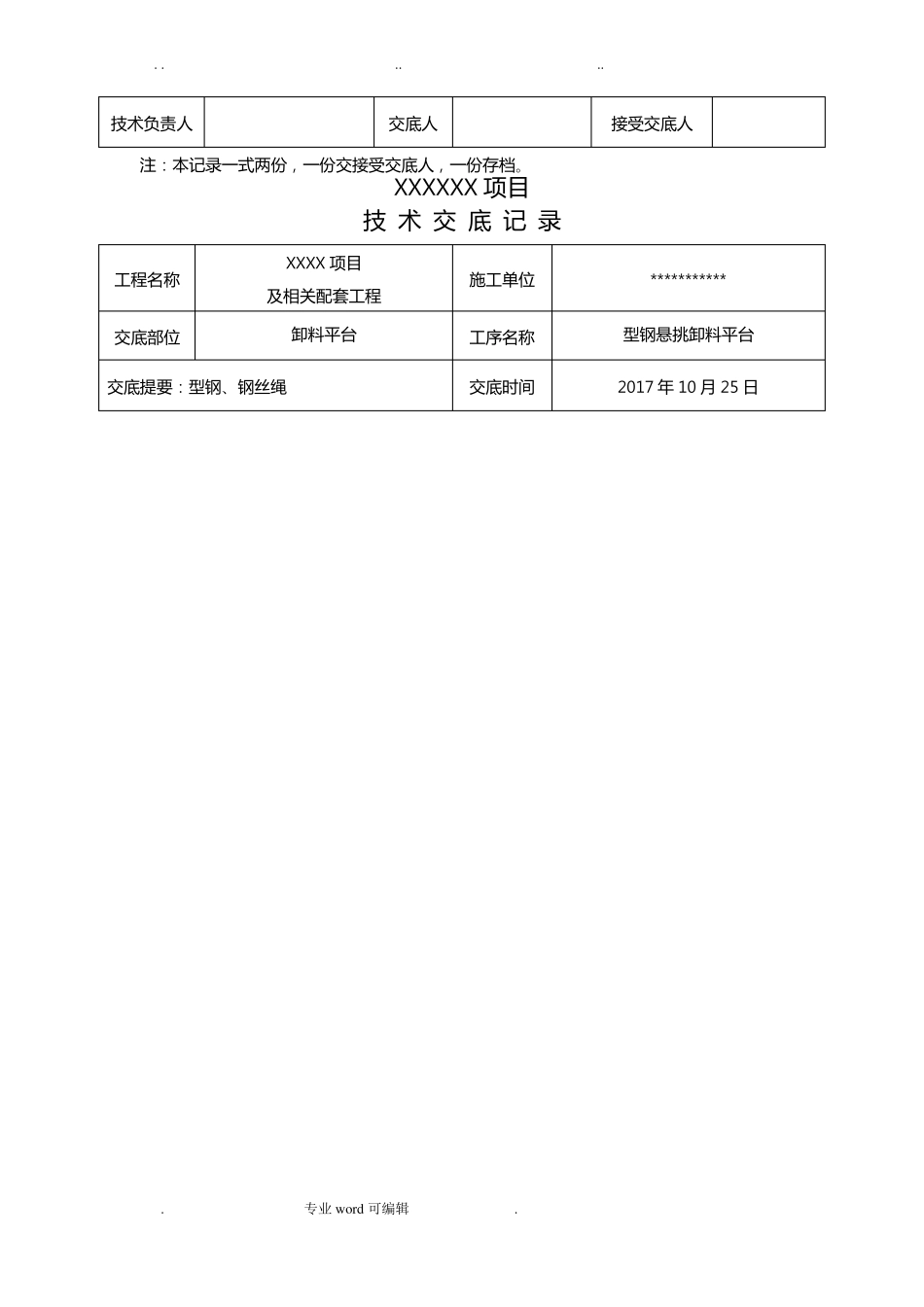

XXXXXX 项目技 术 交 底 记 录工程名称交底部位XXXX 项目及相关配套工程卸料平台施工单位工序名称交底时间***********型钢悬挑卸料平台2017 年 10 月 25 日交底提要:型钢、钢丝绳
专业 word 可编辑

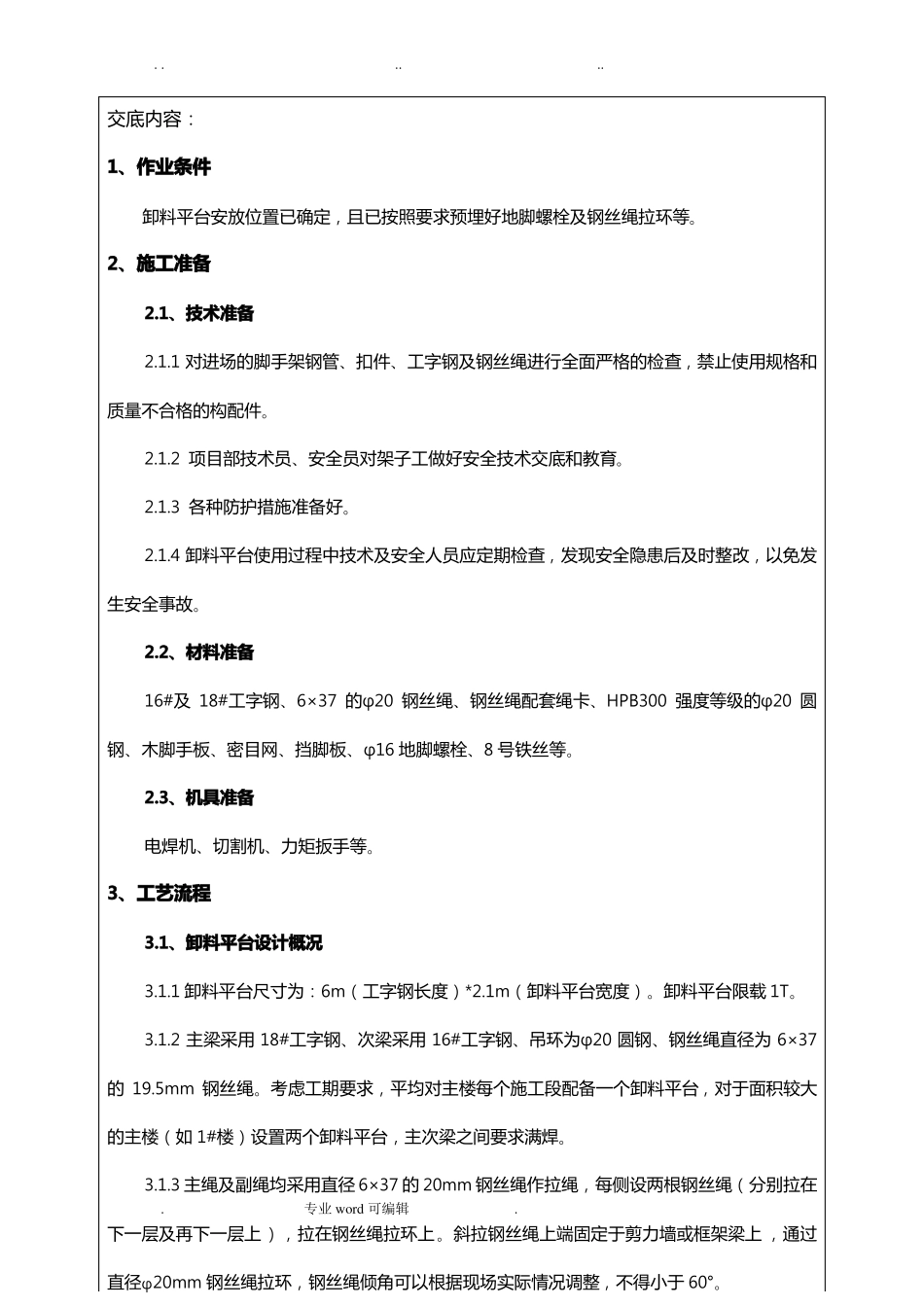

交底内容:1、作业条件卸料平台安放位置已确定,且已按照要求预埋好地脚螺栓及钢丝绳拉环等
2、施工准备2
1、技术准备2
1 对进场的脚手架钢管、扣件、工字钢及钢丝绳进行全面严格的检查,禁止使用规格和质量不合格的构配件
2 项目部技术员、安全员对架子工做好安全技术交底和教育
3 各种防护措施准备好
4 卸料平台使用过程中技术及安全人员应定期检查,发现安全隐患后及时整改,以免发生安全事故
2、材料准备16#及 18#工字钢、6×37 的φ20 钢丝绳、钢丝绳配套绳卡、HPB300 强度等级的φ20 圆钢、木脚手板、密目网、挡脚板、φ16 地脚螺栓、8 号铁丝等
3、机具准备电焊机、切割机、力矩扳手等
3、工艺流程3
1、卸料平台设计概况3
1 卸料平台尺寸为:6m(工字钢长度)*2
1m(卸料平台宽度)
卸料平台限载 1T
2 主梁采用 18#工字钢、次梁采用 16#工字钢、吊环为φ20 圆钢、钢丝绳直径为 6×37的 19
5mm 钢丝绳
考虑工期要求,平均对主楼每个施工段配备一个卸料平台,对于面积较大的主楼(如 1#楼)设置两个卸料平台,主次梁之间要求满焊
3 主绳及副绳均采用直径 6×37 的 20mm 钢丝绳作拉绳,每侧设两根钢丝绳(分别拉在
专业 word 可编辑
下一层及再下一层上),拉在钢丝绳拉环上
斜拉钢丝绳上端固定于剪力墙或框架梁上 ,通过直径φ20mm 钢丝绳拉环,钢丝绳倾角可以根据现场实际情况调整,不得小于 60°
技术负责人交底
