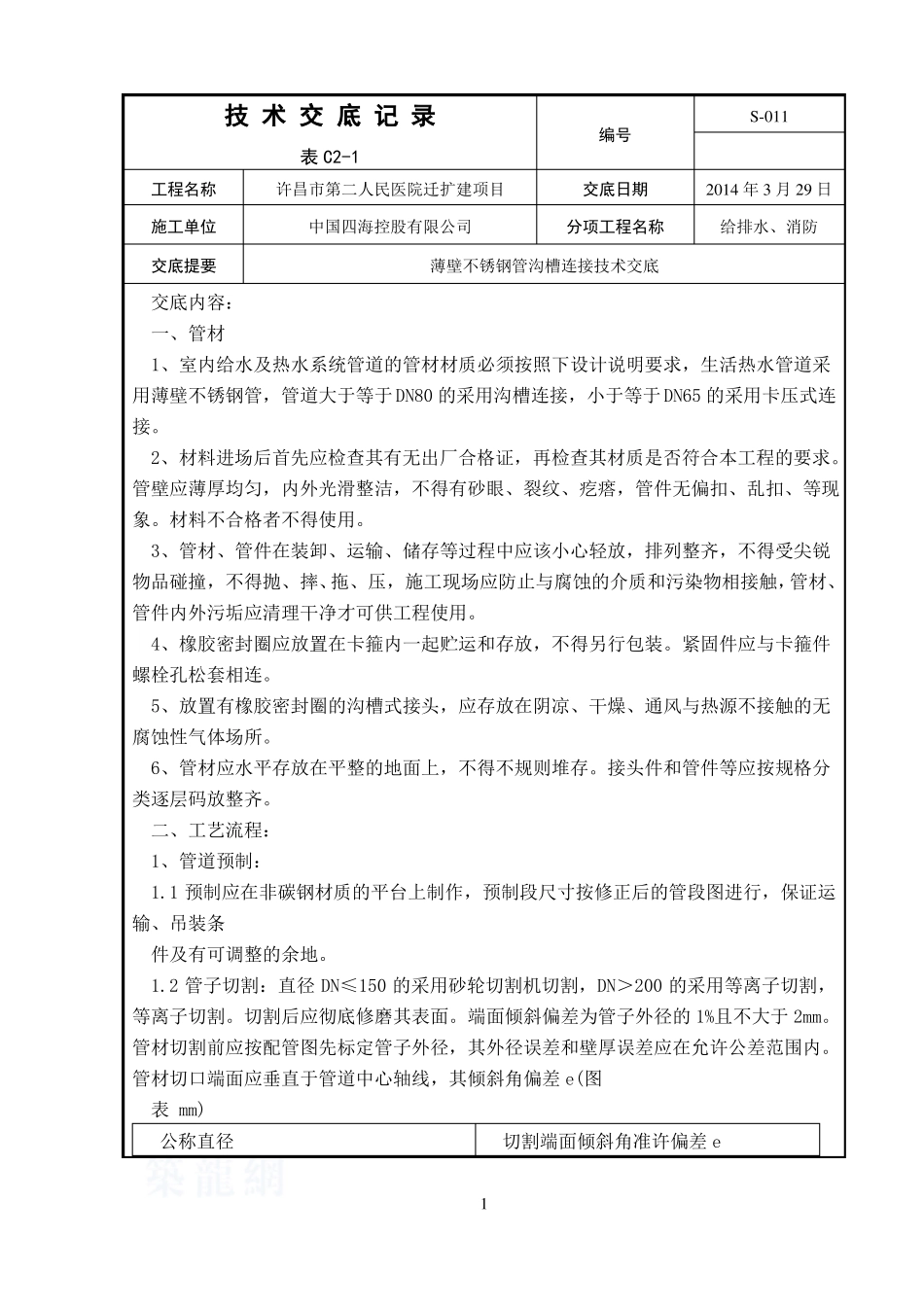

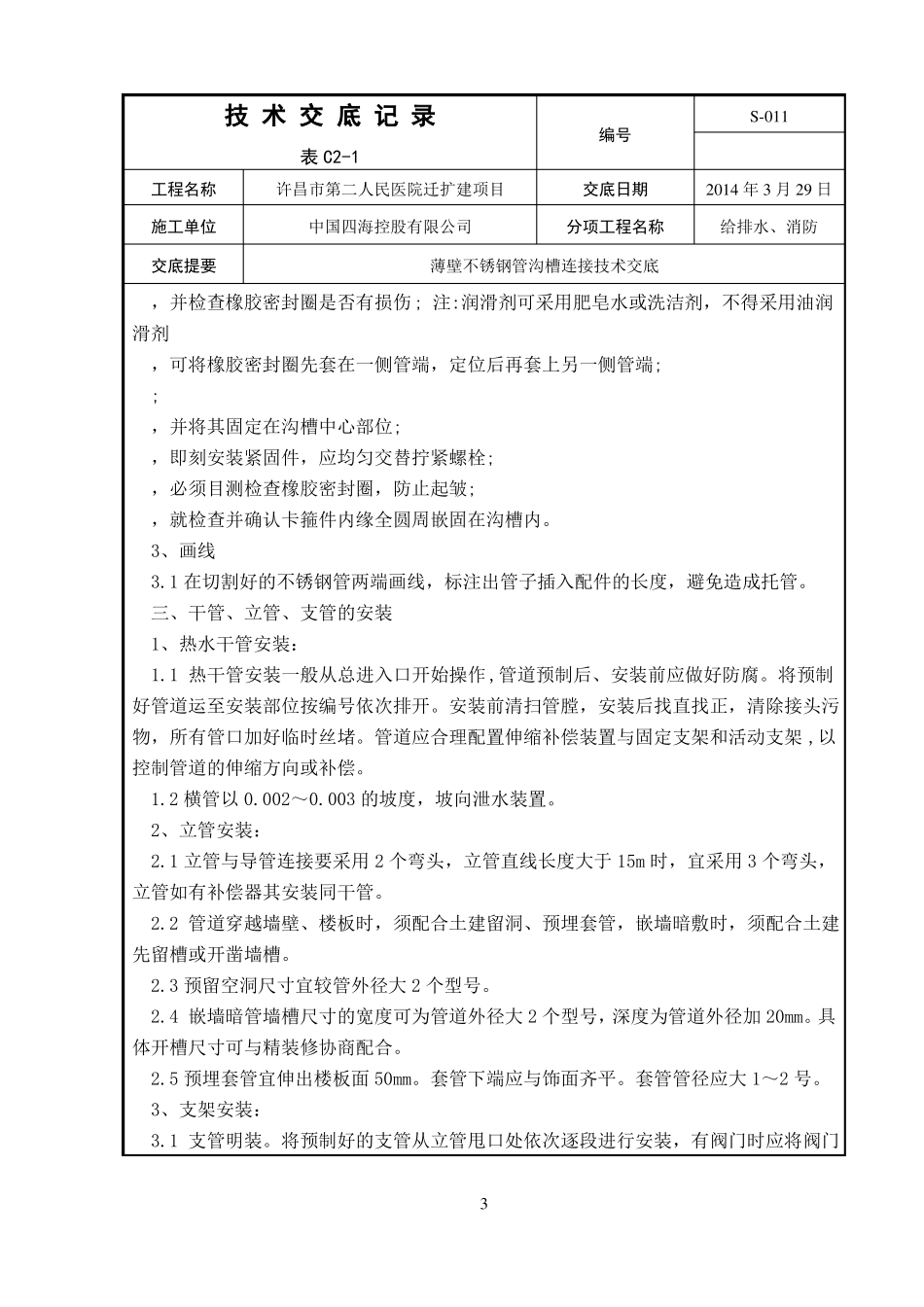

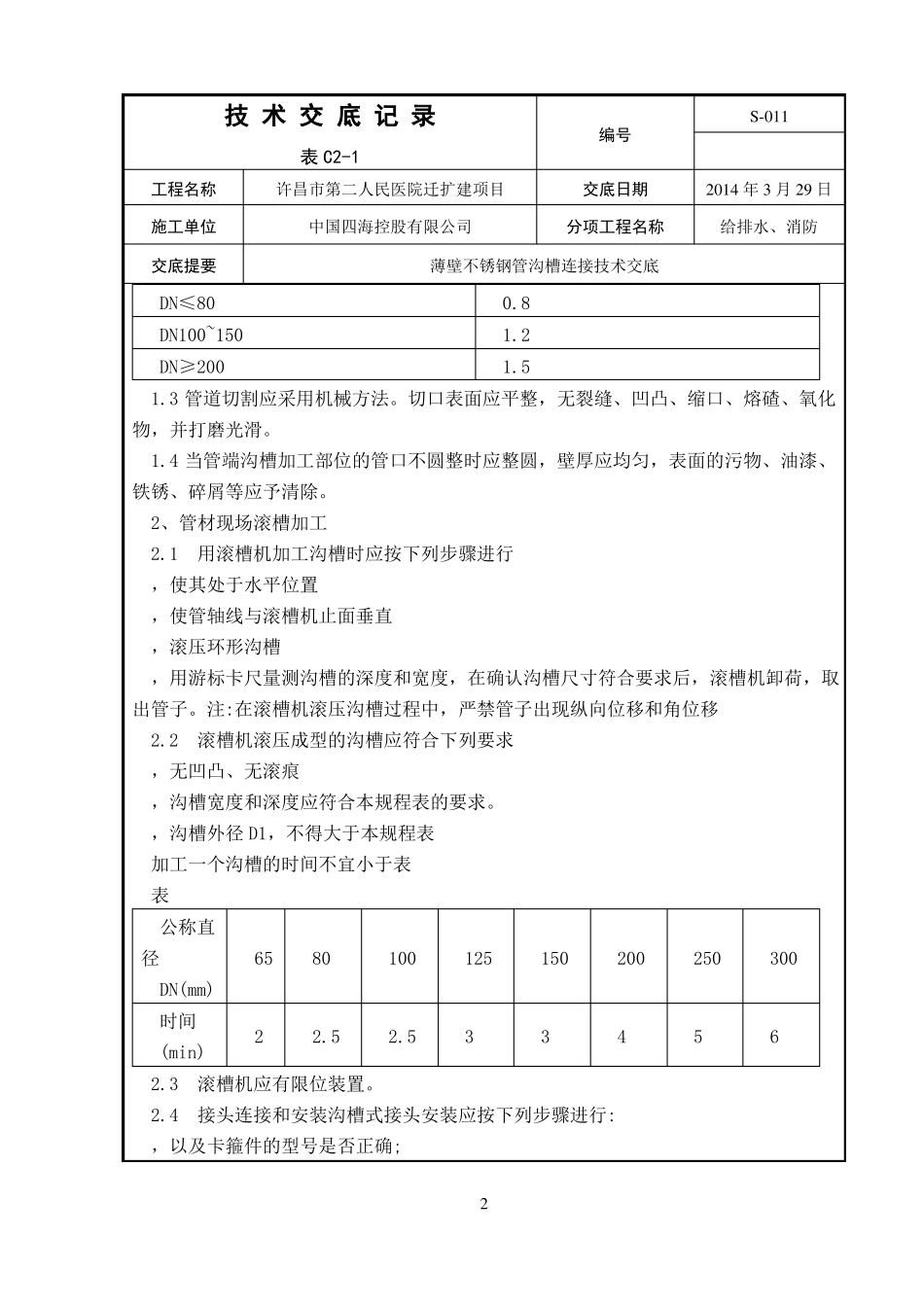

技 术 交 底 记 录表 C2-1工程名称施工单位交底提要许昌市第二人民医院迁扩建项目中国四海控股有限公司S-011编号交底日期分项工程名称2014 年 3 月 29 日给排水、消防薄壁不锈钢管沟槽连接技术交底交底内容:一、管材1、室内给水及热水系统管道的管材材质必须按照下设计说明要求,生活热水管道采用薄壁不锈钢管,管道大于等于 DN80 的采用沟槽连接,小于等于 DN65 的采用卡压式连接
2、材料进场后首先应检查其有无出厂合格证,再检查其材质是否符合本工程的要求
管壁应薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、疙瘩,管件无偏扣、乱扣、等现象
材料不合格者不得使用
3、管材、管件在装卸、运输、储存等过程中应该小心轻放,排列整齐,不得受尖锐物品碰撞,不得抛、摔、拖、压,施工现场应防止与腐蚀的介质和污染物相接触,管材、管件内外污垢应清理干净才可供工程使用
4、橡胶密封圈应放置在卡箍内一起贮运和存放,不得另行包装
紧固件应与卡箍件螺栓孔松套相连
5、放置有橡胶密封圈的沟槽式接头,应存放在阴凉、干燥、通风与热源不接触的无腐蚀性气体场所
6、管材应水平存放在平整的地面上,不得不规则堆存
接头件和管件等应按规格分类逐层码放整齐
二、工艺流程:1、管道预制:1
1 预制应在非碳钢材质的平台上制作,预制段尺寸按修正后的管段图进行,保证运输、吊装条件及有可调整的余地
2 管子切割:直径 DN≤150 的采用砂轮切割机切割,DN>200 的采用等离子切割,等离子切割
切割后应彻底修磨其表面
端面倾斜偏差为管子外径的 1%且不大于 2mm
管材切割前应按配管图先标定管子外径,其外径误差和壁厚误差应在允许公差范围内
管材切口端面应垂直于管道中心轴线,其倾斜角偏差 e(图表 mm)公称直径1切割端面倾斜角准许偏差 e技 术 交 底 记 录表 C2-1工程名称施工单位交底提要许昌市第二人民医院迁
