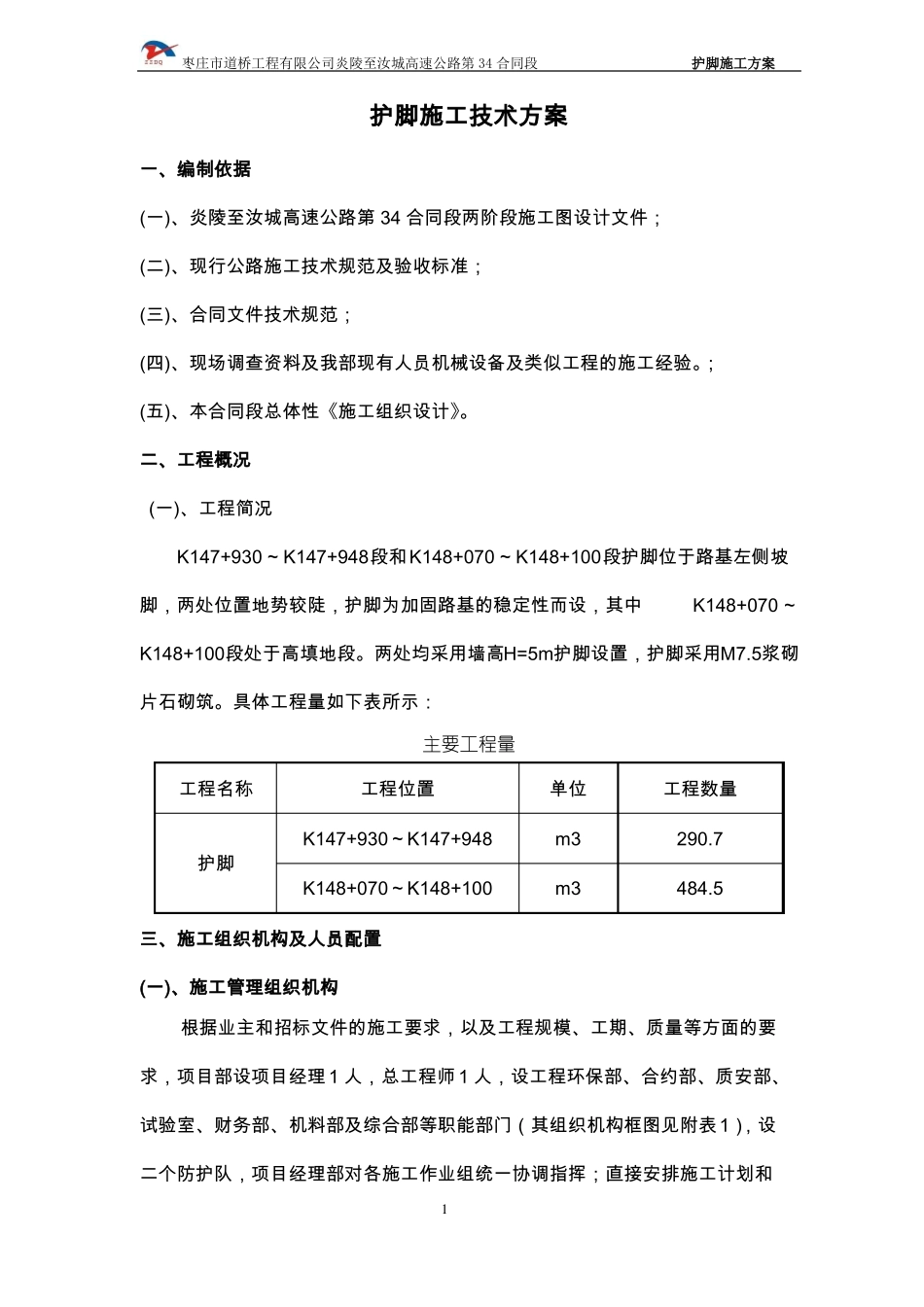

枣庄市道桥工程有限公司炎陵至汝城高速公路第 34 合同段护脚施工方案护脚施工技术方案一、编制依据(一)、炎陵至汝城高速公路第 34 合同段两阶段施工图设计文件;(二)、现行公路施工技术规范及验收标准;(三)、合同文件技术规范;(四)、现场调查资料及我部现有人员机械设备及类似工程的施工经验。;(五)、本合同段总体性《施工组织设计》。二、工程概况(一)、工程简况K147+930~K147+948段和K148+070~K148+100段护脚位于路基左侧坡脚,两处位置地势较陡,护脚为加固路基的稳定性而设,其中K148+070~K148+100段处于高填地段。两处均采用墙高H=5m护脚设置,护脚采用M7.5浆砌片石砌筑。具体工程量如下表所示:主要工程量工程名称工程位置K147+930~K147+948护脚K148+070~K148+100三、施工组织机构及人员配置(一)、施工管理组织机构根据业主和招标文件的施工要求,以及工程规模、工期、质量等方面的要求,项目部设项目经理 1 人,总工程师 1 人,设工程环保部、合约部、质安部、试验室、财务部、机料部及综合部等职能部门(其组织机构框图见附表1),设二个防护队,项目经理部对各施工作业组统一协调指挥;直接安排施工计划和1单位m3m3工程数量290.7484.5枣庄市道桥工程有限公司炎陵至汝城高速公路第 34 合同段护脚施工方案各项工作;在工程质量、进度方面,工程成本、施工安全、环境保护等方面,项目经理部实行严格的全过程、全方位控制。总工程师负责工程质量与工程施工技术的把关控制。各部门分工情况如下:1、工程技术部的职能是制订和下达施工计划,检查、督促各施工队工作,控制施工现场技术、质量,对重点部位、关键工序要特别加强控制。其次协助总工程师解决各分部施工中遇到的技术难题及编制重大施工项目的施工方案。测量组负责复合导线、水准点并上报测量成果;路基边坡的检测与施工控制;放线、水准测量等有关施工时尺寸控制。2、质安部直接在总工程师领导下负责全合同段的质量工作,是质量控制的专职部门,施工中严格按规范、设计要求控制每道工序及每个部位,特别要对高填、高挖、填挖、挡土墙的施工质量加强控制。严格自检程序,按监理程序及时报检。同时质安部负责本合同段的安全工作,包括施工中的交通、机械设备使用、高填高挖防护、空中(地下)管线维护等方面的安全,杜绝机械设备违规、带病作业,发现安全隐患立即消除、整改,保证本合同段全施工过程顺利、安全。3、试验室负责进场材料调查、取样检验、外检送样,严禁不...
