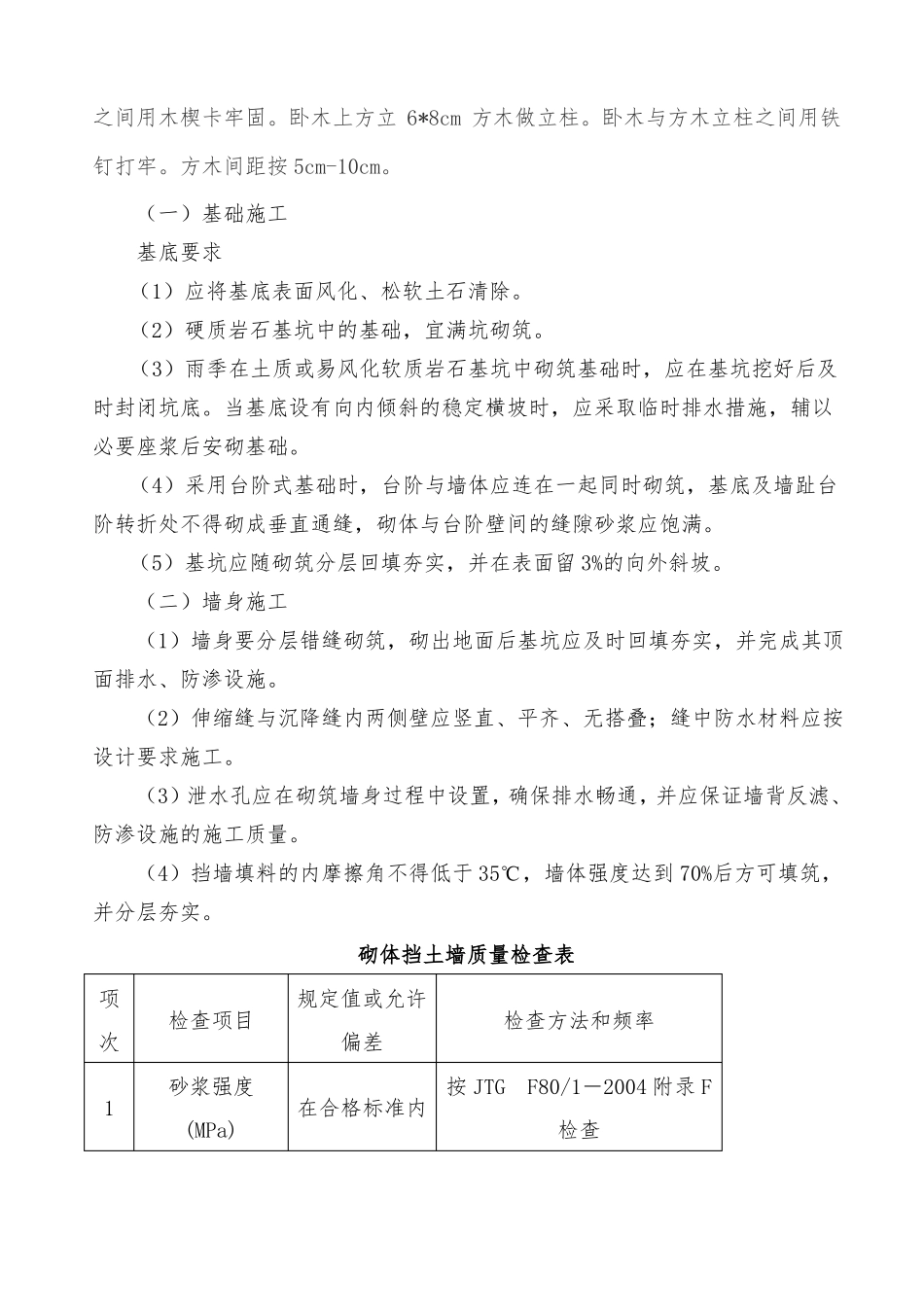

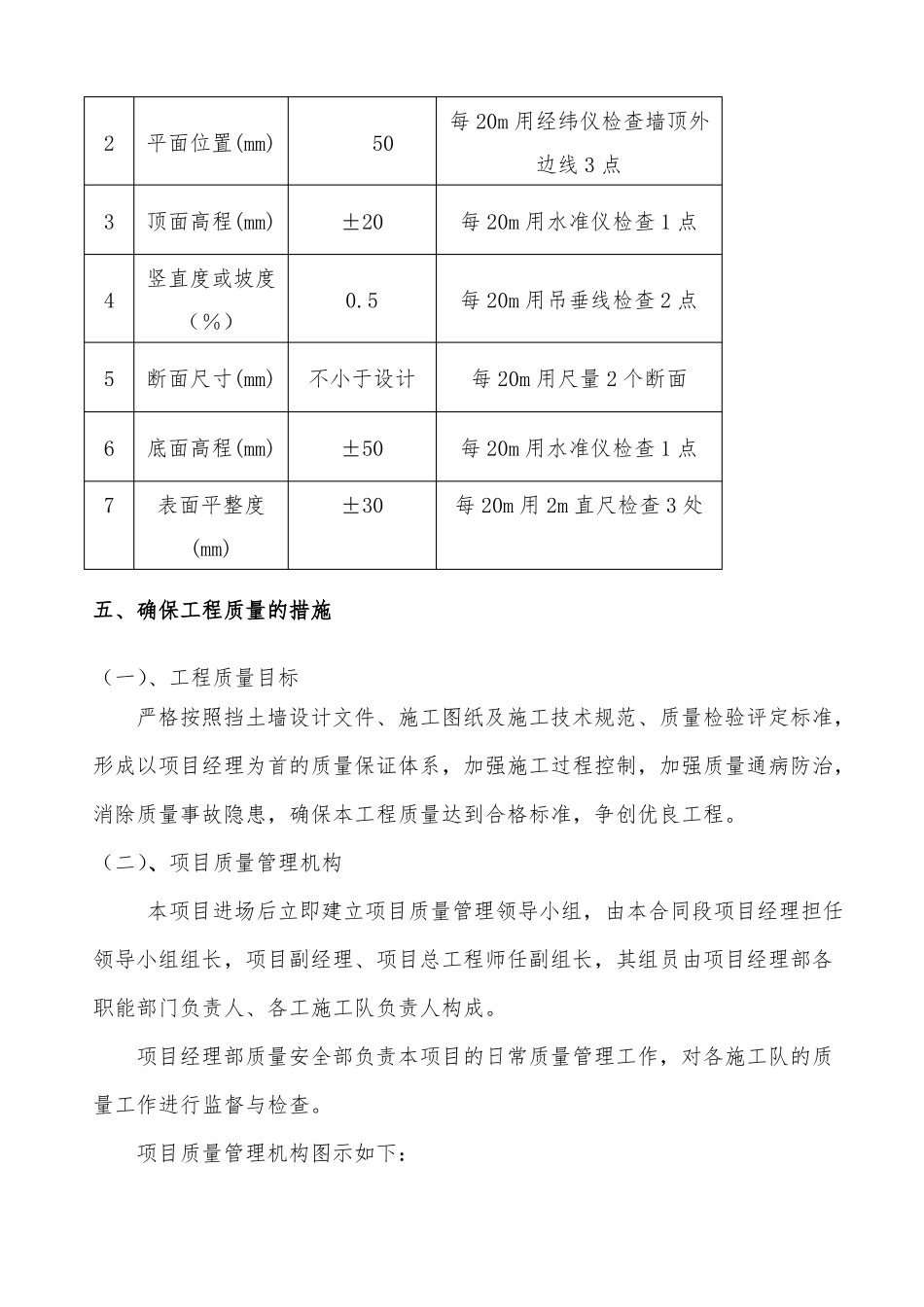

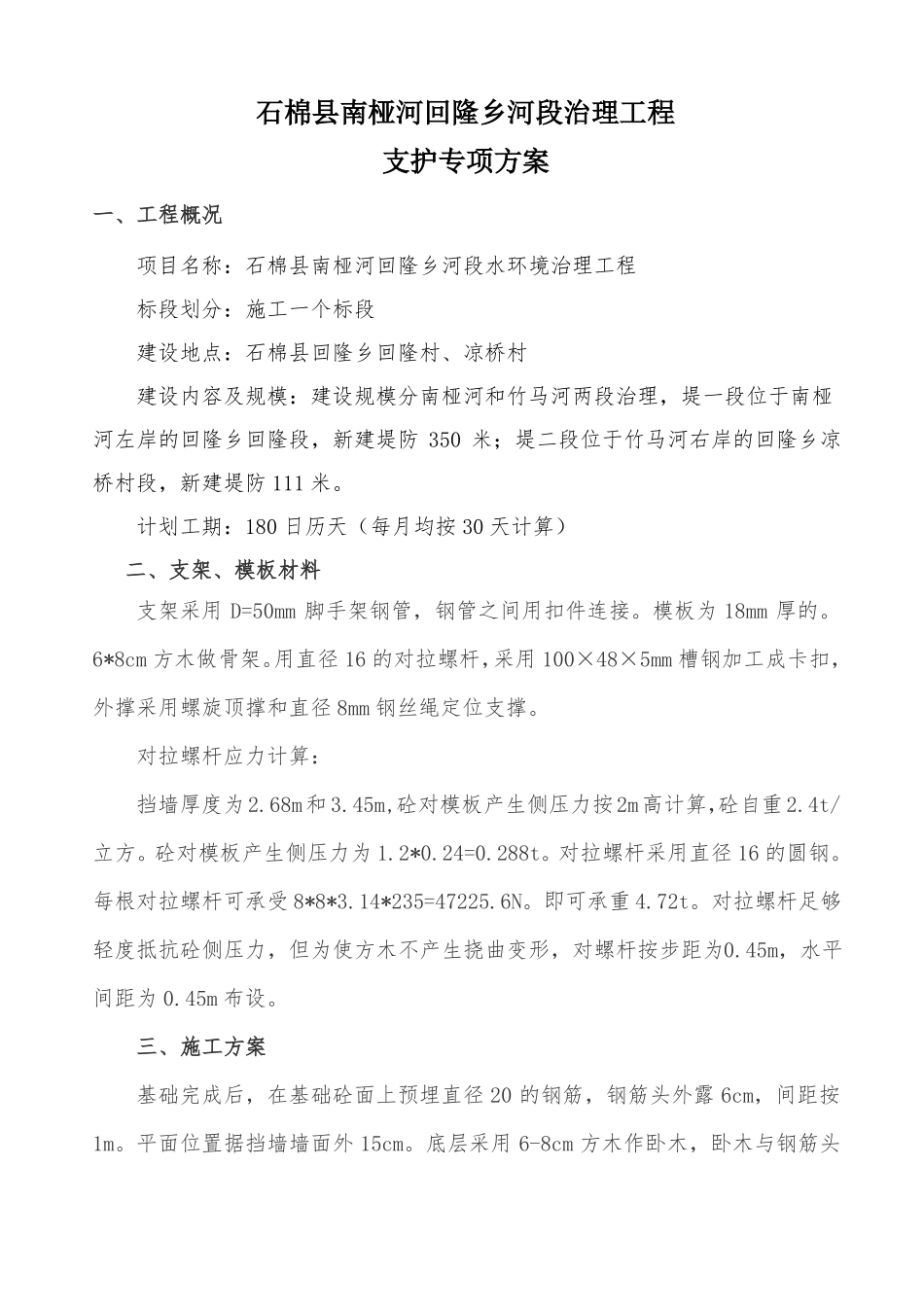

石棉县南桠河回隆乡河段治理工程支护专项方案一、工程概况项目名称:石棉县南桠河回隆乡河段水环境治理工程标段划分:施工一个标段建设地点:石棉县回隆乡回隆村、凉桥村建设内容及规模:建设规模分南桠河和竹马河两段治理,堤一段位于南桠河左岸的回隆乡回隆段,新建堤防 350 米;堤二段位于竹马河右岸的回隆乡凉桥村段,新建堤防 111 米。计划工期:180 日历天(每月均按 30 天计算)二、支架、模板材料支架采用 D=50mm 脚手架钢管,钢管之间用扣件连接。模板为 18mm 厚的。6*8cm 方木做骨架。用直径 16 的对拉螺杆,采用 100×48×5mm 槽钢加工成卡扣,外撑采用螺旋顶撑和直径 8mm 钢丝绳定位支撑。对拉螺杆应力计算:挡墙厚度为2.68m和 3.45m,砼对模板产生侧压力按2m高计算,砼自重 2.4t/立方。砼对模板产生侧压力为 1.2*0.24=0.288t。对拉螺杆采用直径 16 的圆钢。每根对拉螺杆可承受 8*8*3.14*235=47225.6N。即可承重 4.72t。对拉螺杆足够轻度抵抗砼侧压力,但为使方木不产生挠曲变形,对螺杆按步距为0.45m,水平间距为 0.45m 布设。三、施工方案基础完成后,在基础砼面上预埋直径 20 的钢筋,钢筋头外露 6cm,间距按1m。平面位置据挡墙墙面外 15cm。底层采用 6-8cm 方木作卧木,卧木与钢筋头之间用木楔卡牢固。卧木上方立 6*8cm 方木做立柱。卧木与方木立柱之间用铁钉打牢。方木间距按 5cm-10cm。(一)基础施工基底要求(1)应将基底表面风化、松软土石清除。(2)硬质岩石基坑中的基础,宜满坑砌筑。(3)雨季在土质或易风化软质岩石基坑中砌筑基础时,应在基坑挖好后及时封闭坑底。当基底设有向内倾斜的稳定横坡时,应采取临时排水措施,辅以必要座浆后安砌基础。(4)采用台阶式基础时,台阶与墙体应连在一起同时砌筑,基底及墙趾台阶转折处不得砌成垂直通缝,砌体与台阶壁间的缝隙砂浆应饱满。(5)基坑应随砌筑分层回填夯实,并在表面留 3%的向外斜坡。(二)墙身施工(1)墙身要分层错缝砌筑,砌出地面后基坑应及时回填夯实,并完成其顶面排水、防渗设施。(2)伸缩缝与沉降缝内两侧壁应竖直、平齐、无搭叠;缝中防水材料应按设计要求施工。(3)泄水孔应在砌筑墙身过程中设置,确保排水畅通,并应保证墙背反滤、防渗设施的施工质量。(4)挡墙填料的内摩擦角不得低于 35℃,墙体强度达到 70%后方可填筑,并分层夯实。砌体挡土墙质量检查表项次1检查项目砂浆强度(MPa)规定值或允许偏差在合格...
