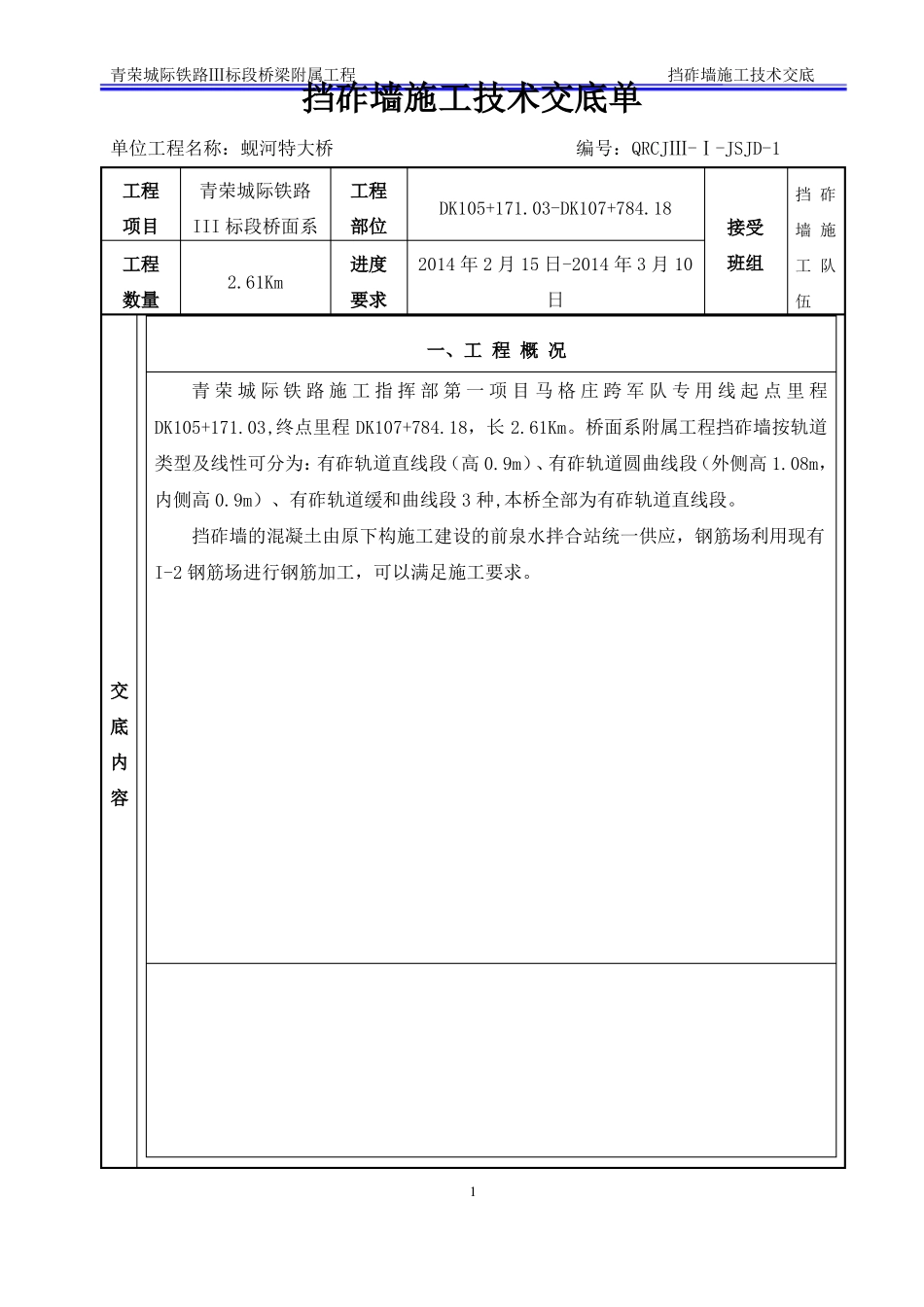

青荣城际铁路Ⅲ标段桥梁附属工程挡砟墙施工技术交底挡砟墙施工技术交底单单位工程名称:蚬河特大桥编号:QRCJⅢ-Ⅰ-JSJD-1工程项目工程青荣城际铁路III 标段桥面系2
61Km工程部位进度DK105+171
03-DK107+784
18接受2014 年 2 月 15 日-2014 年 3 月 10班组挡 砟墙 施工 队伍数量要求日一、工 程 概 况青 荣 城 际 铁 路 施 工 指 挥 部 第 一 项 目 马 格 庄 跨 军 队 专 用 线 起 点 里 程DK105+171
03,终点里程 DK107+784
18,长 2
桥面系附属工程挡砟墙按轨道有砟轨道直线段(高 0
9m)、有砟轨道圆曲线段(外侧高 1
08m,类型及线性可分为:内侧高 0
9m)、有砟轨道缓和曲线段 3 种,本桥全部为有砟轨道直线段
挡砟墙的混凝土由原下构施工建设的前泉水拌合站统一供应,钢筋场利用现有I-2 钢筋场进行钢筋加工,可以满足施工要求

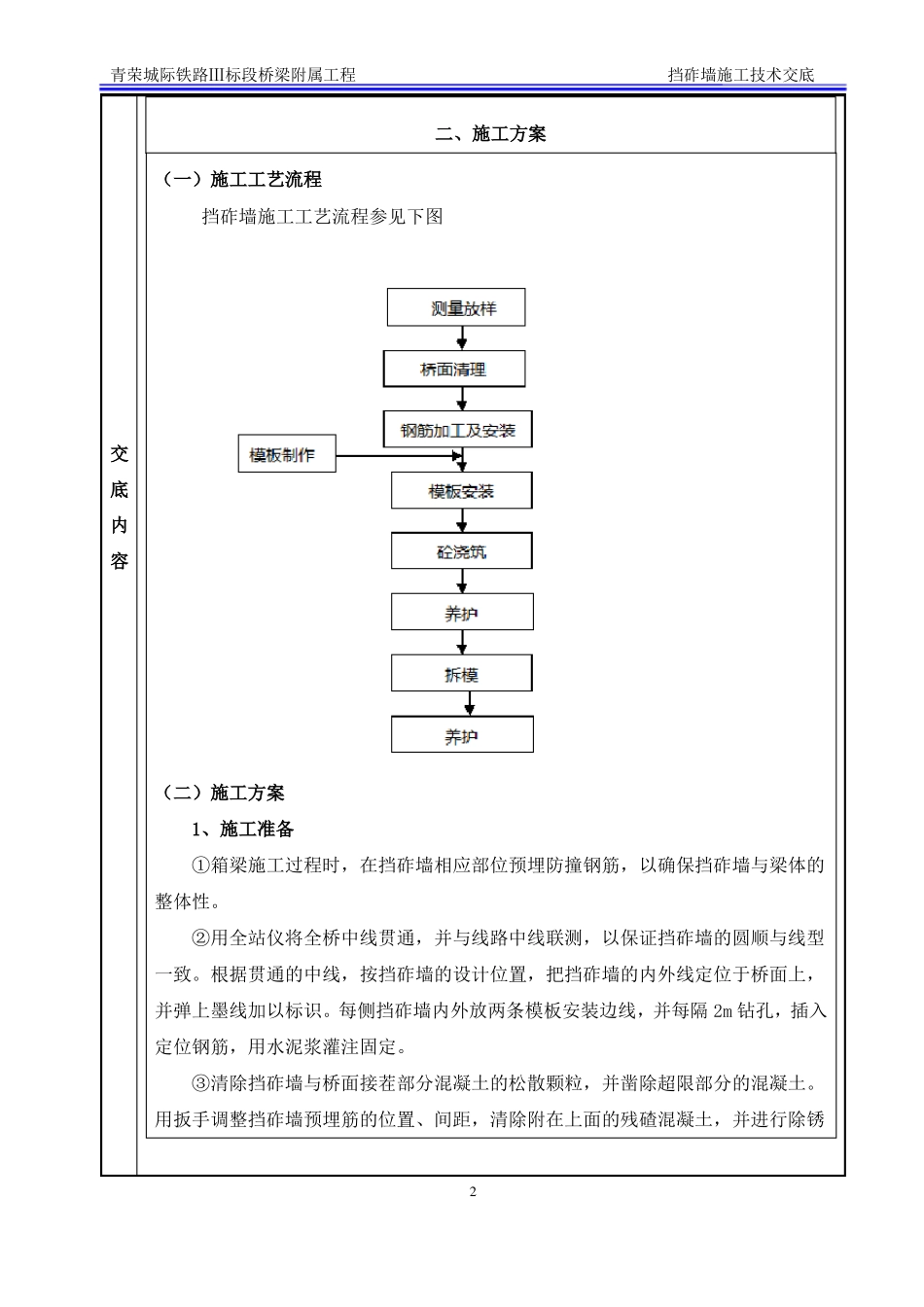

交底内容1青荣城际铁路Ⅲ标段桥梁附属工程挡砟墙施工技术交底交底内二、施工方案(一)施工工艺流程挡砟墙施工工艺流程参见下图容(二)施工方案1、施工准备①箱梁施工过程时,在挡砟墙相应部位预埋防撞钢筋,以确保挡砟墙与梁体的2整体性
②用全站仪将全桥中线贯通,并与线路中线联测,以保证挡砟墙的圆顺与线型一致
根据贯通的中线,按挡砟墙的设计位置,把挡砟墙的内外线定位于桥面上,并弹上墨线加以标识
每侧挡砟墙内外放两条模板安装边线,并每隔 2m 钻孔,插入定位钢筋,用水泥浆灌注固定
③清除挡砟墙与桥面接茬部分混凝土的松散颗粒,并凿除超限部分的混凝土
用扳手调整挡砟墙预埋筋的位置、间距,清除附在上面的残碴混凝土,并进行除锈青荣城际铁路Ⅲ标段桥梁附属工程挡砟墙施工技术交底交底内容处理

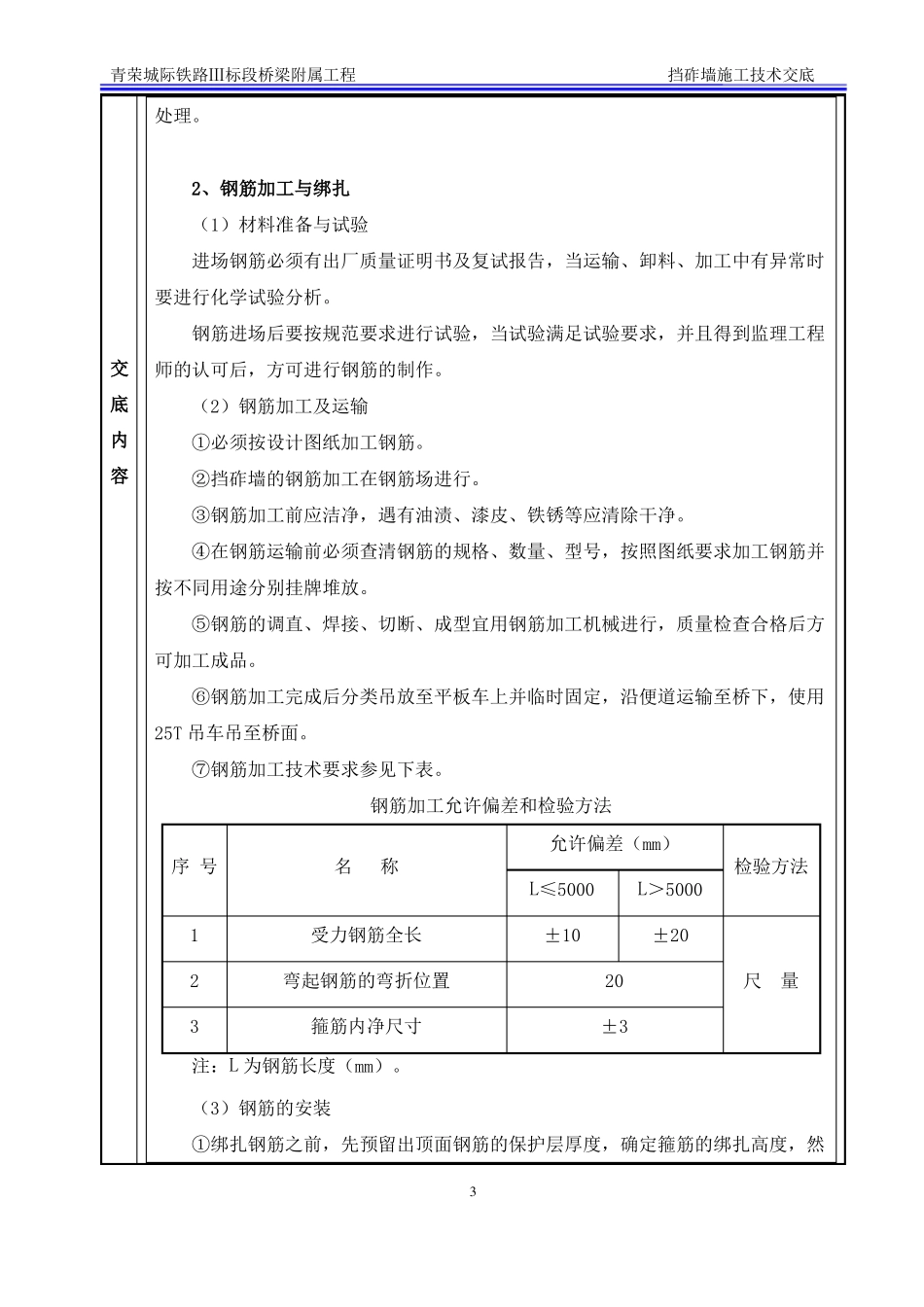

2、钢筋加工与绑扎(1)材料准备与试验进场钢筋必须有出厂质量证明书及复试报告,
