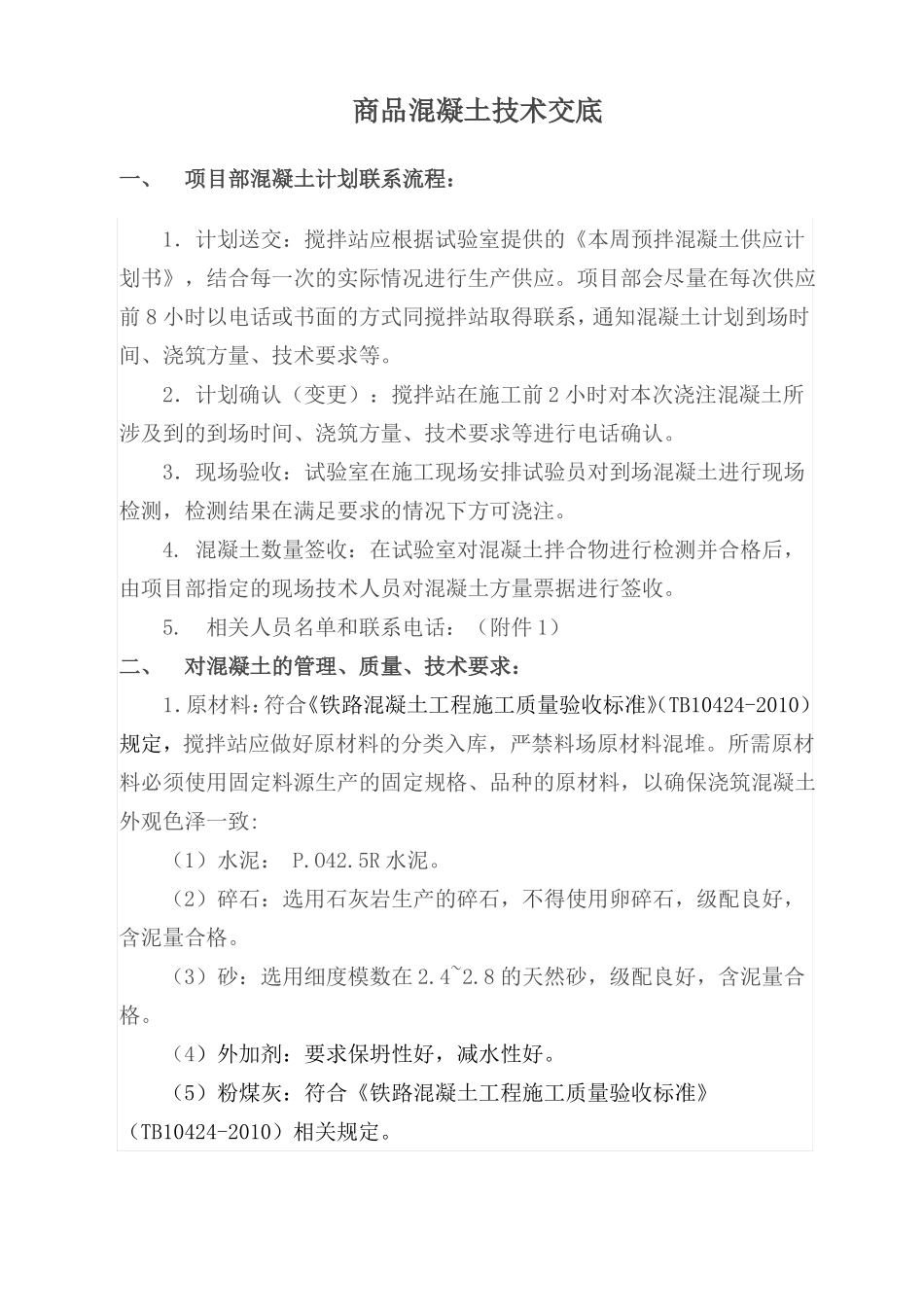

长治五一路下穿太焦铁路立交工程商品混凝土技术交底交底人:复核人:实施人:中铁七局集团郑州工程有限公司长治五一路立交项目经理部2103 年 11 月 5 日商品混凝土技术交底一、项目部混凝土计划联系流程:1.计划送交:搅拌站应根据试验室提供的《本周预拌混凝土供应计划书》,结合每一次的实际情况进行生产供应
项目部会尽量在每次供应前 8 小时以电话或书面的方式同搅拌站取得联系,通知混凝土计划到场时间、浇筑方量、技术要求等
2.计划确认(变更):搅拌站在施工前 2 小时对本次浇注混凝土所涉及到的到场时间、浇筑方量、技术要求等进行电话确认
3.现场验收:试验室在施工现场安排试验员对到场混凝土进行现场检测,检测结果在满足要求的情况下方可浇注
混凝土数量签收:在试验室对混凝土拌合物进行检测并合格后,由项目部指定的现场技术人员对混凝土方量票据进行签收

相关人员名单和联系电话:(附件 1)二、对混凝土的管理、质量、技术要求: 1.原材料:符合《铁路混凝土工程施工质量验收标准》(TB10424-2010)规定,搅拌站应做好原材料的分类入库,严禁料场原材料混堆
所需原材料必须使用固定料源生产的固定规格、品种的原材料,以确保浇筑混凝土外观色泽一致:(1)水泥: P
(2)碎石:选用石灰岩生产的碎石,不得使用卵碎石,级配良好,含泥量合格
(3)砂:选用细度模数在 2
8 的天然砂,级配良好,含泥量合格
(4)外加剂:要求保坍性好,减水性好
(5)粉煤灰:符合《铁路混凝土工程施工质量验收标准》(TB10424-2010)相关规定
(6)其它掺合料:符合相关技术标准
同时,搅拌站必须按照相关规范对各类原材料进行取样试验,检测不合格的原材料不能投入生产使用
项目部委托的检测单位(工地试验室)、监理、业主等将随时抽检原材料,并对不符合使用要求的原材料提出整改建议
