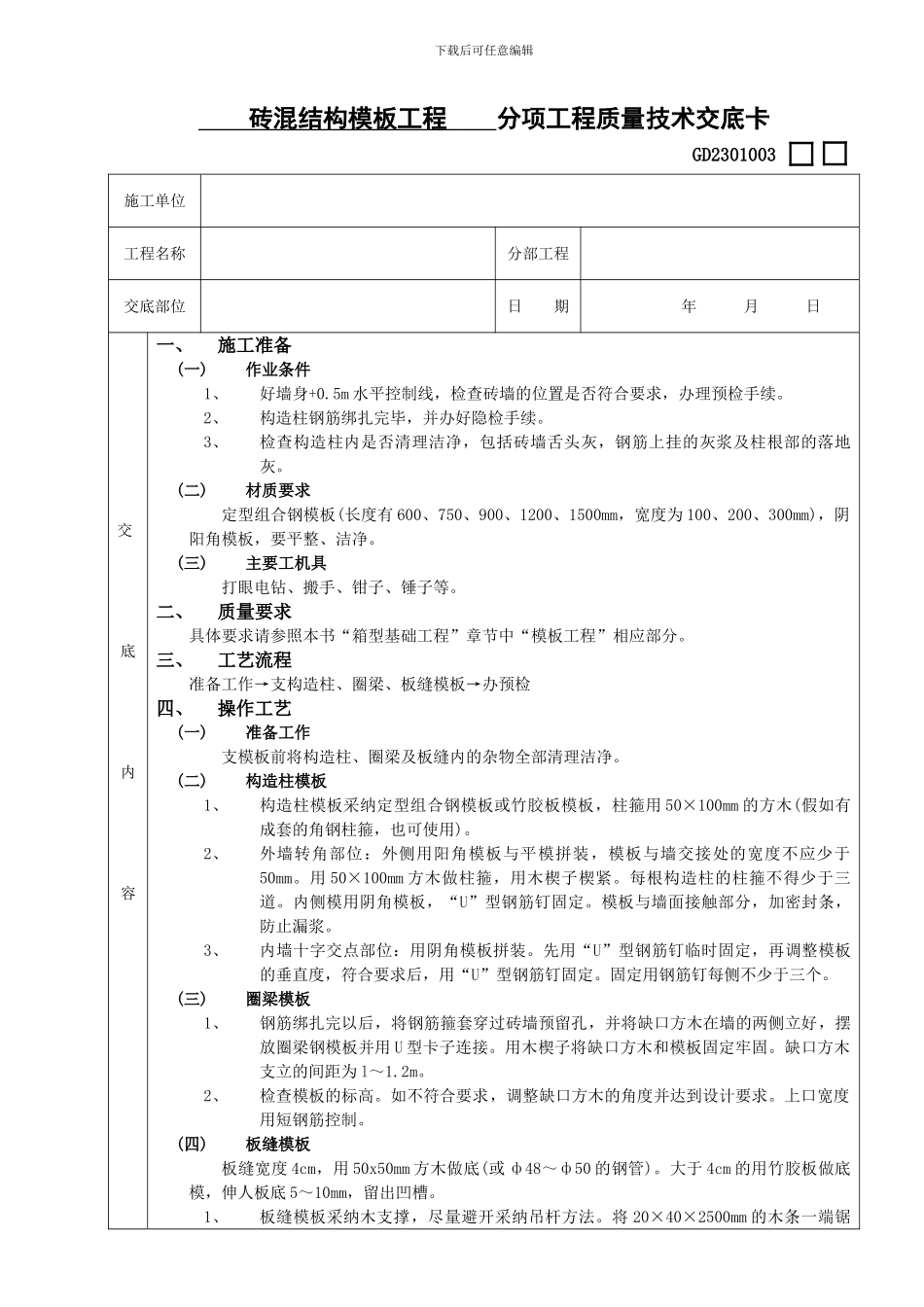

下载后可任意编辑 砖混结构模板工程 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一)作业条件1、好墙身+0
5m 水平控制线,检查砖墙的位置是否符合要求,办理预检手续
2、构造柱钢筋绑扎完毕,并办好隐检手续
3、检查构造柱内是否清理洁净,包括砖墙舌头灰,钢筋上挂的灰浆及柱根部的落地灰
(二)材质要求定型组合钢模板(长度有 600、750、900、1200、1500mm,宽度为 100、200、300mm),阴阳角模板,要平整、洁净
(三)主要工机具打眼电钻、搬手、钳子、锤子等
二、质量要求具体要求请参照本书“箱型基础工程”章节中“模板工程”相应部分
三、工艺流程准备工作→支构造柱、圈梁、板缝模板→办预检四、操作工艺(一)准备工作支模板前将构造柱、圈梁及板缝内的杂物全部清理洁净
(二)构造柱模板1、构造柱模板采纳定型组合钢模板或竹胶板模板,柱箍用 50×100mm 的方木(假如有成套的角钢柱箍,也可使用)
2、外墙转角部位:外侧用阳角模板与平模拼装,模板与墙交接处的宽度不应少于50mm
用 50×100mm 方木做柱箍,用木楔子楔紧
每根构造柱的柱箍不得少于三道
内侧模用阴角模板,“U”型钢筋钉固定
模板与墙面接触部分,加密封条,防止漏浆
3、内墙十字交点部位:用阴角模板拼装
先用“U”型钢筋钉临时固定,再调整模板的垂直度,符合要求后,用“U”型钢筋钉固定
固定用钢筋钉每侧不少于三个
(三)圈梁模板1、钢筋绑扎完以后,将钢筋箍套穿过砖墙预留孔,并将缺口方木在墙的两侧立好,摆放圈梁钢模板并用 U 型卡子连接
用木楔子将缺口方木和模板固定牢固
缺口方木支立的间距为 l~1
2、检查模板的标高
如不符合要求,调整缺口方木的角度并达到设计要求
上口宽度用短钢筋控制
(四)板缝模板板缝宽度 4cm,用 50x5
