下载后可任意编辑 水泥砂浆地面工程 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一)材料准备水泥用 32
5 级硅酸盐水泥或普通硅酸盐水泥

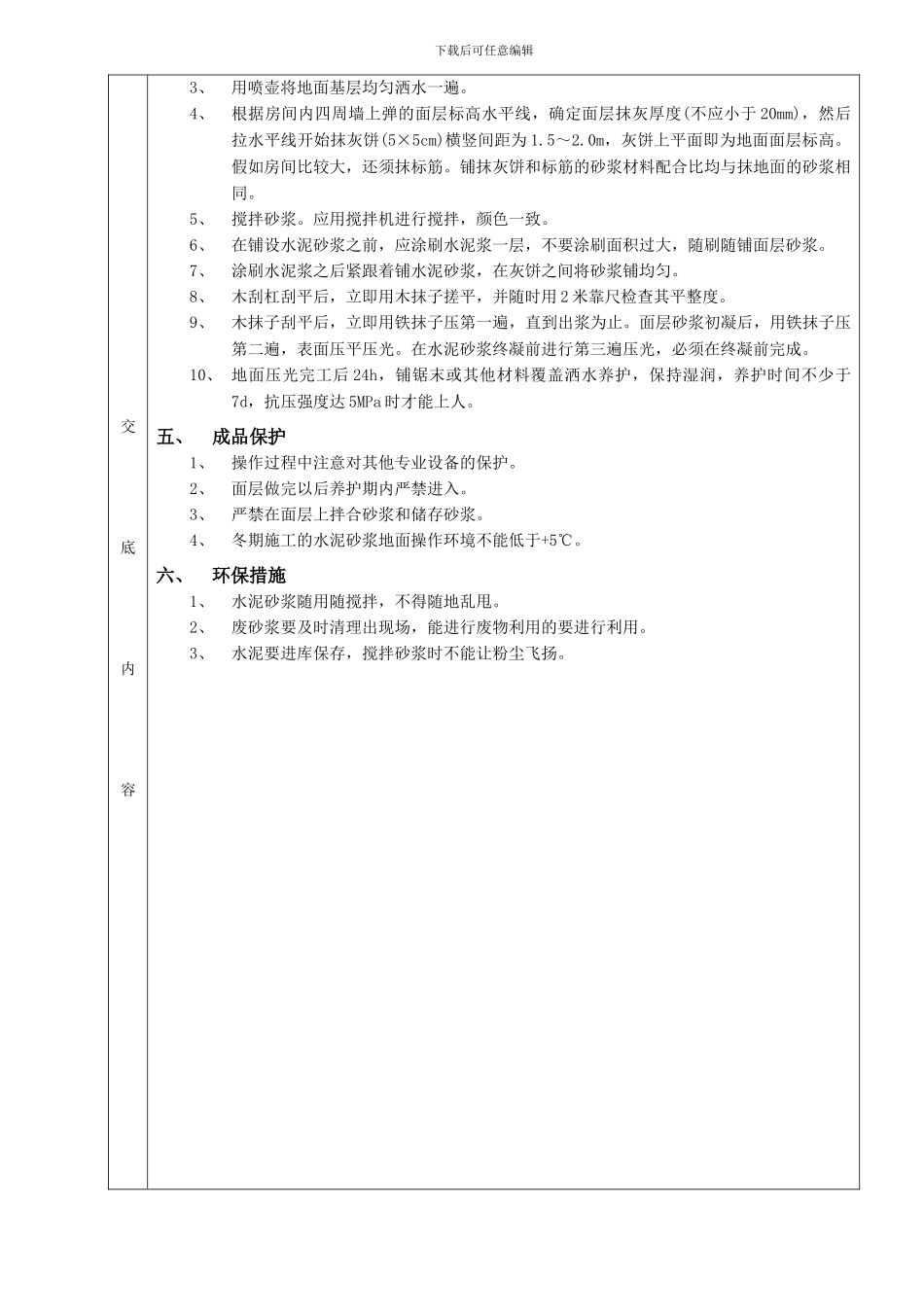

砂采纳中砂或粗砂,过 8mm 孔径筛子,含泥量不大于 3%
(二)机具准备搅拌机、手推车、木刮杠、木袜子、铁抹子、喷壶、铁锹、扫帚、钢丝刷、粉线包、锤子、小水桶等
(三)作业条件1、地面(或楼面)的垫层以及预埋在地面内各种管线已做完,穿过楼面的竖管已安完,管洞已堵塞密实
有地漏房间应找好泛水
2、墙面+0
5m 水平控制线已弹在四周墙上
3、门框已立好,并在框内侧做好保护,防止手推车碰坏
4、墙、顶抹灰已做完
屋面防水做完
二、质量要求质量要求符合《建筑地面工程施工质量验收法律规范》(GB50209-2024)的规定
项序检查项目允许偏差或允许值主控项目1水泥质量第 5
2 条2体积比和强度第 5
3 条3层间结合第 5
4 条一般项目1坡度第 5
5 条2表面质量第 5
6 条3踢脚线与墙面结合第 5
7 条4楼梯踏步第 5
8 条5表面平整度4mm踢脚线上口平直4mm缝格平直3mm三、工艺流程基层处理→找标高、弹线→洒水润湿→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护四、施工工艺1、先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用 10%的火碱水溶液刷撑基层上的油污,并用清水及时将碱液冲净
2、根据墙上的+0
5m 水平控制线,往下量测出面层标高,并弹在墙上
下载后可任意编辑交底内容3、用喷壶将地面基层均匀洒水一遍
4、根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于 20mm),然后拉水平线开始抹灰饼(5×5cm)横竖间距为 1
