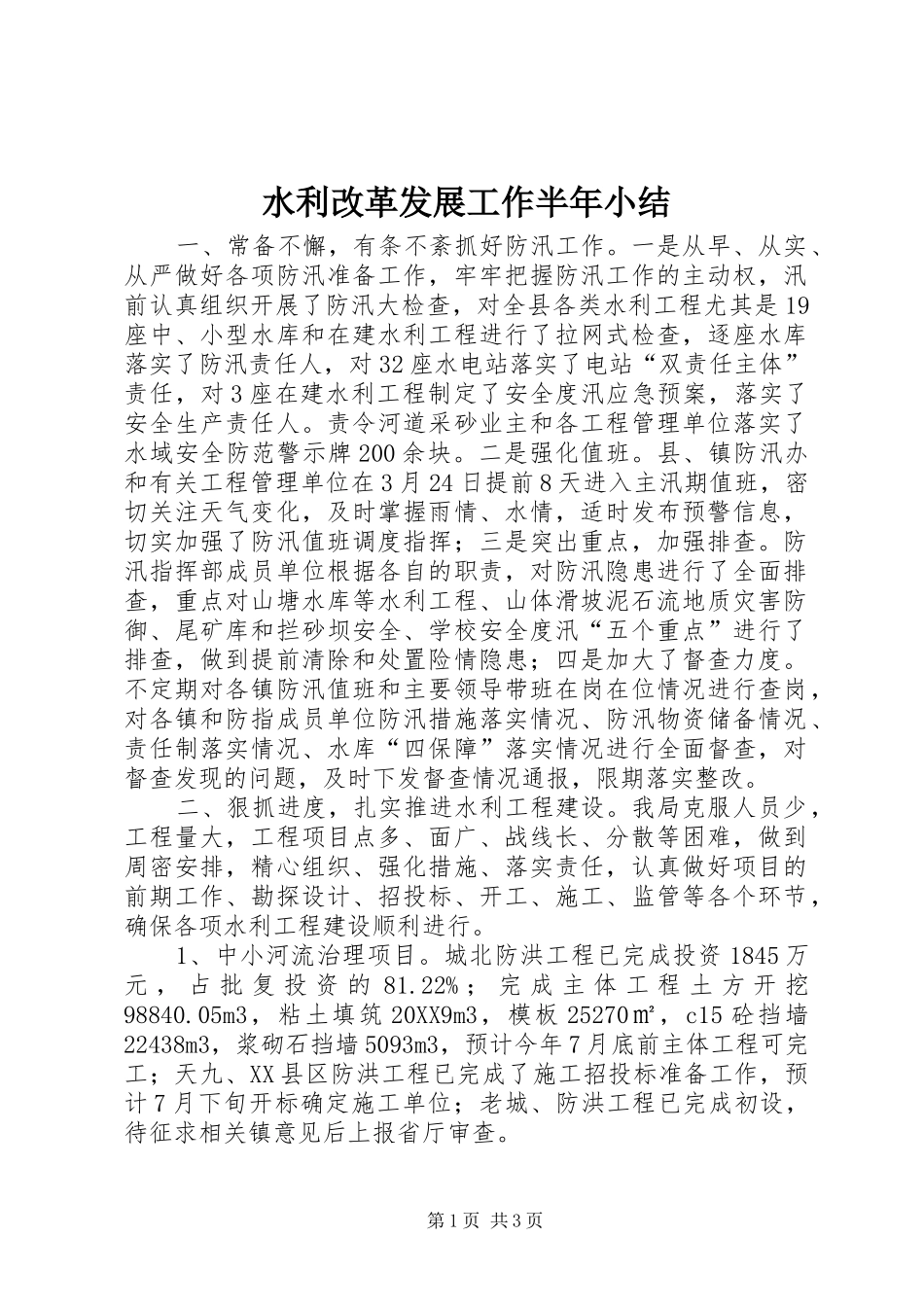

水利改革发展工作半年小结一、常备不懈,有条不紊抓好防汛工作
一是从早、从实、从严做好各项防汛准备工作,牢牢把握防汛工作的主动权,汛前认真组织开展了防汛大检查,对全县各类水利工程尤其是19座中、小型水库和在建水利工程进行了拉网式检查,逐座水库落实了防汛责任人,对32座水电站落实了电站“双责任主体”责任,对3座在建水利工程制定了安全度汛应急预案,落实了安全生产责任人
责令河道采砂业主和各工程管理单位落实了水域安全防范警示牌200余块
二是强化值班
县、镇防汛办和有关工程管理单位在3月24日提前8天进入主汛期值班,密切关注天气变化,及时掌握雨情、水情,适时发布预警信息,切实加强了防汛值班调度指挥;三是突出重点,加强排查
防汛指挥部成员单位根据各自的职责,对防汛隐患进行了全面排查,重点对山塘水库等水利工程、山体滑坡泥石流地质灾害防御、尾矿库和拦砂坝安全、学校安全度汛“五个重点”进行了排查,做到提前清除和处置险情隐患;四是加大了督查力度
不定期对各镇防汛值班和主要领导带班在岗在位情况进行查岗,对各镇和防指成员单位防汛措施落实情况、防汛物资储备情况、责任制落实情况、水库“四保障”落实情况进行全面督查,对督查发现的问题,及时下发督查情况通报,限期落实整改
二、狠抓进度,扎实推进水利工程建设
我局克服人员少,工程量大,工程项目点多、面广、战线长、分散等困难,做到周密安排,精心组织、强化措施、落实责任,认真做好项目的前期工作、勘探设计、招投标、开工、施工、监管等各个环节,确保各项水利工程建设顺利进行
1、中小河流治理项目
城北防洪工程已完成投资1845万元,占批复投资的81
22%;完成主体工程土方开挖98840
05m3,粘土填筑20XX9m3,模板25270㎡,c15砼挡墙22438m3,浆砌石挡墙5093m3,预计今年7月底前主体工程可完工;天九、XX县区防洪工程已完成了施工招投标准备
