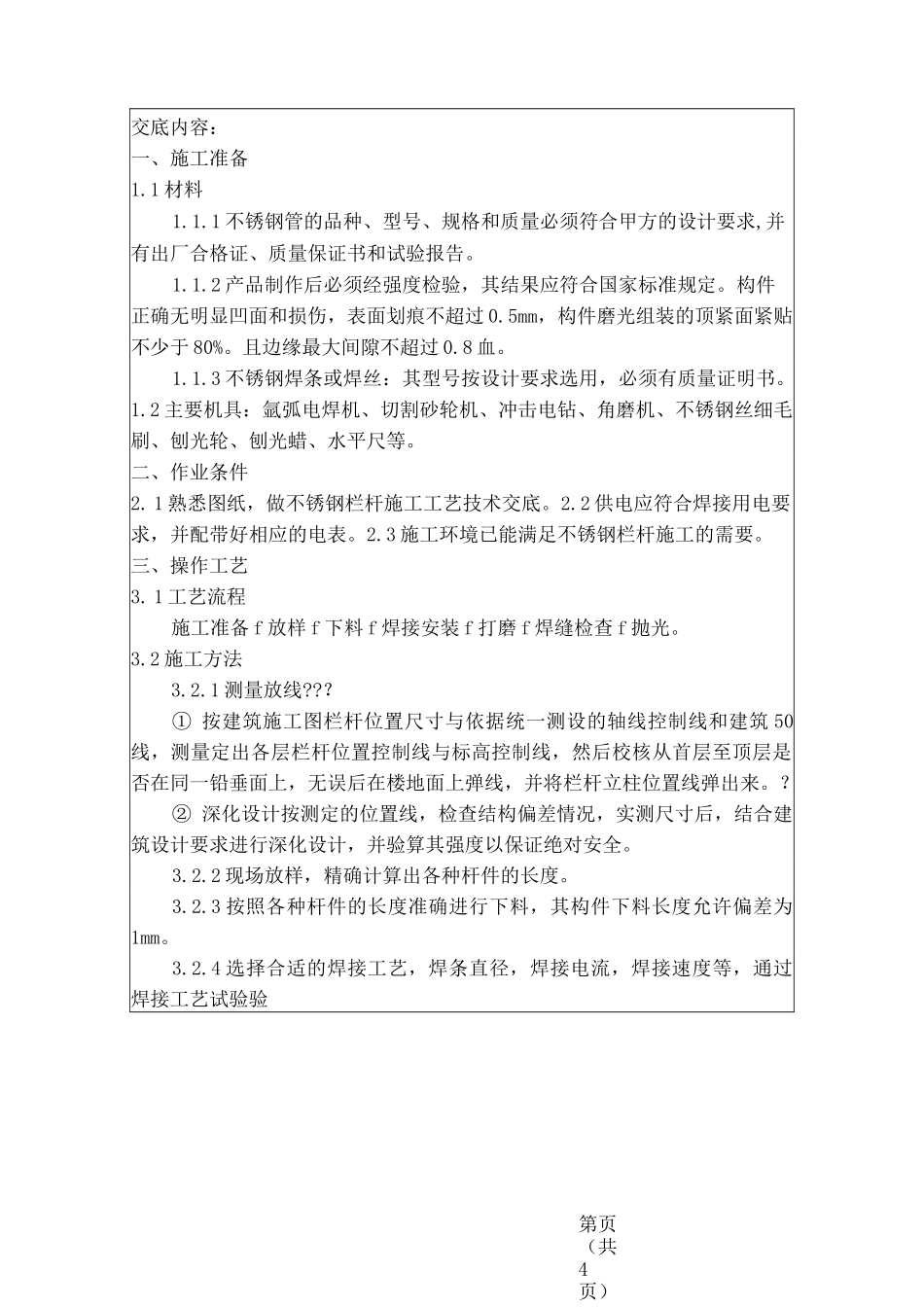

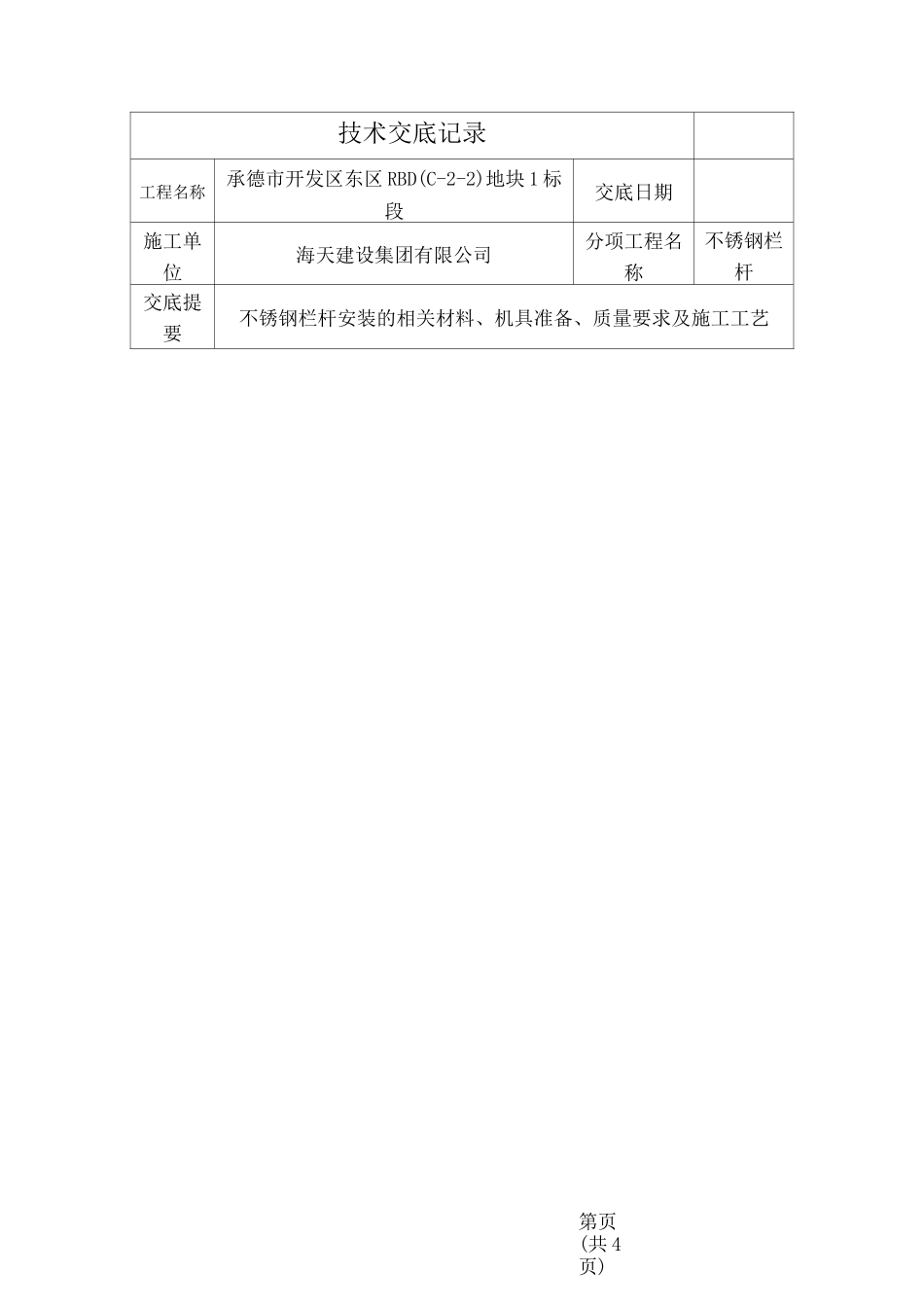

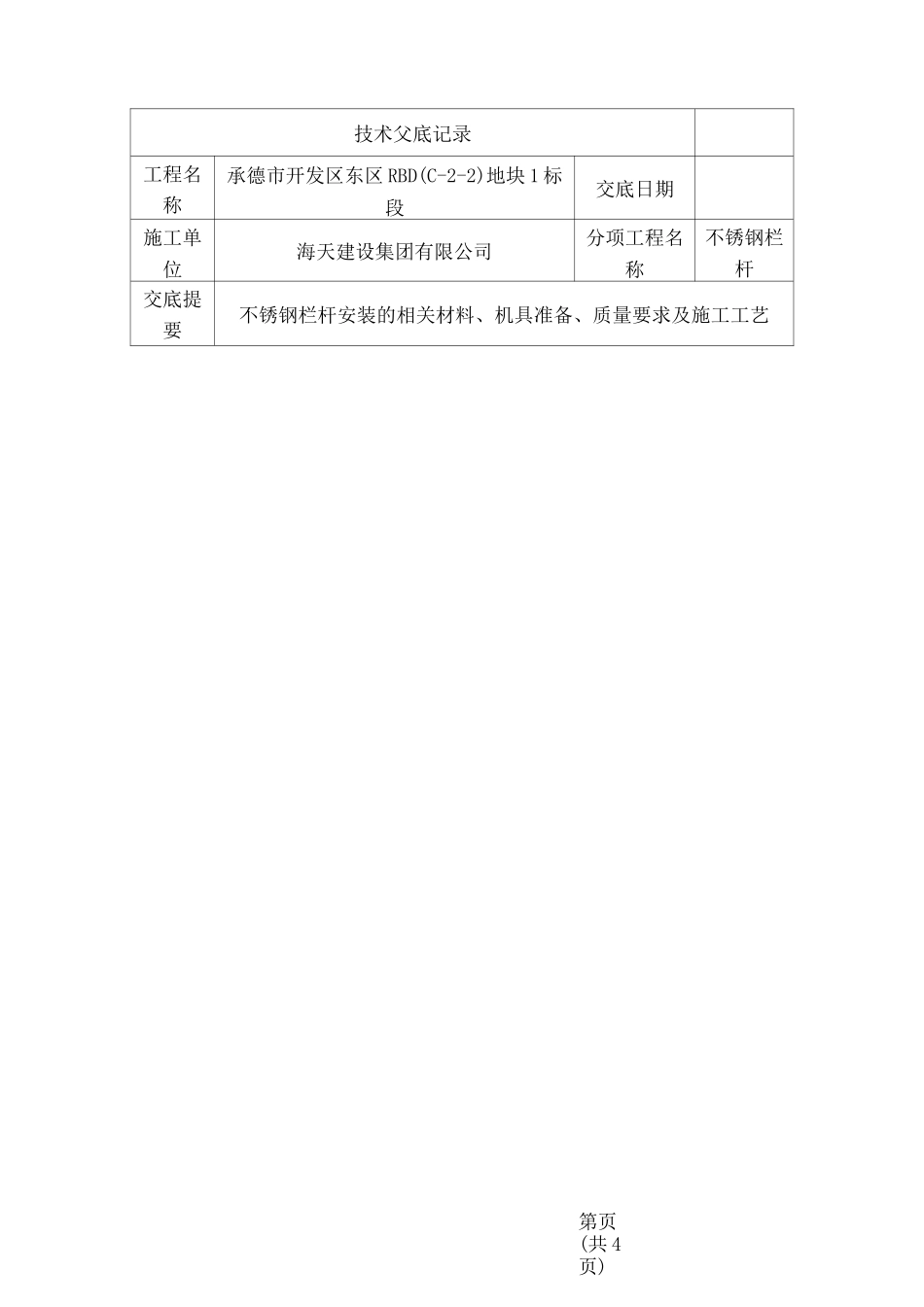

第页(共 4页)技术交底记录工程名称承德市开发区东区 RBD(C-2-2)地块 1 标段交底日期施工单位海天建设集团有限公司分项工程名称不锈钢栏杆交底提要不锈钢栏杆安装的相关材料、机具准备、质量要求及施工工艺第页(共4页)交底内容:一、施工准备1
1 不锈钢管的品种、型号、规格和质量必须符合甲方的设计要求,并有出厂合格证、质量保证书和试验报告
2 产品制作后必须经强度检验,其结果应符合国家标准规定
构件正确无明显凹面和损伤,表面划痕不超过 0
5mm,构件磨光组装的顶紧面紧贴不少于 80%
且边缘最大间隙不超过 0
3 不锈钢焊条或焊丝:其型号按设计要求选用,必须有质量证明书
2 主要机具:氩弧电焊机、切割砂轮机、冲击电钻、角磨机、不锈钢丝细毛刷、刨光轮、刨光蜡、水平尺等
二、作业条件2
1 熟悉图纸,做不锈钢栏杆施工工艺技术交底
2 供电应符合焊接用电要求,并配带好相应的电表
3 施工环境已能满足不锈钢栏杆施工的需要
三、操作工艺3
1 工艺流程施工准备 f 放样 f 下料 f 焊接安装 f 打磨 f 焊缝检查 f 抛光
2 施工方法3
1 测量放线
① 按建筑施工图栏杆位置尺寸与依据统一测设的轴线控制线和建筑 50线,测量定出各层栏杆位置控制线与标高控制线,然后校核从首层至顶层是否在同一铅垂面上,无误后在楼地面上弹线,并将栏杆立柱位置线弹出来
② 深化设计按测定的位置线,检查结构偏差情况,实测尺寸后,结合建筑设计要求进行深化设计,并验算其强度以保证绝对安全
2 现场放样,精确计算出各种杆件的长度
3 按照各种杆件的长度准确进行下料,其构件下料长度允许偏差为1mm
4 选择合适的焊接工艺,焊条直径,焊接电流,焊接速度等,通过焊接工艺试验验第页(共 4页)技术父底记录工程名称承德市
