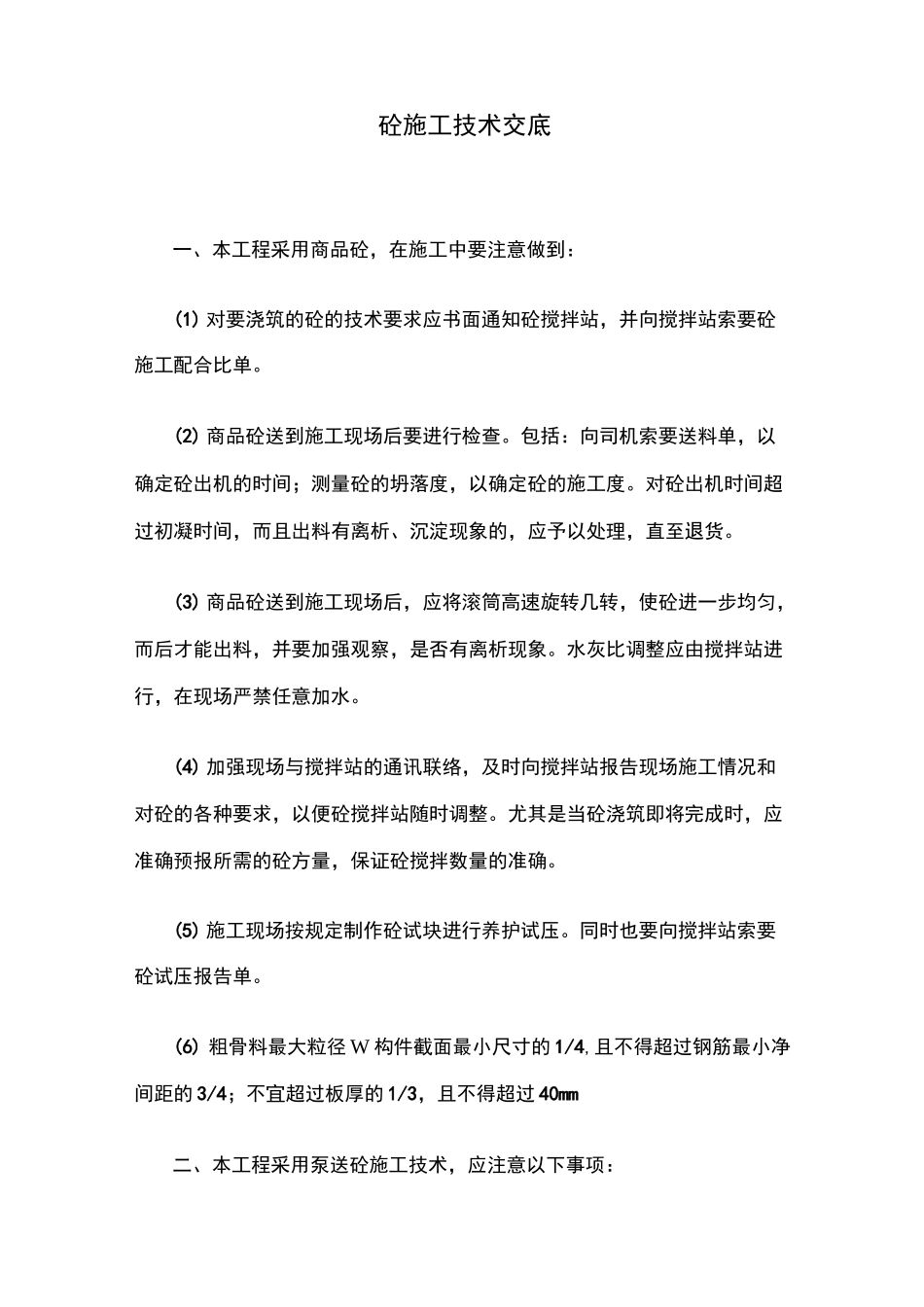

砼施工技术交底一、本工程采用商品砼,在施工中要注意做到:(1) 对要浇筑的砼的技术要求应书面通知砼搅拌站,并向搅拌站索要砼施工配合比单
(2) 商品砼送到施工现场后要进行检查
包括:向司机索要送料单,以确定砼出机的时间;测量砼的坍落度,以确定砼的施工度
对砼出机时间超过初凝时间,而且出料有离析、沉淀现象的,应予以处理,直至退货
(3) 商品砼送到施工现场后,应将滚筒高速旋转几转,使砼进一步均匀,而后才能出料,并要加强观察,是否有离析现象
水灰比调整应由搅拌站进行,在现场严禁任意加水
(4) 加强现场与搅拌站的通讯联络,及时向搅拌站报告现场施工情况和对砼的各种要求,以便砼搅拌站随时调整
尤其是当砼浇筑即将完成时,应准确预报所需的砼方量,保证砼搅拌数量的准确
(5) 施工现场按规定制作砼试块进行养护试压
同时也要向搅拌站索要砼试压报告单

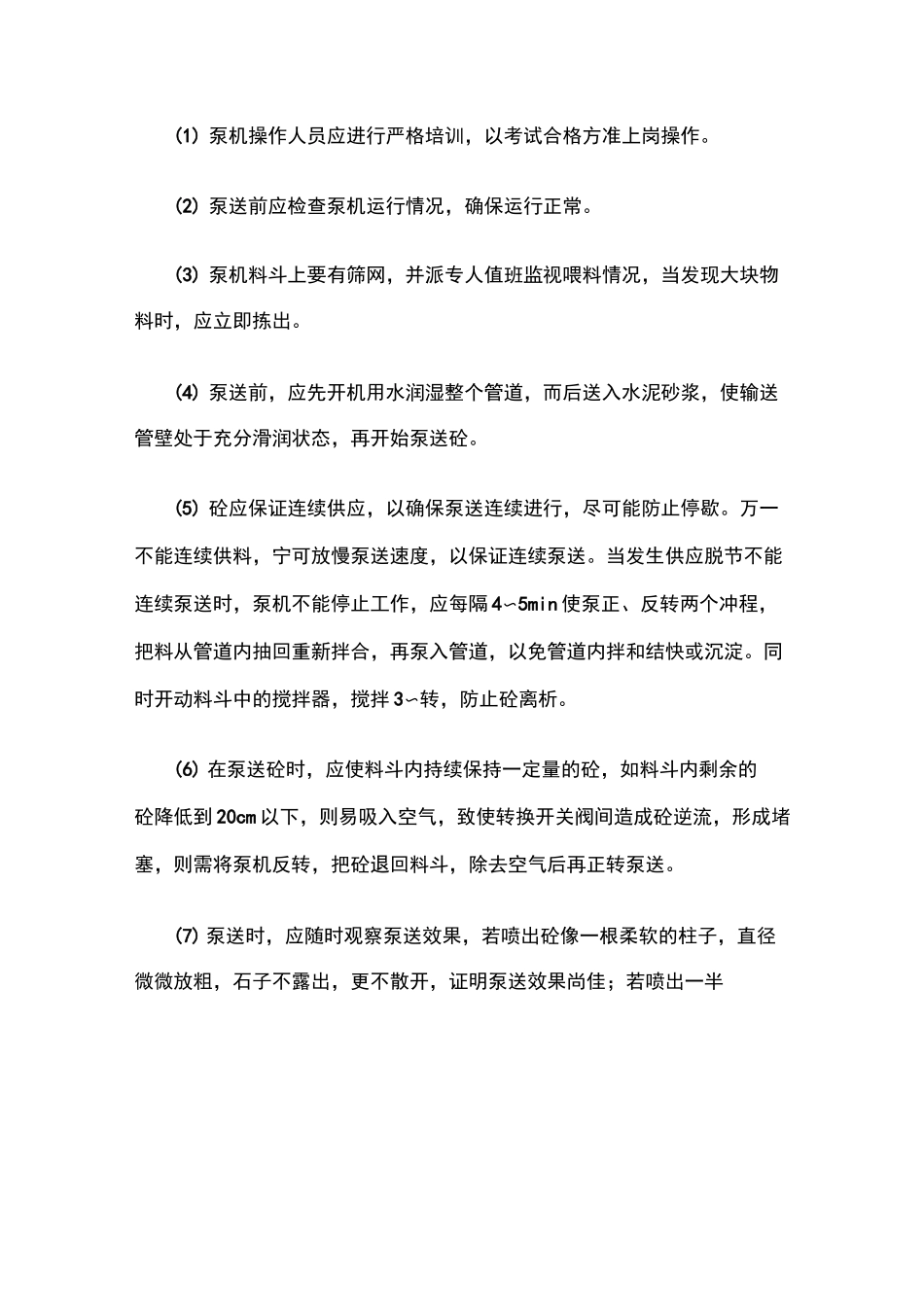

(6) 粗骨料最大粒径 W 构件截面最小尺寸的 1/4,且不得超过钢筋最小净间距的 3/4;不宜超过板厚的 1/3,且不得超过 40mm二、本工程采用泵送砼施工技术,应注意以下事项:(1) 泵机操作人员应进行严格培训,以考试合格方准上岗操作
(2) 泵送前应检查泵机运行情况,确保运行正常
(3) 泵机料斗上要有筛网,并派专人值班监视喂料情况,当发现大块物料时,应立即拣出
(4) 泵送前,应先开机用水润湿整个管道,而后送入水泥砂浆,使输送管壁处于充分滑润状态,再开始泵送砼
(5) 砼应保证连续供应,以确保泵送连续进行,尽可能防止停歇
万一不能连续供料,宁可放慢泵送速度,以保证连续泵送
当发生供应脱节不能连续泵送时,泵机不能停止工作,应每隔 4〜5min 使泵正、反转两个冲程,把料从管道内抽回重新拌合,再泵入管道,以免管道内拌和结快或沉淀
同时开动料斗中的搅拌器,搅拌 3〜转,防止砼离析

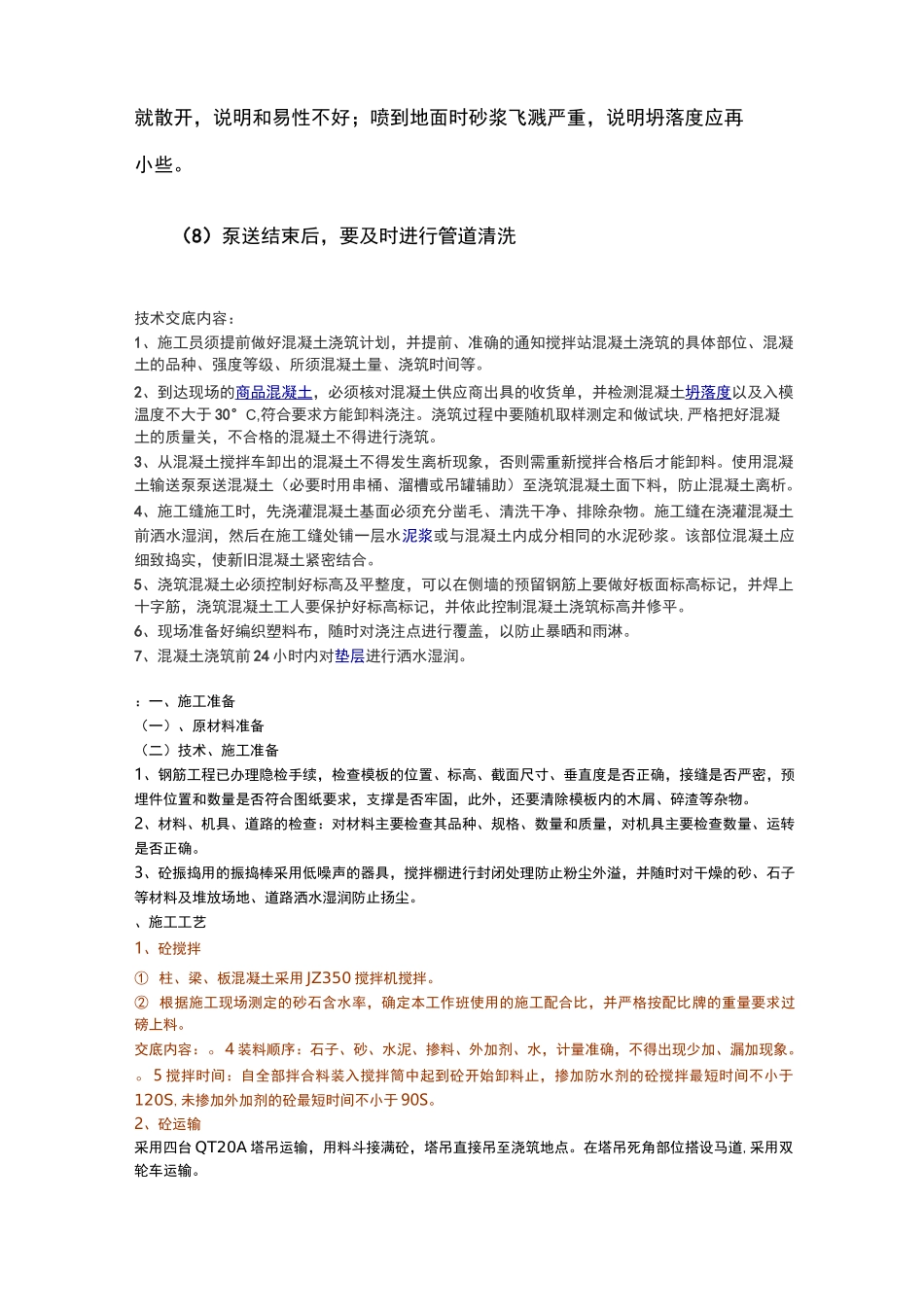

(6) 在泵送砼时,应使料斗内持续保持一定量的砼,如料斗内剩
