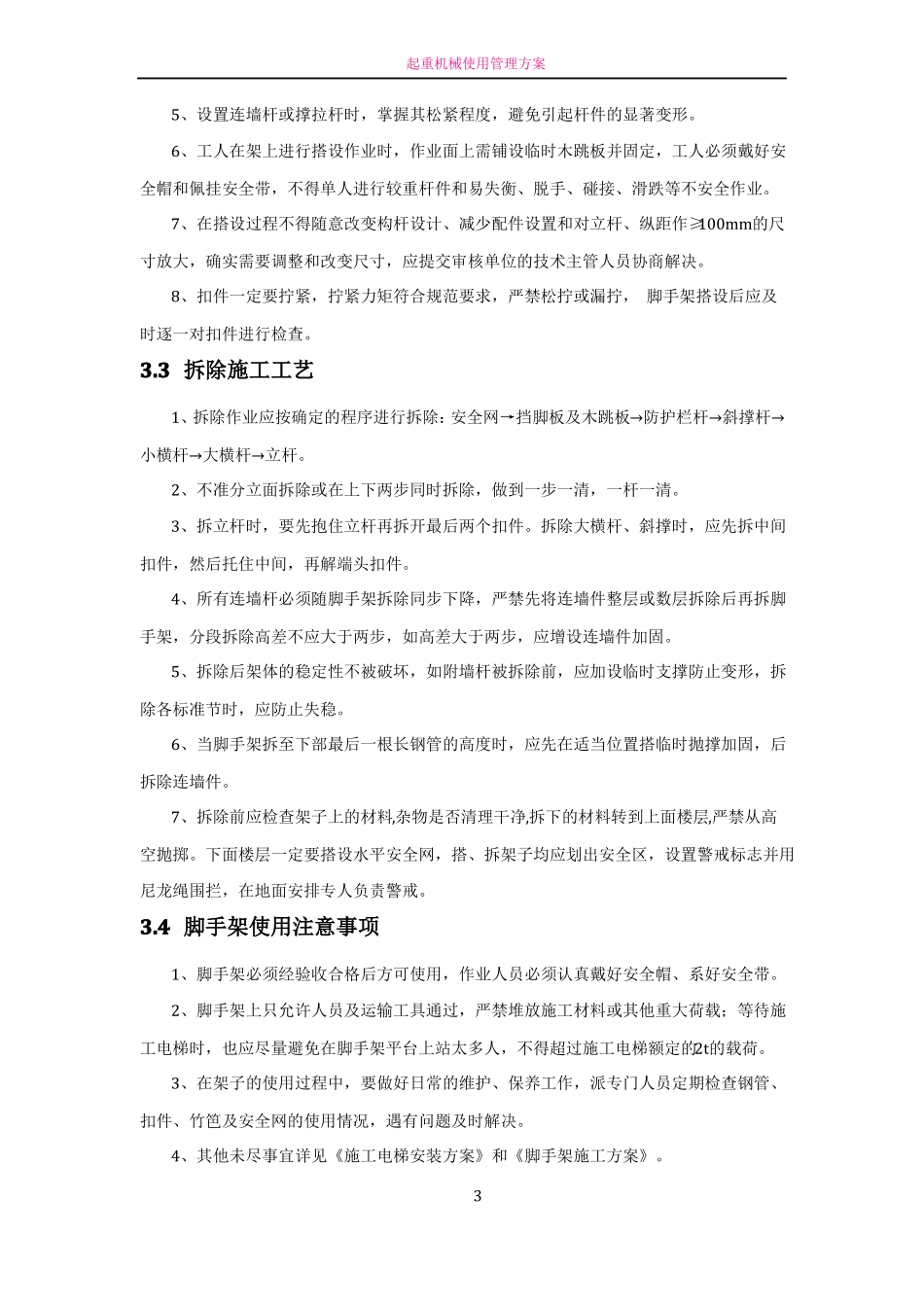

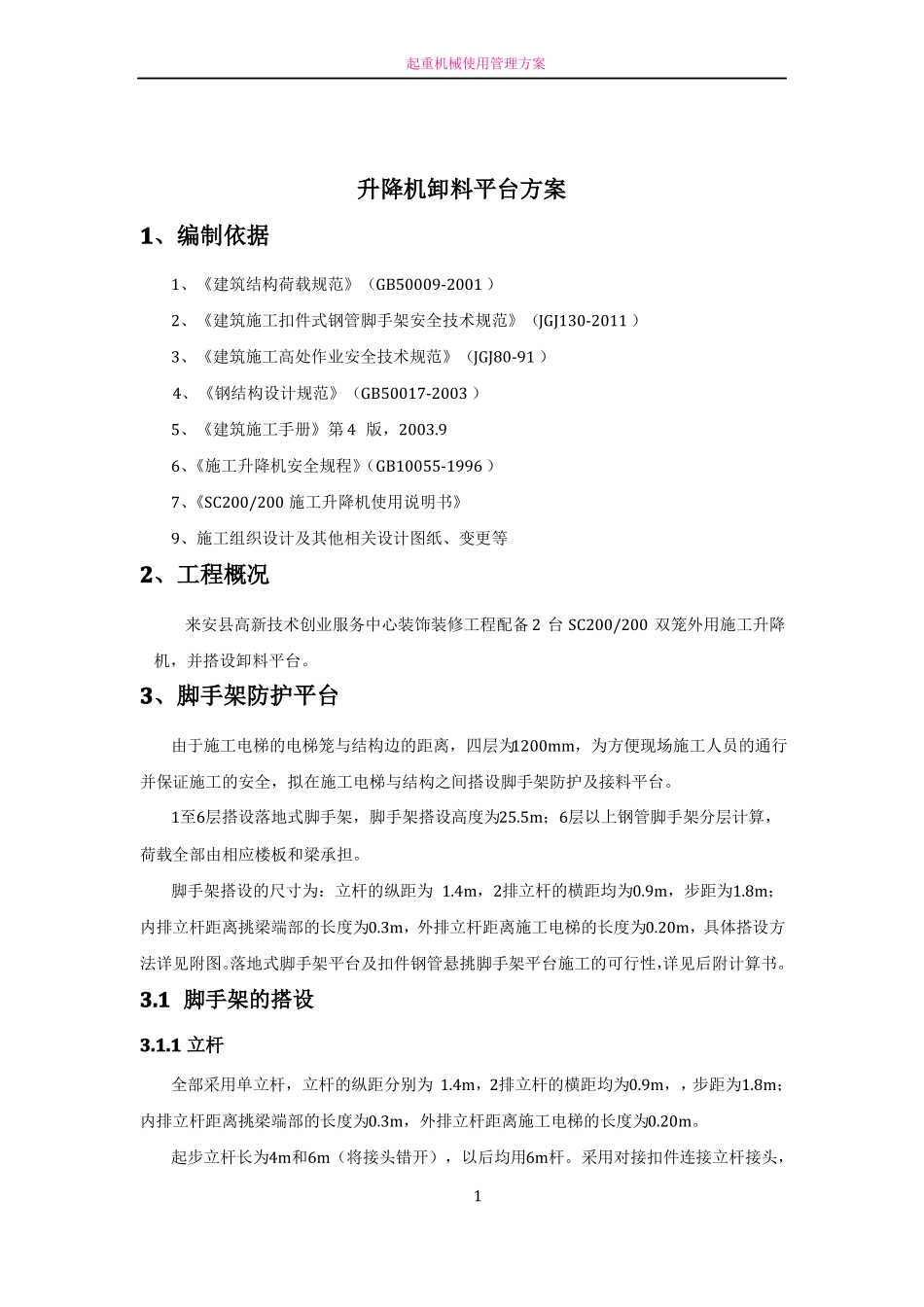

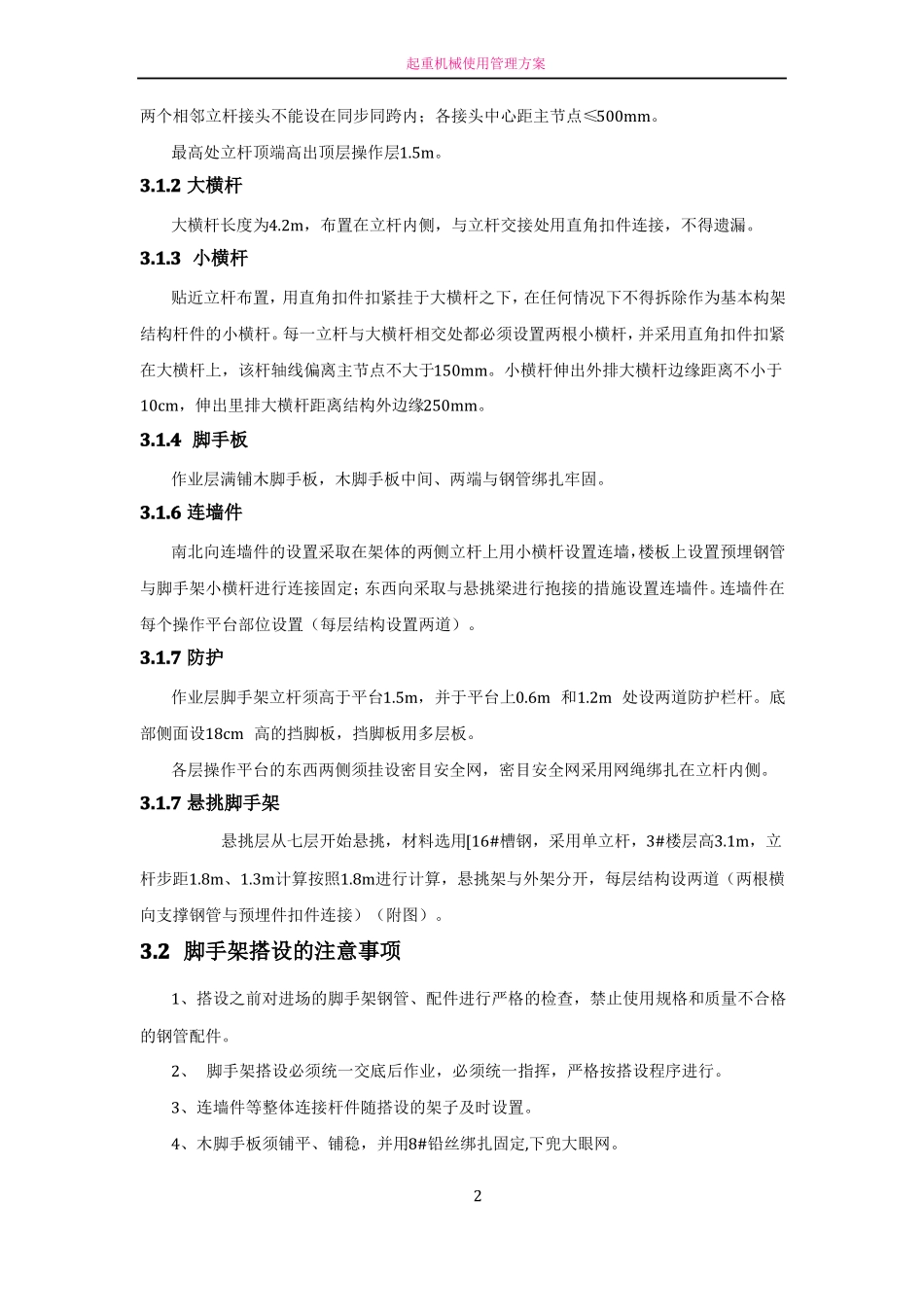

起重机械使用管理方案升降机卸料平台方案1、编制依据1、《建筑结构荷载规范》(GB50009-2001 )2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011 )3、《建筑施工高处作业安全技术规范》(JGJ80-91 )4、《钢结构设计规范》(GB50017-2003 )5、《建筑施工手册》第 4 版,2003
96、《施工升降机安全规程》(GB10055-1996 )7、《SC200/200 施工升降机使用说明书》9、施工组织设计及其他相关设计图纸、变更等2、工程概况来安县高新技术创业服务中心装饰装修工程配备 2 台 SC200/200 双笼外用施工升降机,并搭设卸料平台
3、脚手架防护平台由于施工电梯的电梯笼与结构边的距离,四层为1200mm,为方便现场施工人员的通行并保证施工的安全,拟在施工电梯与结构之间搭设脚手架防护及接料平台
1至6层搭设落地式脚手架,脚手架搭设高度为25
5m;6层以上钢管脚手架分层计算,荷载全部由相应楼板和梁承担
脚手架搭设的尺寸为:立杆的纵距为 1
4m,2排立杆的横距均为0
9m,步距为1
8m;内排立杆距离挑梁端部的长度为0
3m,外排立杆距离施工电梯的长度为0
20m,具体搭设方法详见附图
落地式脚手架平台及扣件钢管悬挑脚手架平台施工的可行性,详见后附计算书
1 脚手架的搭设3
1 立杆全部采用单立杆,立杆的纵距分别为 1
4m,2排立杆的横距均为0
9m,,步距为1
8m;内排立杆距离挑梁端部的长度为0
3m,外排立杆距离施工电梯的长度为0
起步立杆长为4m和6m(将接头错开),以后均用6m杆
采用对接扣件连接立杆接头,1起重机械使用管理方案两个相邻立杆接头不能设在同步同跨内;各接头中心距主节点≤500mm
最高处立杆顶端高出顶层操作层1
2 大横杆大横杆长度为4
2m,布置在立杆内侧,与立
