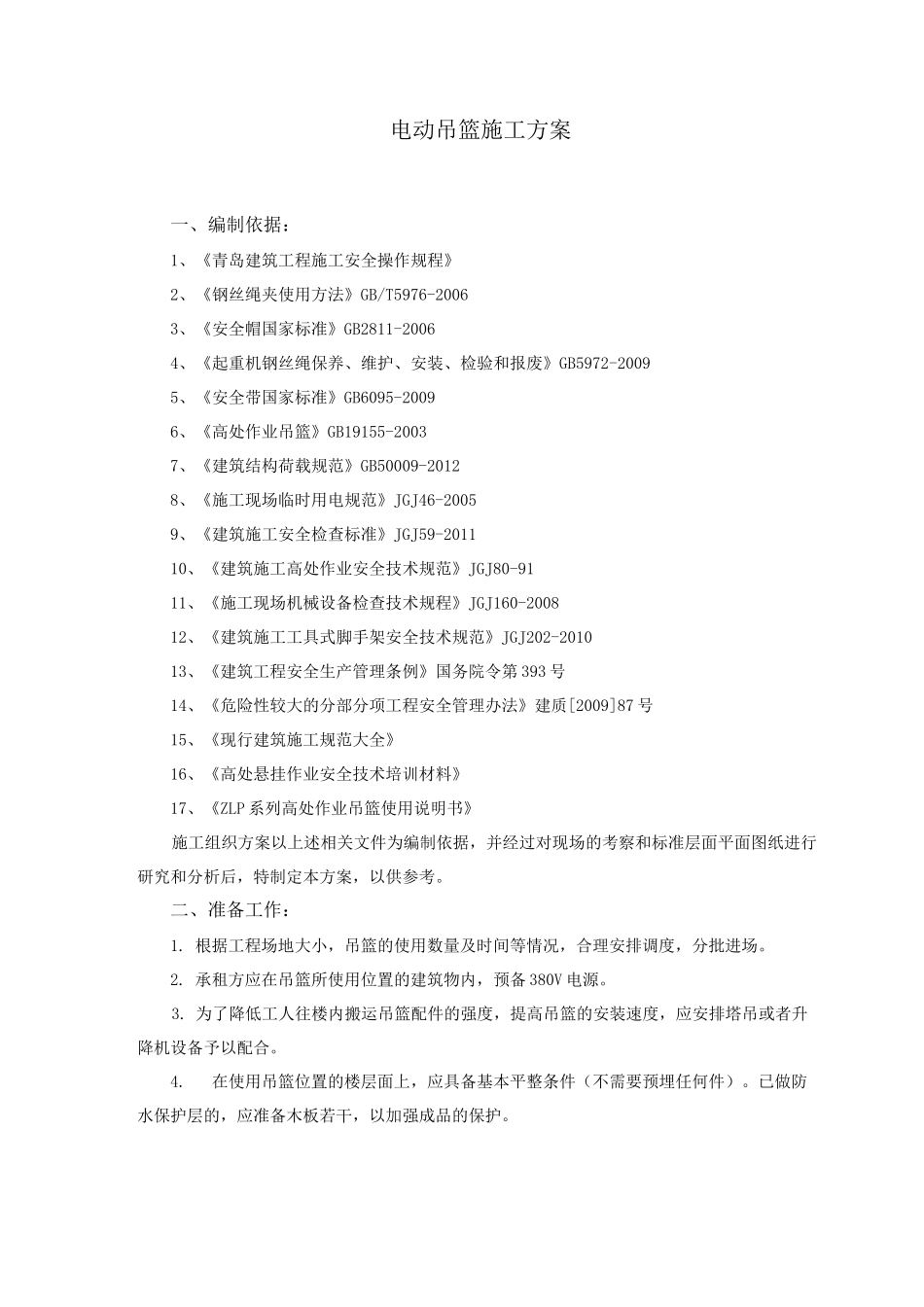

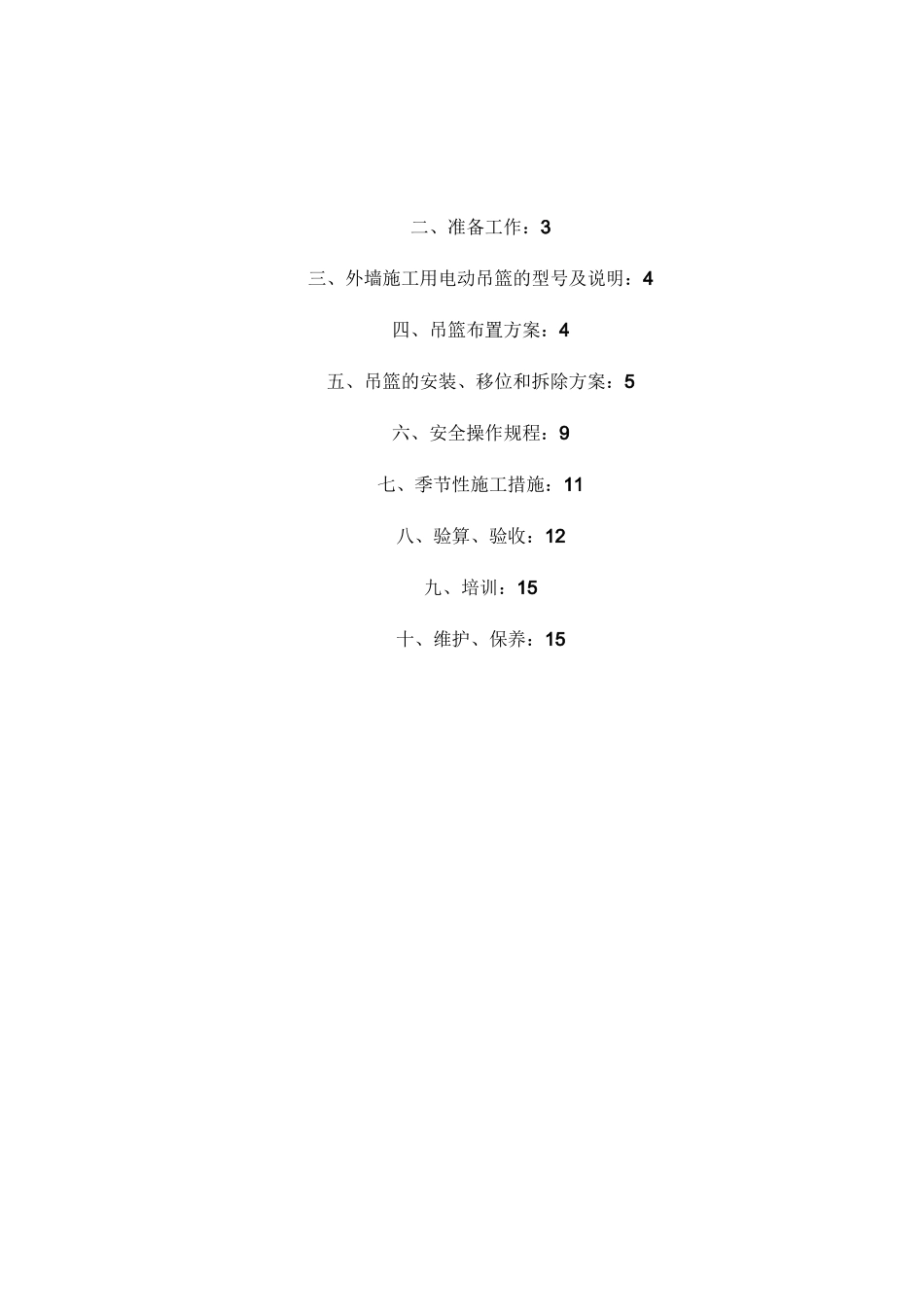

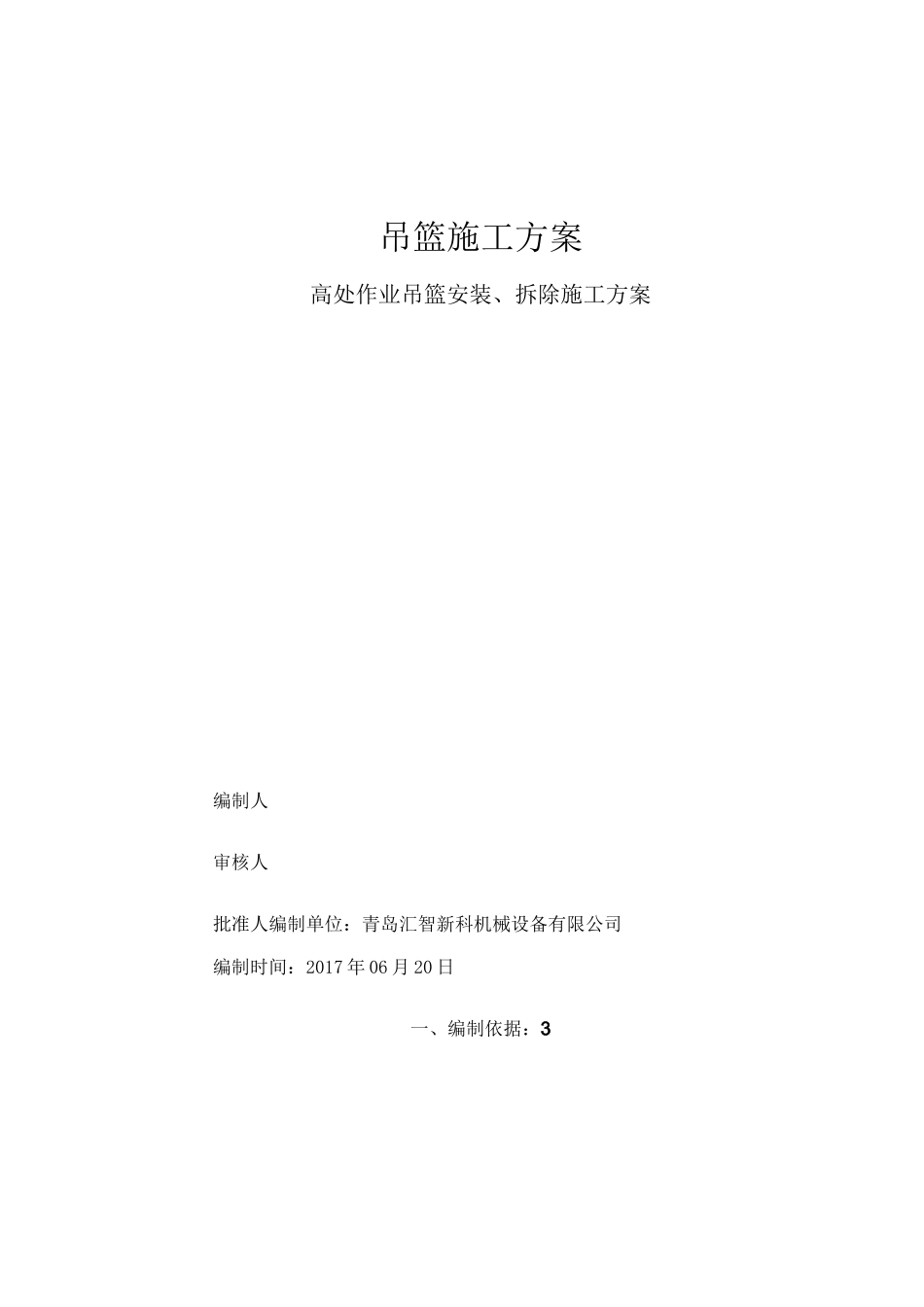

吊篮施工方案高处作业吊篮安装、拆除施工方案编制人审核人批准人编制单位:青岛汇智新科机械设备有限公司编制时间:2017 年 06 月 20 日一、编制依据:3二、准备工作:3三、外墙施工用电动吊篮的型号及说明:4四、吊篮布置方案:4五、吊篮的安装、移位和拆除方案:5六、安全操作规程:9七、季节性施工措施:11八、验算、验收:12九、培训:15十、维护、保养:15电动吊篮施工方案一、编制依据:1、《青岛建筑工程施工安全操作规程》2、《钢丝绳夹使用方法》GB/T5976-20063、《安全帽国家标准》GB2811-20064、《起重机钢丝绳保养、维护、安装、检验和报废》GB5972-20095、《安全带国家标准》GB6095-20096、《高处作业吊篮》GB19155-20037、《建筑结构荷载规范》GB50009-20128、《施工现场临时用电规范》JGJ46-20059、《建筑施工安全检查标准》JGJ59-201110、《建筑施工高处作业安全技术规范》JGJ80-9111、《施工现场机械设备检查技术规程》JGJ160-200812、《建筑施工工具式脚手架安全技术规范》JGJ202-201013、《建筑工程安全生产管理条例》国务院令第 393 号14、《危险性较大的分部分项工程安全管理办法》建质[2009]87 号15、《现行建筑施工规范大全》16、《高处悬挂作业安全技术培训材料》17、《ZLP 系列高处作业吊篮使用说明书》施工组织方案以上述相关文件为编制依据,并经过对现场的考察和标准层面平面图纸进行研究和分析后,特制定本方案,以供参考。二、准备工作:1. 根据工程场地大小,吊篮的使用数量及时间等情况,合理安排调度,分批进场。2. 承租方应在吊篮所使用位置的建筑物内,预备 380V 电源。3. 为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合。4.在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件)。已做防水保护层的,应准备木板若干,以加强成品的保护。5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。6.我公司会派吊篮技术人员负责现场指导安装,由承租方配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。7.搬运:水平搬运包括悬吊平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂机构、钢丝绳、配重块等。在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。三、外墙施工用电动吊篮的型号及说明:我公司准备在该项目的外墙装修工程中,根据不同需要,分别设置不同长度的悬挂平台。吊篮具体...
