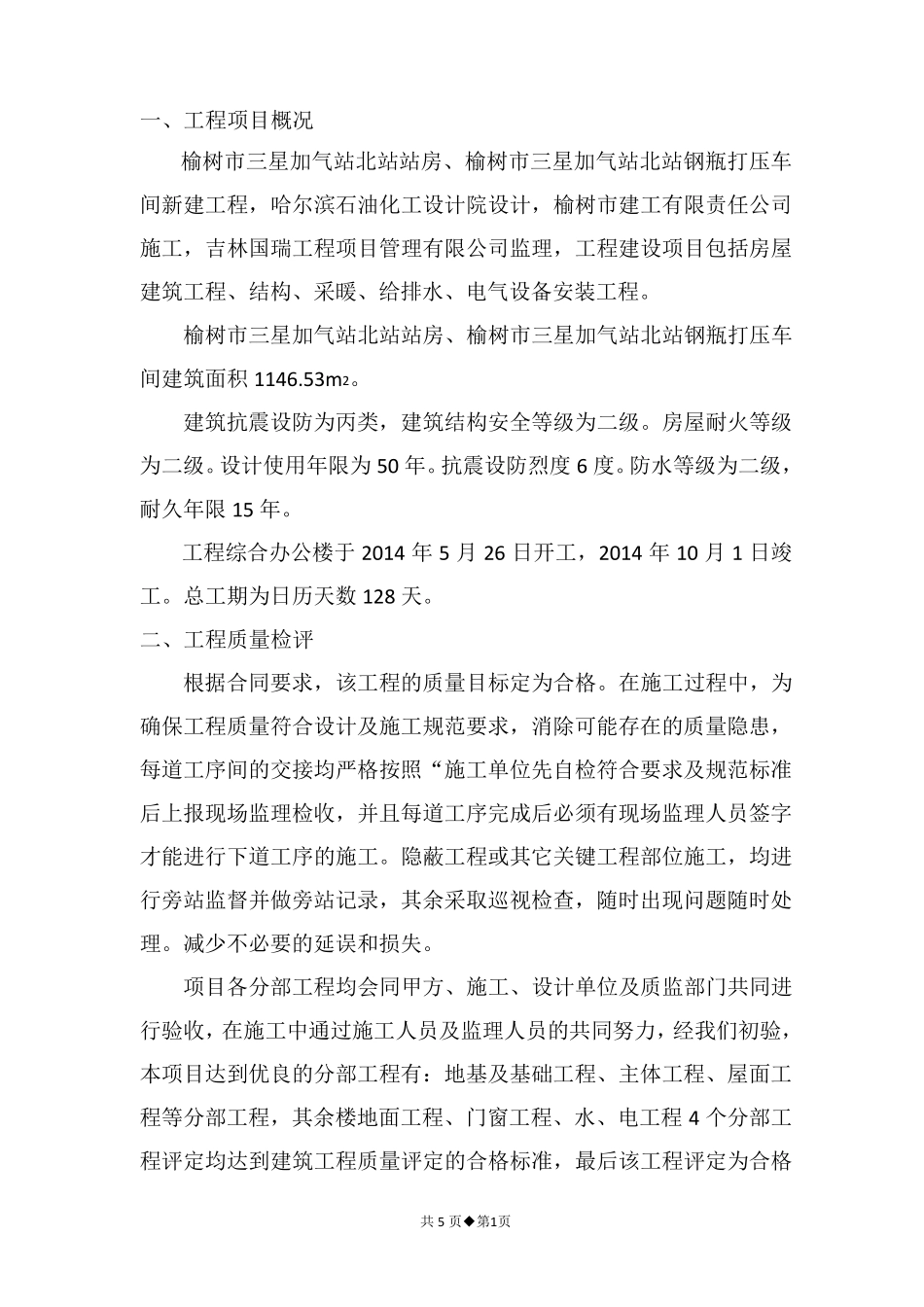

榆 树 市 三 星 加 气 站 北 站 站 房 榆 树 市 三 星 加 气 站 北 站 钢 瓶 打 压 车 间 监 理 工 作 总 结 吉 林 国 瑞 工 程 项 目 管 理 有 限 公 司 2014 年10 月10 日 共 5 页 ◆ 第 1页 一 、 工 程 项 目 概 况 榆 树 市 三 星 加 气 站 北 站 站 房 、 榆 树 市 三 星 加 气 站 北 站 钢 瓶 打 压 车间 新 建 工 程 , 哈 尔 滨 石 油 化 工 设 计 院 设 计 , 榆 树 市 建 工 有 限 责 任 公 司施 工 , 吉 林 国 瑞 工 程 项 目 管 理 有 限 公 司 监 理 , 工 程 建 设 项 目 包 括 房 屋建 筑 工 程 、 结 构 、 采 暖 、 给 排 水 、 电 气 设 备 安 装 工 程
榆 树 市 三 星 加 气 站 北 站 站 房 、 榆 树 市 三 星 加 气 站 北 站 钢 瓶 打 压 车间 建 筑 面 积 1146
建 筑 抗 震 设 防 为 丙 类 , 建 筑 结 构 安 全 等 级 为 二 级
房 屋 耐 火 等 级为 二 级
设 计 使 用 年 限 为 50 年
抗 震 设 防 烈 度 6 度
防 水 等 级 为 二 级 ,耐 久 年 限 15 年
工 程 综 合 办 公 楼 于 2014 年 5 月 26 日 开 工 , 2014 年 10 月 1 日 竣工
总 工 期 为 日 历 天 数 128 天

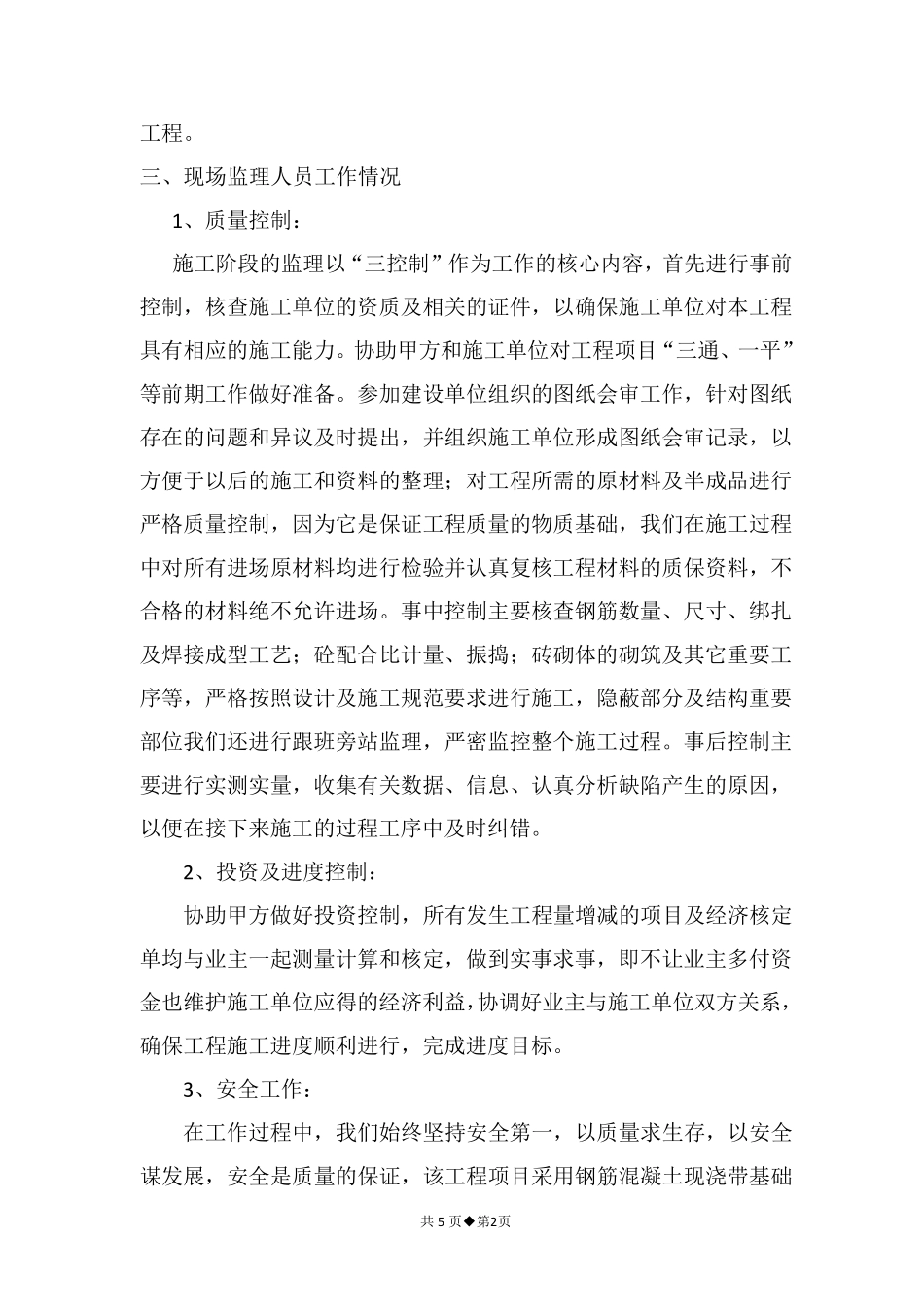

二 、 工 程 质 量 检 评 根 据 合 同 要 求 , 该 工 程 的 质 量 目 标 定 为 合 格
在 施 工 过 程 中 , 为确 保 工 程 质 量 符 合 设 计 及 施 工 规 范 要 求 , 消 除可能存在 的 质 量 隐患,每道工 序间 的 交接均严格 按照“施 工 单
