电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2024年建筑项目管理部个人工作总结

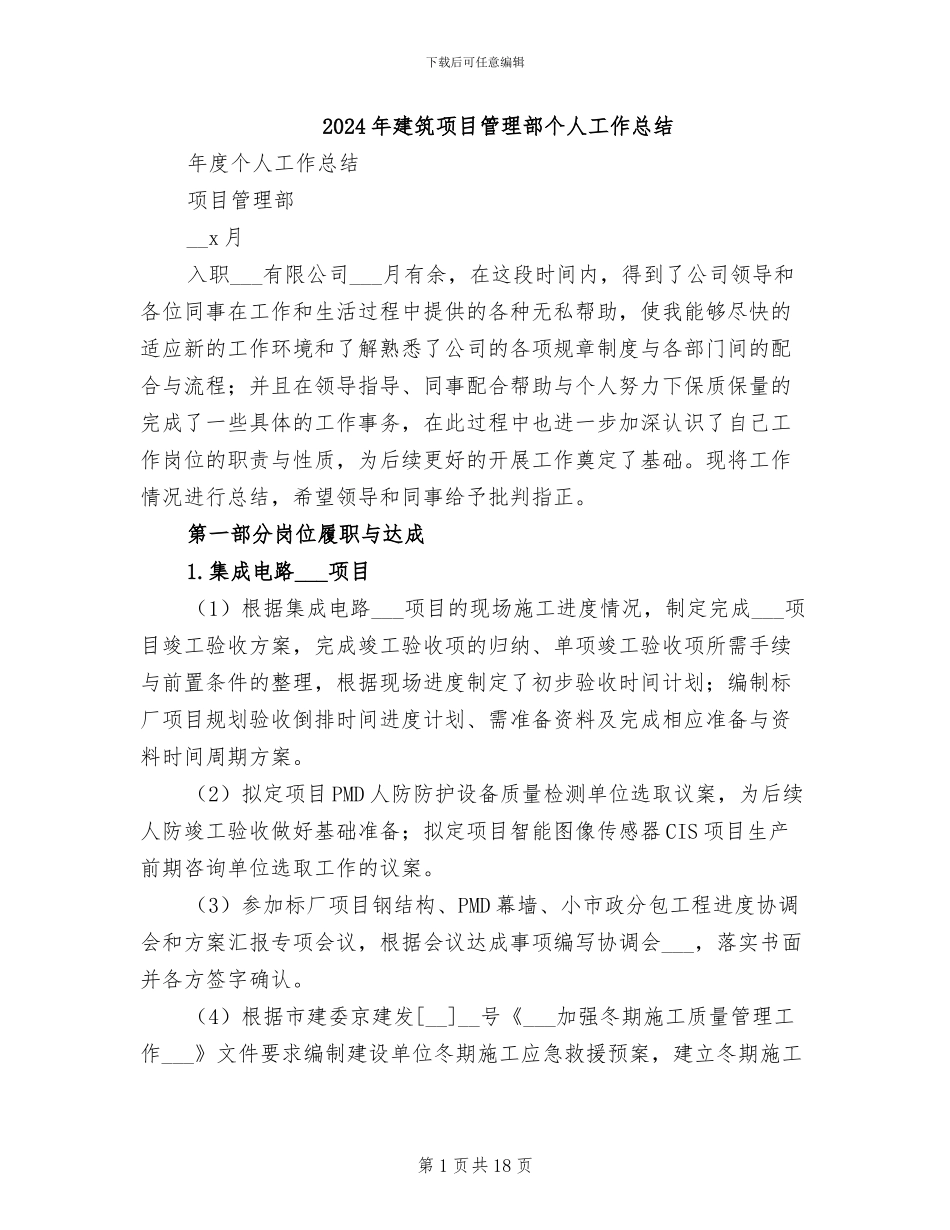

2024年建筑项目管理部个人工作总结_第1页
1/18

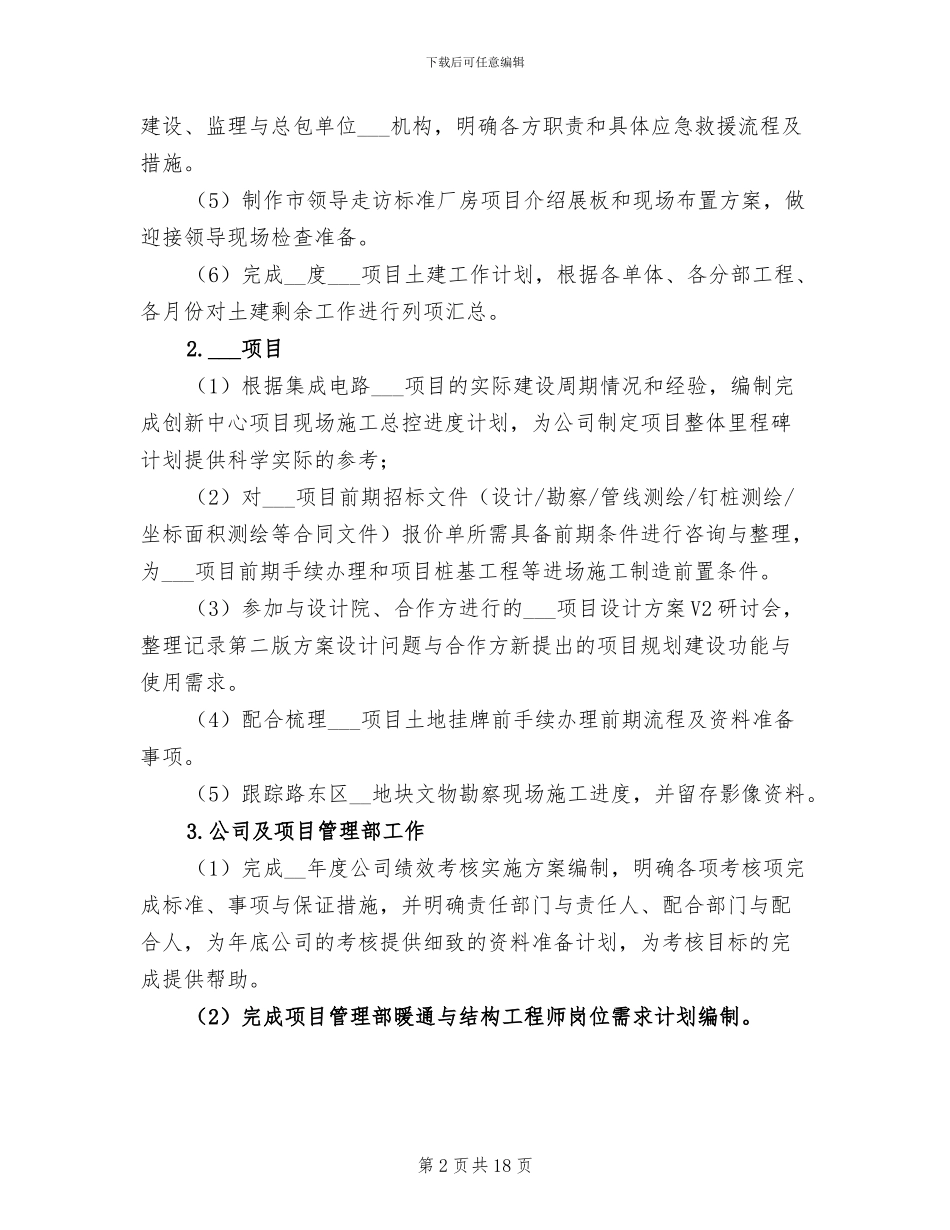

2024年建筑项目管理部个人工作总结_第2页
2/18

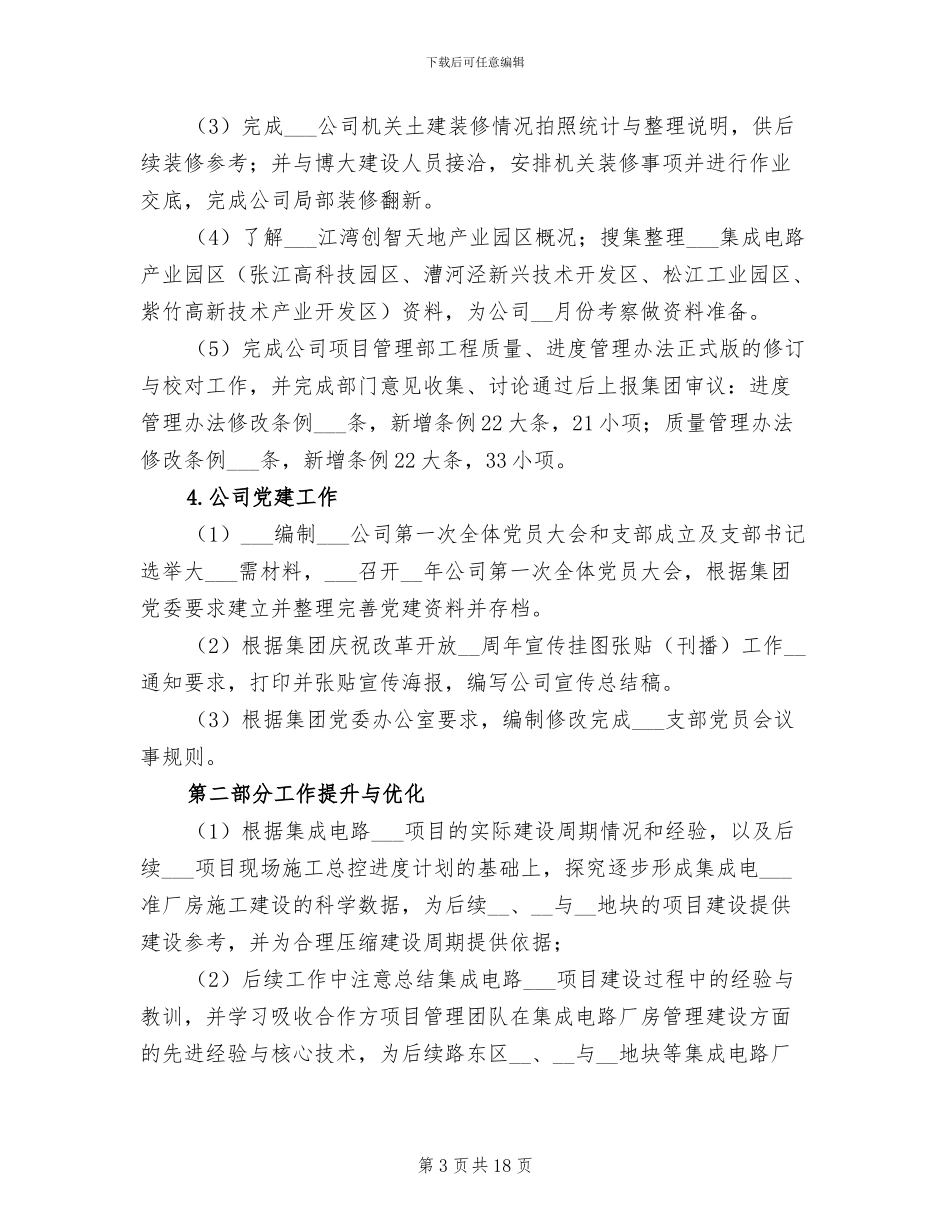

2024年建筑项目管理部个人工作总结_第3页
3/18
下载后可任意编辑2024 年建筑项目管理部个人工作总结年度个人工作总结项目管理部 __x 月入职___有限公司___月有余,在这段时间内,得到了公司领导和各位同事在工作和生活过程中提供的各种无私帮助,使我能够尽快的适应新的工作环境和了解熟悉了公司的各项规章制度与各部门间的配合与流程;并且在领导指导、同事配合帮助与个人努力下保质保量的完成了一些具体的工作事务,在此过程中也进一步加深认识了自己工作岗位的职责与性质,为后续更好的开展工作奠定了基础。现将工作情况进行总结,希望领导和同事给予批判指正。第一部分岗位履职与达成1.集成电路___项目(1)根据集成电路___项目的现场施工进度情况,制定完成___项目竣工验收方案,完成竣工验收项的归纳、单项竣工验收项所需手续与前置条件的整理,根据现场进度制定了初步验收时间计划;编制标厂项目规划验收倒排时间进度计划、需准备资料及完成相应准备与资料时间周期方案。(2)拟定项目 PMD 人防防护设备质量检测单位选取议案,为后续人防竣工验收做好基础准备;拟定项目智能图像传感器 CIS 项目生产前期咨询单位选取工作的议案。(3)参加标厂项目钢结构、PMD 幕墙、小市政分包工程进度协调会和方案汇报专项会议,根据会议达成事项编写协调会___,落实书面并各方签字确认。(4)根据市建委京建发[__]__号《___加强冬期施工质量管理工作___》文件要求编制建设单位冬期施工应急救援预案,建立冬期施工第 1 页共 18 页下载后可任意编辑建设、监理与总包单位___机构,明确各方职责和具体应急救援流程及措施。(5)制作市领导走访标准厂房项目介绍展板和现场布置方案,做迎接领导现场检查准备。(6)完成__度___项目土建工作计划,根据各单体、各分部工程、各月份对土建剩余工作进行列项汇总。2.___项目(1)根据集成电路___项目的实际建设周期情况和经验,编制完成创新中心项目现场施工总控进度计划,为公司制定项目整体里程碑计划提供科学实际的参考;(2)对___项目前期招标文件(设计/勘察/管线测绘/钉桩测绘/坐标面积测绘等合同文件)报价单所需具备前期条件进行咨询与整理,为___项目前期手续办理和项目桩基工程等进场施工制造前置条件。(3)参加与设计院、合作方进行的___项目设计方案 V2 研讨会,整理记录第二版方案设计问题与合作方新提出的项目规划建设功能与使用需求。(4)配合梳理___项目土地挂牌前手续办理前期流程及资料准备事项。(5)跟踪路东区__地块文物勘...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年建筑项目管理部个人工作总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
