一、施工准备(一) 施工器具1、电焊机、氩弧焊机、焊条、氩气、手持磨光机、木榔头、水平尺、钢直尺、钢卷尺、扳手,排风扇、脚手架
(二) 技术准备1、 水箱混凝土基础已完工并验收合格
2、 水箱材料附件进场验收完毕,取得业主及甲方安装需可
3、 所有安装人员在水箱安装前学习技术交底文件
4、 施工组长必须是水箱厂家专人施工员
(三) 作业条件1) 施工现场的用水、用电和材料贮放场地条件能满足需要;2) 对水箱基础进行隐检、预检已完成
3) 施工设计图纸和其他技术文件齐全,施工方案或施工组织设计已进行技术交流;4) 材料经过报验、施工人员、施工机具等能保证正常施工;5) 施工人员完全明白施工安全、技术特点,具备熟练的施工技能;6) 取得业主动火证
二、施工工艺及质量要求(一)水箱及槽钢材质1
1生活给水水箱材质选取用SUS304食品级不锈钢板材
水箱保温外包材质选取 201 不锈钢板,水箱保温材料为发泡聚氨酯复合成型板100mm 厚
2底板为不锈钢平板,侧板及盖板为1
0m 和 1
5m 的不锈钢冲压板块组成
3水箱底架选取用Q235B 的 10#槽钢
成网状分布,间距为500×500mm

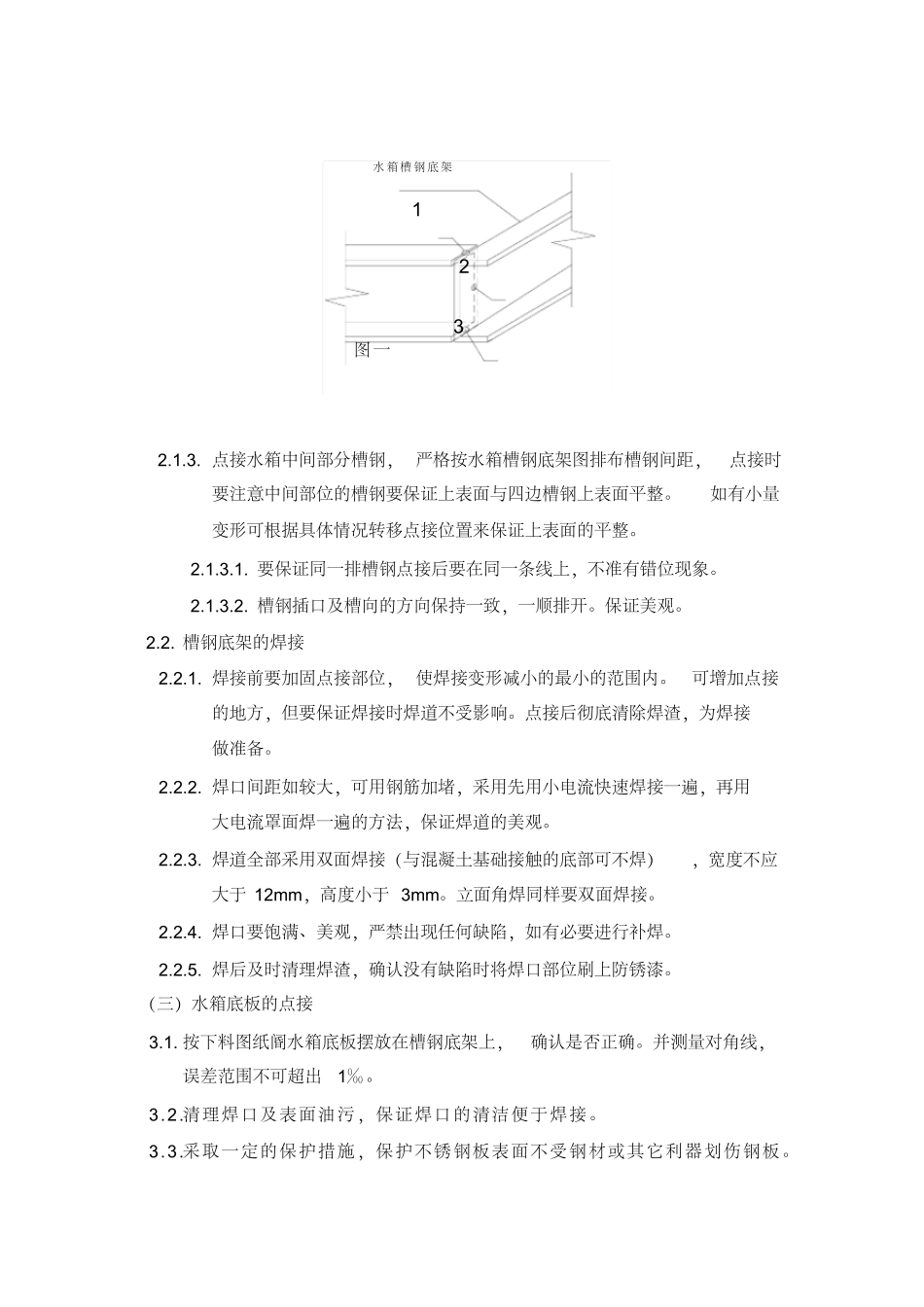

(二)水箱底架施工2
槽钢底架的点接2
水箱的槽钢在点接前要摆放槽钢,查看槽钢是否变形(如弯曲、扭曲等),如必须调直,并确认其尺寸是否正确
(槽钢全部立放)2
确认后先将四周边框点接好, (四周边框的槽钢槽是向外的) ,测量其对角线误码差不大于1‰,每角处限点焊两点,要保证锤击调节对对角线时不开裂
焊缝留有一定的焊接间隙但应不大于5mm
对角线调节确定后加固点接点
(点接位置如图一: 2 为先焊接点 1、3 是确定对角线后的加固点)2
点接水箱中间部分槽钢, 严格按水箱槽钢底架图排布槽钢间距,点接时要注意中间部位的槽钢要保证上表面
