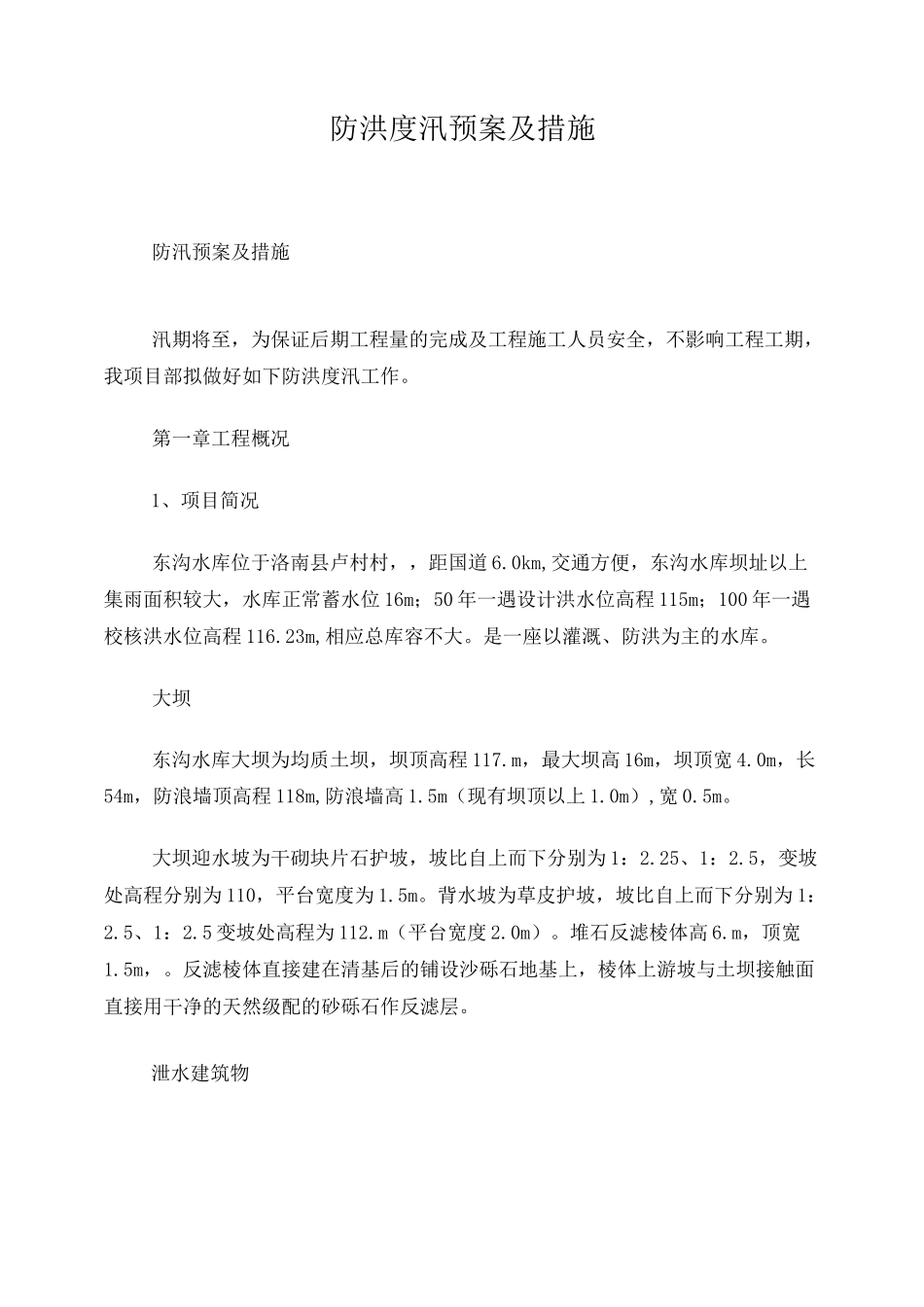

防洪度汛预案及措施防汛预案及措施汛期将至,为保证后期工程量的完成及工程施工人员安全,不影响工程工期,我项目部拟做好如下防洪度汛工作
第一章工程概况1、项目简况东沟水库位于洛南县卢村村,,距国道 6
0km,交通方便,东沟水库坝址以上集雨面积较大,水库正常蓄水位 16m;50 年一遇设计洪水位高程 115m;100 年一遇校核洪水位高程 116
23m,相应总库容不大
是一座以灌溉、防洪为主的水库
大坝东沟水库大坝为均质土坝,坝顶高程 117
m,最大坝高 16m,坝顶宽 4
0m,长54m,防浪墙顶高程 118m,防浪墙高 1
5m(现有坝顶以上 1
0m),宽 0
大坝迎水坡为干砌块片石护坡,坡比自上而下分别为 1:2
25、1:2
5,变坡处高程分别为 110,平台宽度为 1
背水坡为草皮护坡,坡比自上而下分别为 1:2
5 变坡处高程为 112
m(平台宽度 2
堆石反滤棱体高 6
反滤棱体直接建在清基后的铺设沙砾石地基上,棱体上游坡与土坝接触面直接用干净的天然级配的砂砾石作反滤层

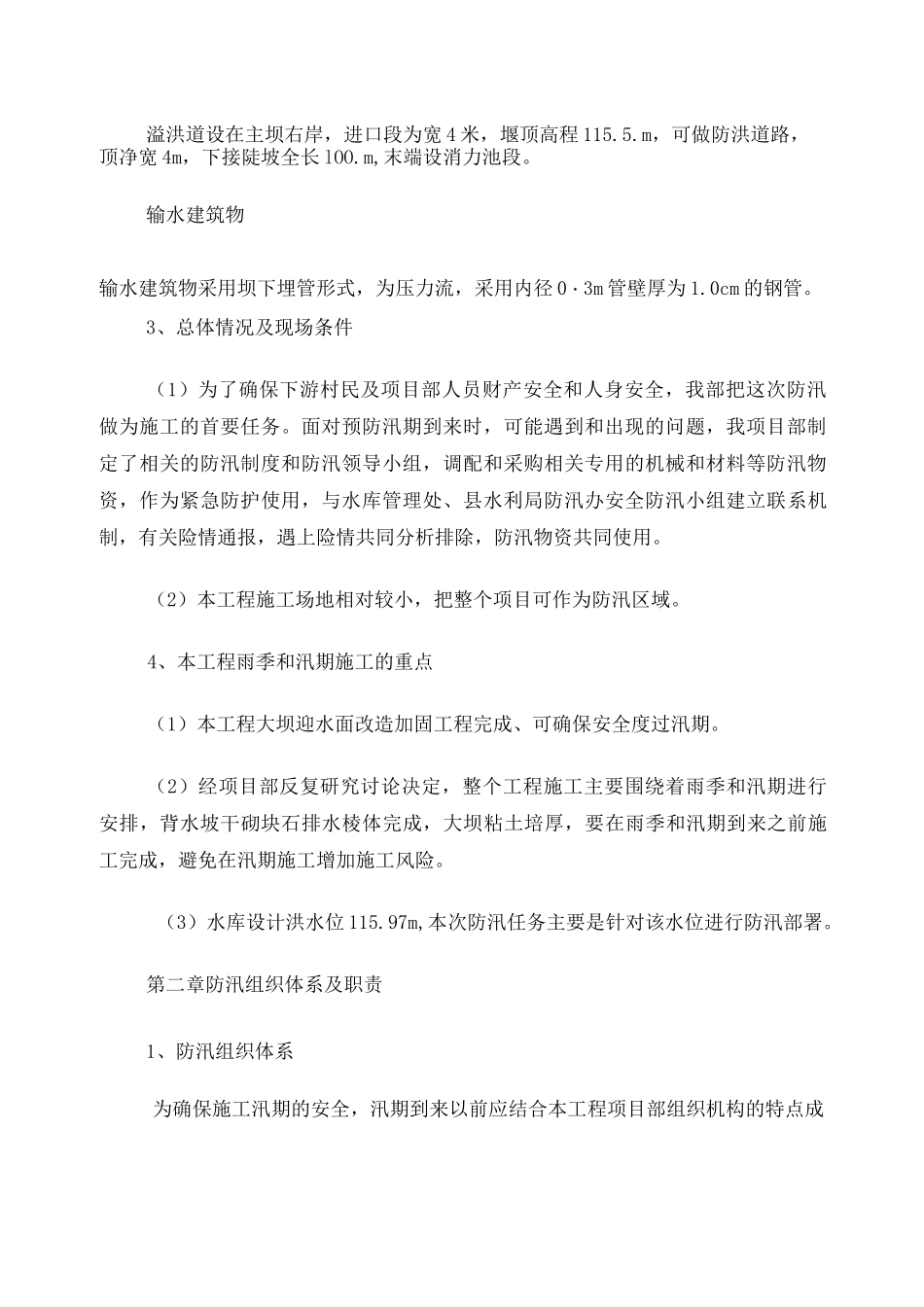

泄水建筑物溢洪道设在主坝右岸,进口段为宽 4 米,堰顶高程 115
m,可做防洪道路,顶净宽 4m,下接陡坡全长 lOO
m,末端设消力池段
输水建筑物输水建筑物采用坝下埋管形式,为压力流,采用内径 0・3m 管壁厚为 1
0cm 的钢管

3、总体情况及现场条件(1)为了确保下游村民及项目部人员财产安全和人身安全,我部把这次防汛做为施工的首要任务
面对预防汛期到来时,可能遇到和出现的问题,我项目部制定了相关的防汛制度和防汛领导小组,调配和采购相关专用的机械和材料等防汛物资,作为紧急防护使用,与水库管理处、县水利局防汛办安全防汛小组建立联系机制,有关险情通报,遇上险情共同分析排除,防汛物资共同使用
(2)本工程施工场地相对较小,把整个项
