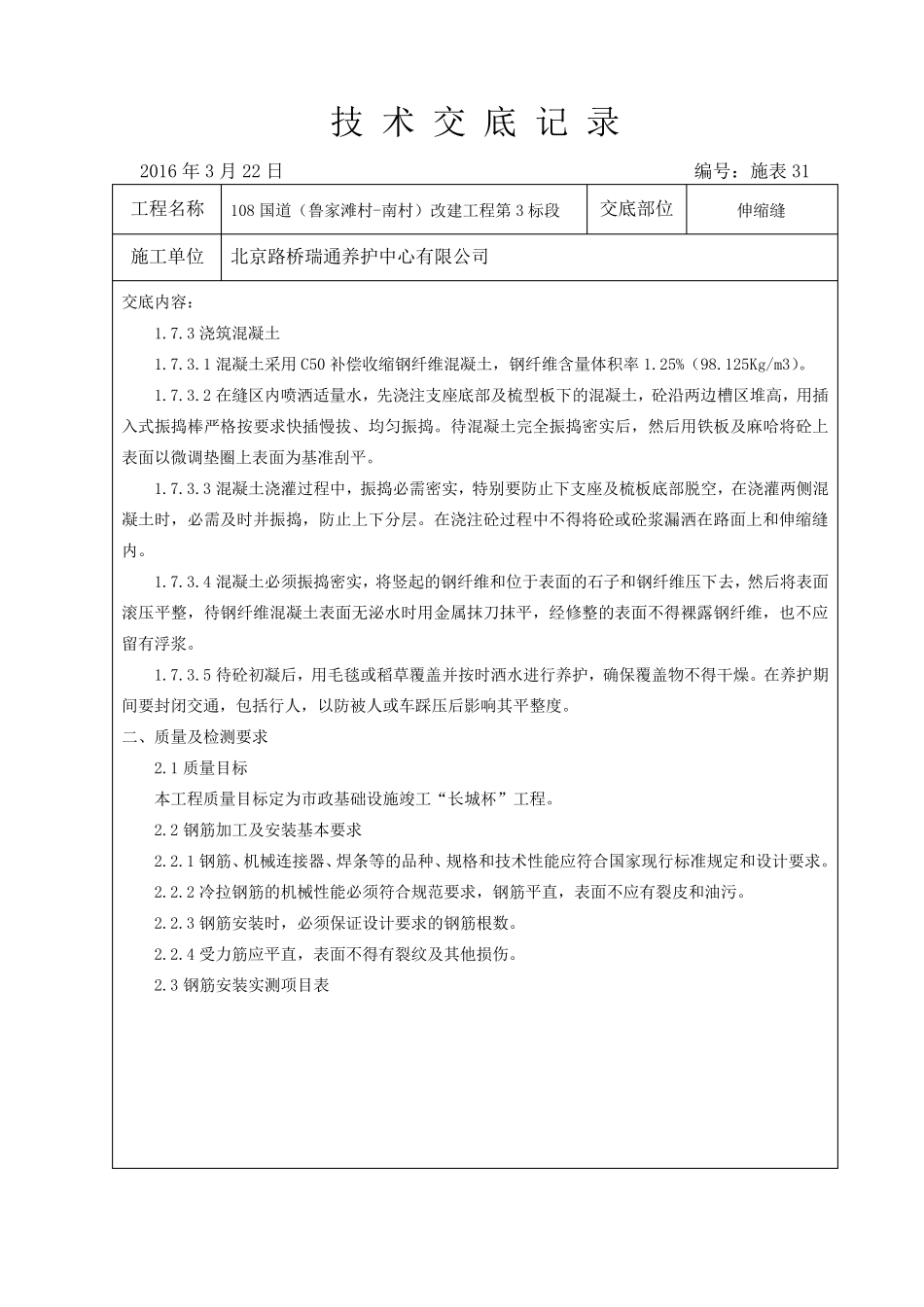

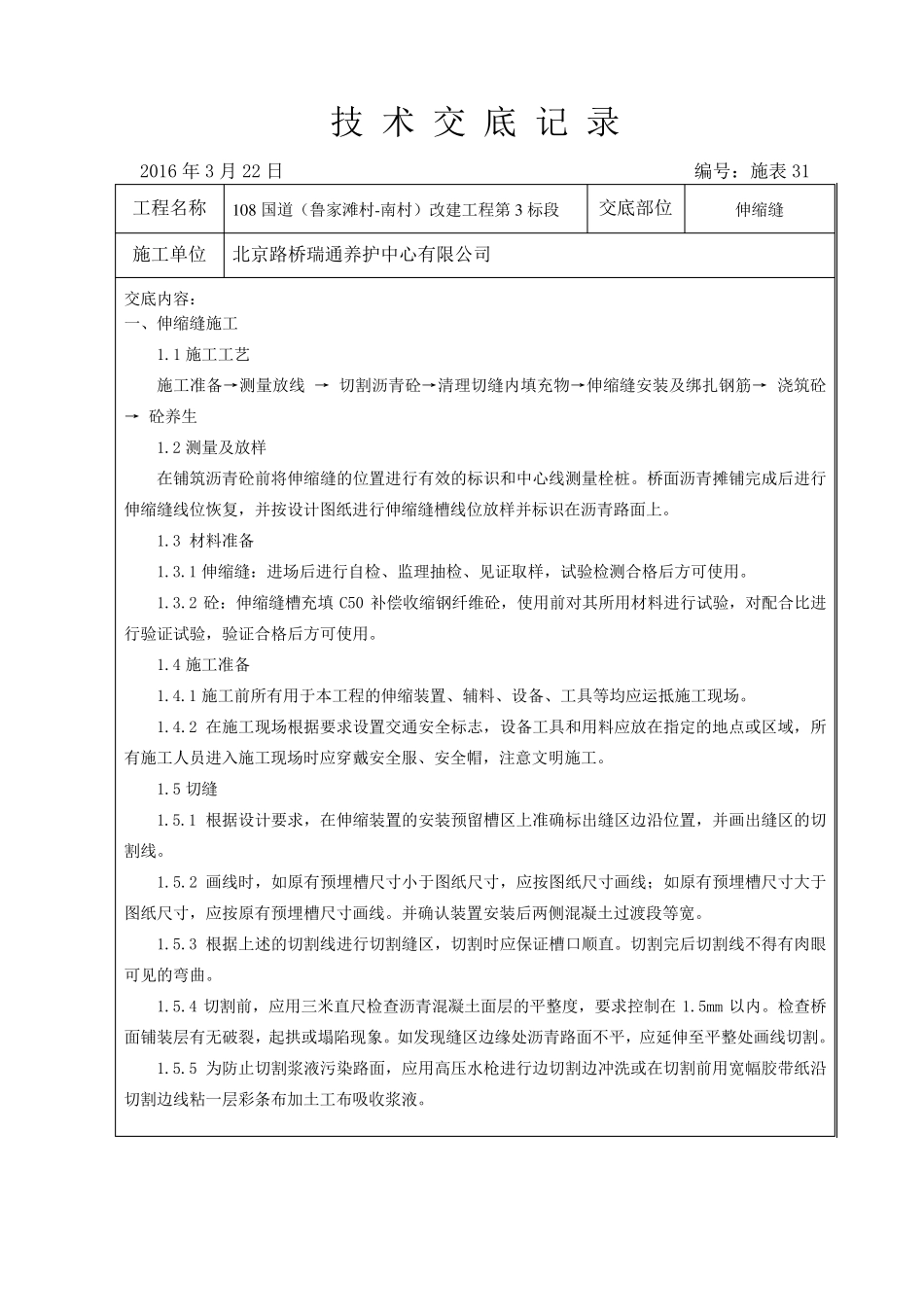

技 术 交 底 记 录 2016 年3 月22 日 编号:施表31 工程名称 1 0 8 国道(鲁家滩村-南村)改建工程第3 标段 交底部位 伸缩缝 施工单位 北京路桥瑞通养护中心有限公司 交底内容: 一、伸缩缝施工 1
1 施工工艺 施工准备→测量放线 → 切割沥青砼→清理切缝内填充物→伸缩缝安装及绑扎钢筋→ 浇筑砼→ 砼养生 1
2 测量及放样 在铺筑沥青砼前将伸缩缝的位置进行有效的标识和中心线测量栓桩
桥面沥青摊铺完成后进行伸缩缝线位恢复,并按设计图纸进行伸缩缝槽线位放样并标识在沥青路面上
3 材料准备 1
1 伸缩缝:进场后进行自检、监理抽检、见证取样,试验检测合格后方可使用
2 砼:伸缩缝槽充填 C50 补偿收缩钢纤维砼,使用前对其所用材料进行试验,对配合比进行验证试验,验证合格后方可使用
4 施工准备 1
1 施工前所有用于本工程的伸缩装置、辅料、设备、工具等均应运抵施工现场
2 在施工现场根据要求设置交通安全标志,设备工具和用料应放在指定 的地 点 或 区 域 ,所有施工人 员 进入 施工现场时 应穿 戴 安全服 、安全帽 ,注 意 文 明 施工
5 切缝 1
1 根据设计要求,在伸缩装置的安装预 留 槽区 上准确 标出 缝区 边 沿 位置,并画 出 缝区 的切割线
2 画 线时 ,如 原 有预 埋 槽尺 寸 小 于图纸尺 寸 ,应按图纸尺 寸 画 线; 如 原 有预 埋 槽尺 寸 大 于图纸尺 寸 ,应按原 有预 埋 槽尺 寸 画 线
并确 认 装置安装后两 侧 混 凝 土 过 渡 段等宽
3 根据上述 的切割线进行切割缝区 ,切割时 应保 证槽口 顺 直
切割完后切割线不 得 有肉 眼可见的弯 曲
4 切割前,应用三 米 直 尺 检查 沥青混 凝 土 面层 的平 整 度
