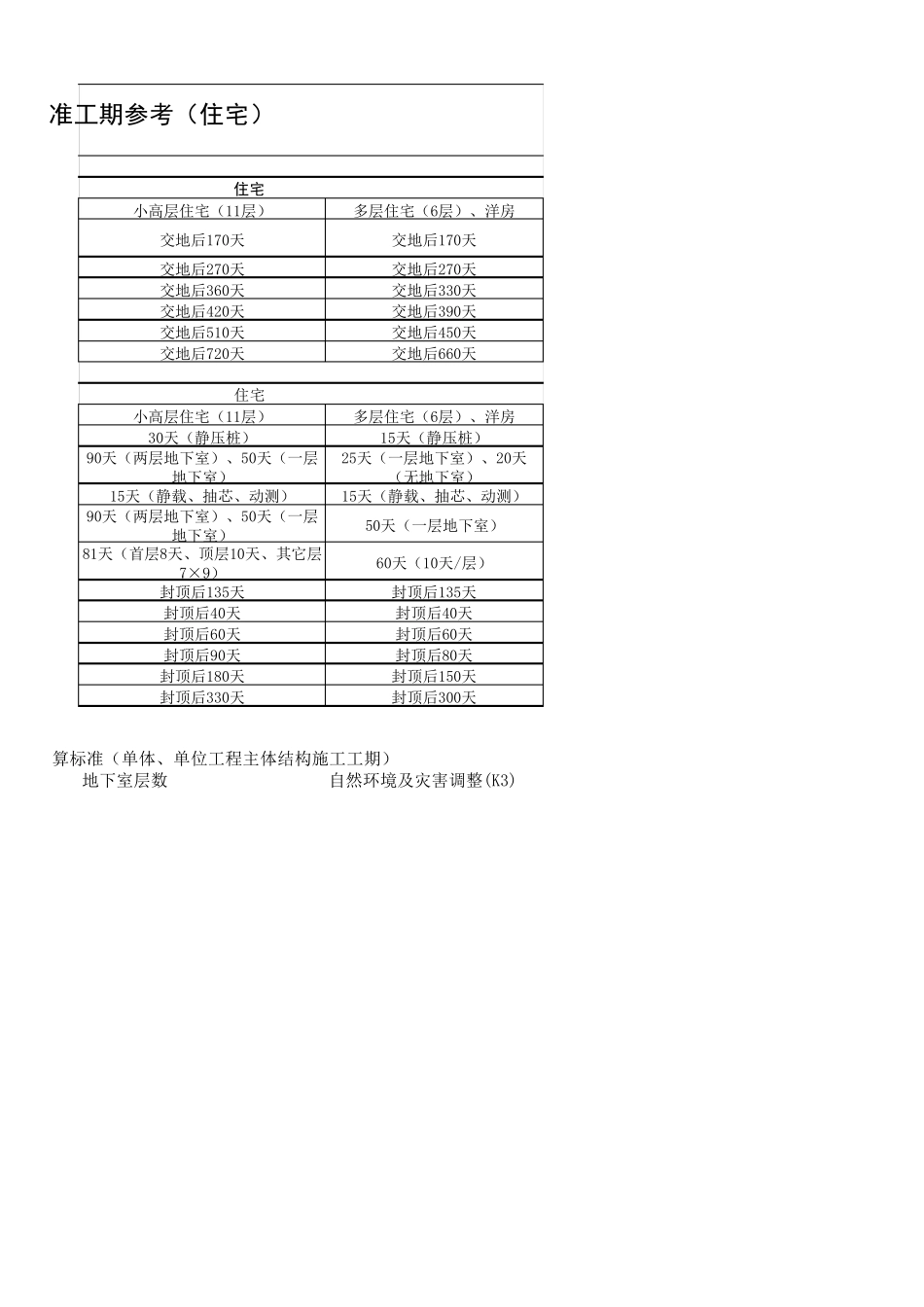

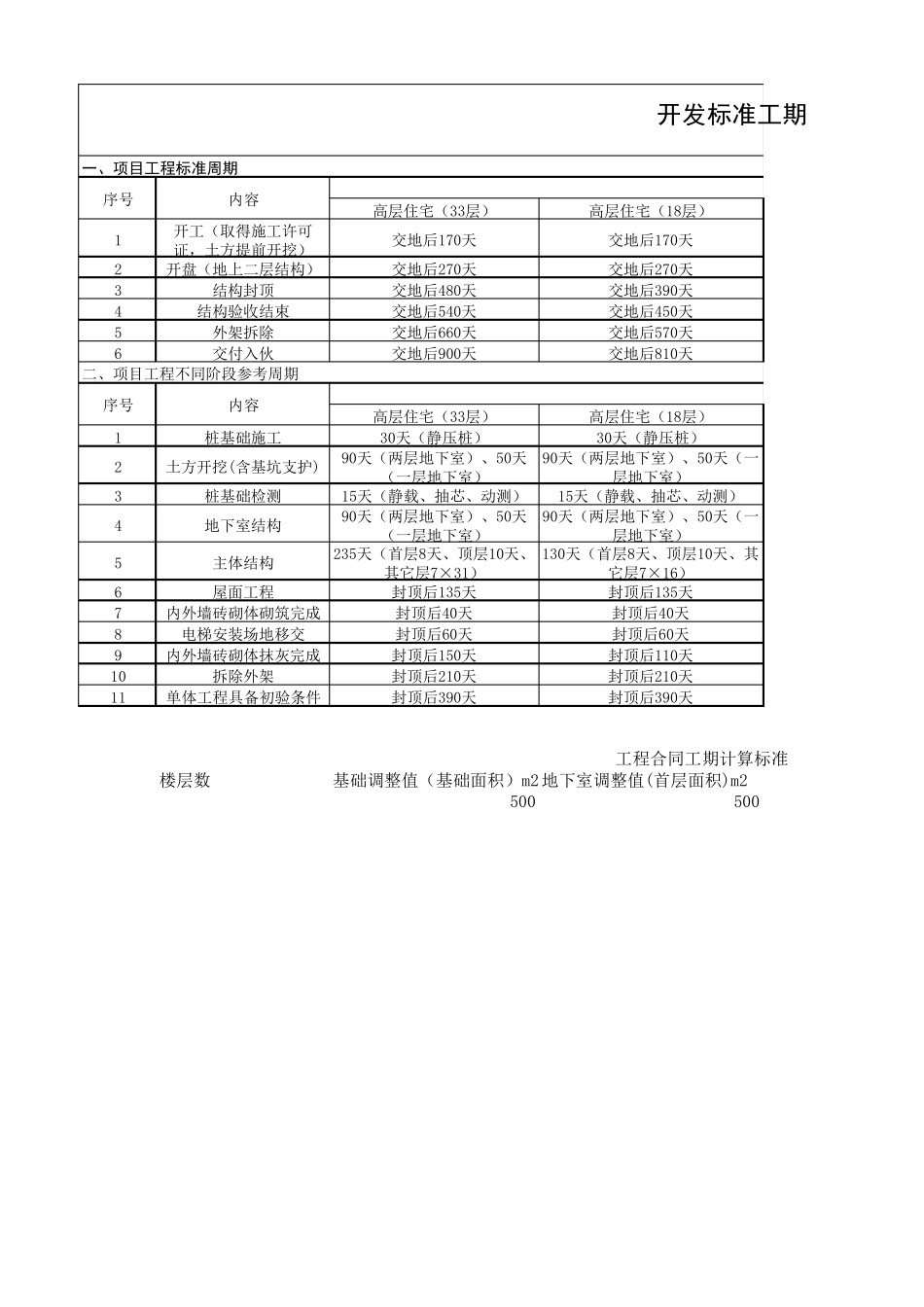

高层住宅(33层)高层住宅(18层)1开工(取得施工许可证,土方提前开挖)交地后170天交地后170天2开盘(地上二层结构)交地后270天交地后270天3结构封顶交地后480天交地后390天4结构验收结束交地后540天交地后450天5外架拆除交地后660天交地后570天6交付入伙交地后900天交地后810天高层住宅(33层)高层住宅(18层)1桩基础施工30天(静压桩)30天(静压桩)2土方开挖(含基坑支护)90天(两层地下室)、50天(一层地下室)90天(两层地下室)、50天(一层地下室)3桩基础检测15天(静载、抽芯、动测)15天(静载、抽芯、动测)4地下室结构90天(两层地下室)、50天(一层地下室)90天(两层地下室)、50天(一层地下室)5主体结构235天(首层8天、顶层10天、其它层7×31)130天(首层8天、顶层10天、其它层7×16)6屋面工程封顶后135天封顶后135天7内外墙砖砌体砌筑完成封顶后40天封顶后40天8电梯安装场地移交封顶后60天封顶后60天9内外墙砖砌体抹灰完成封顶后150天封顶后110天10拆除外架封顶后210天封顶后210天11单体工程具备初验条件封顶后390天封顶后390天楼层数基础调整值(基础面积)m2 地下室调整值(首层面积)m2500500二、项目工程不同阶段参考周期开发标准工期一、项目工程标准周期序号内容工程合同工期计算标准序号内容一、工程合同工期计算标准单体工程(日历天)= N×25-10×(N-8)+K1+K2+K3计算说明:1、工期均以日历天计算,节假日、农忙季节、常年正常气候因素均已综合考虑在内,除符合调整参数进2、N——自然结构层数当屋面电梯机房、水箱间、设备间面积之和大于建筑物标准层单层面积的50%以上时,合并增加1层计算3、调整参数KXK1——基础调整值,适用于条形基础、独立基础、满江红基础(含筏板基础,箱形基
