电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

春季百日大干活动实施方案

春季百日大干活动实施方案_第1页
1/6
春季百日大干活动实施方案_第2页

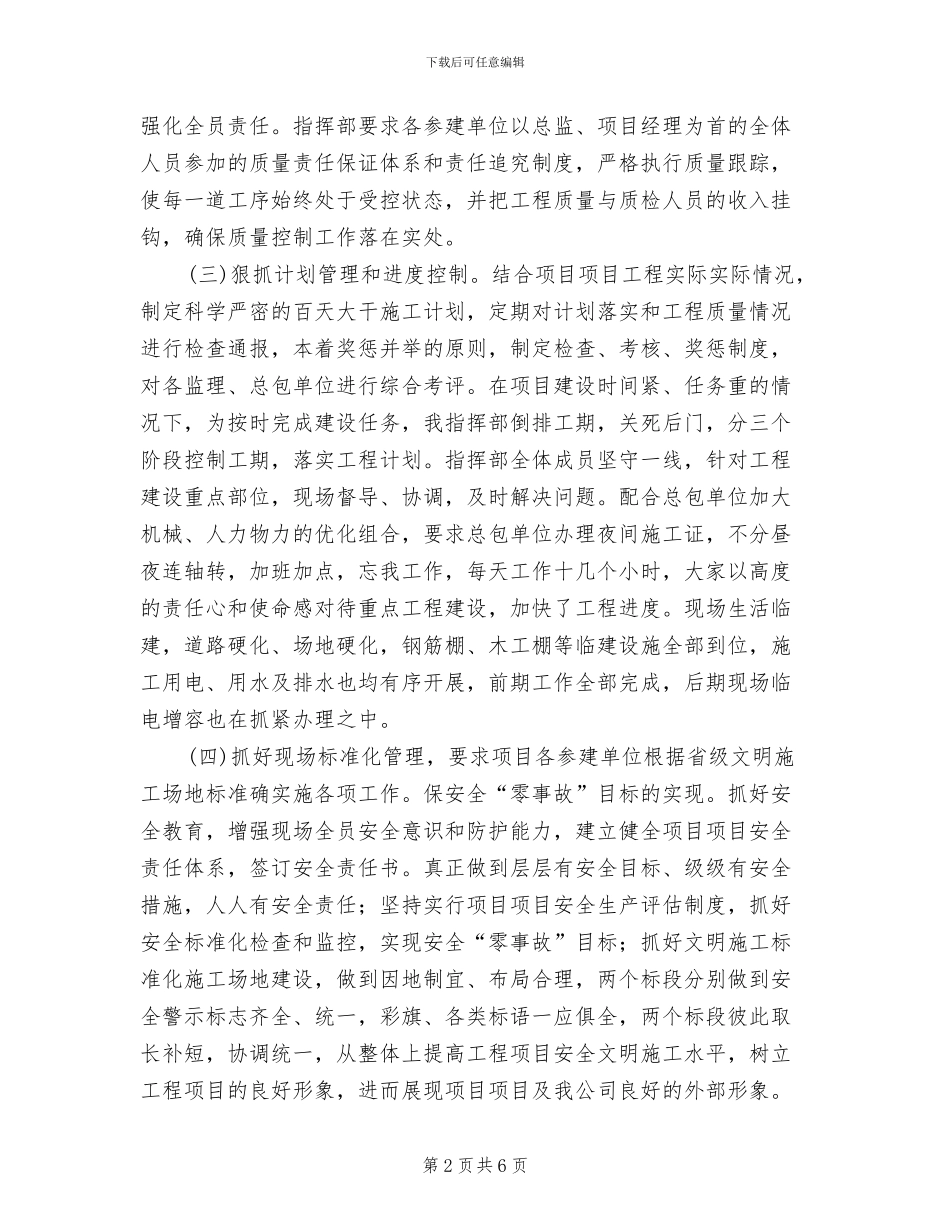

2/6
春季百日大干活动实施方案_第3页

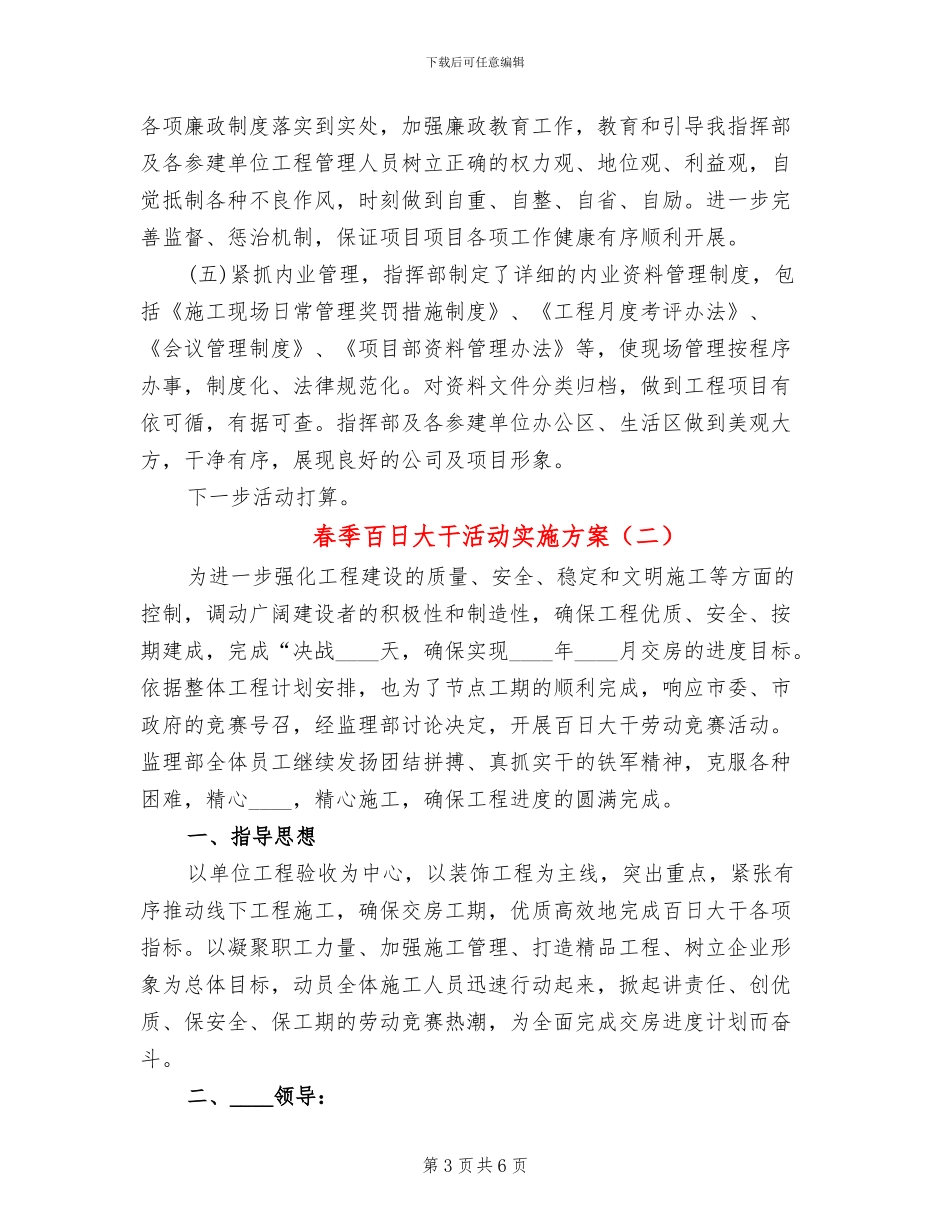

3/6
下载后可任意编辑春季百日大干活动实施方案“保目标、创效益、大干一百天”劳动竞赛活动总结发言尊敬的各位领导、各位同仁,大家好:____是我公司实现“一年打基础、两年创效益、三年树品牌”战略目标的关键一年,____月____日到____月____日的三个月大干百天劳动竞赛活动已经落幕,三个月来,我项目部在建设集团、置业公司的正确领导下,在公司各个职能部门的帮助下,以大干百天精神为指导,紧紧抓住工程施工的黄金季节,促进度、强管理、抓质量、保安全为机遇,根据“管理创先、科技创新、工程创精、环保创美”的目标,使“百日大干”活动成为形成我项目部工作顺利进展、各施工单位加快进度的源动力,有力的保证了工程建设的顺利实施。现将活动情况汇报如下:截止____月____日百天大干活动结束,项目形象进度 1#楼筏板及基础梁钢筋完成____%;2#楼筏板及基础梁钢筋完成____%;3#楼防水层、防水保护层完成;4#楼筏板及基础梁钢筋完成____%;5#楼防水层、防水保护层完成;6#楼筏板完成;7#楼 cfg 试桩完成;9#楼东边土方完成____m³;10#楼土方开挖完成。大干百天活动开展情况:(一)提高认识,加大宣传力度。我项目部____各监理单位、总包单位学习领悟我公司“百日大干”活动实施方案的精神,要求各参建单位结合本单位和项目的具体情况____学习领悟,突出创新意识,干出自身特色。充分调动和发挥各项目部的主观能动性,做到结合更紧密,联系更实际,使“百日大干”活动深化人心,产生了积极效应。(二)抓好工程质量,建设优质工程。一是加强主要材料的管理和控制,严把材料质量关口。要求监理单位严格把关,所有施工用原材料实行先试验后进场,材料人员和试验室人员对材料进行质量和数量的双重验收,不合格的材料一律不得进场。二是建立质量责任体系,第 1 页共 6 页下载后可任意编辑强化全员责任。指挥部要求各参建单位以总监、项目经理为首的全体人员参加的质量责任保证体系和责任追究制度,严格执行质量跟踪,使每一道工序始终处于受控状态,并把工程质量与质检人员的收入挂钩,确保质量控制工作落在实处。(三)狠抓计划管理和进度控制。结合项目项目工程实际实际情况,制定科学严密的百天大干施工计划,定期对计划落实和工程质量情况进行检查通报,本着奖惩并举的原则,制定检查、考核、奖惩制度,对各监理、总包单位进行综合考评。在项目建设时间紧、任务重的情况下,为按时完成建设任务,我指挥部倒排工期,关死后门,分三个阶段控制工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

春季百日大干活动实施方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
