农田水利建设的汇报材料各位领导、同志们:今年我县农建工作在地委、行署的正确领导下,在地区各有关部门的大力支持、具体指导下,有战绩,有进展,也存在困难和差距,现将有关情况作一简单汇报,不足之处,请各位领导批评指正
一、任务指标完成情况截止11月10日,全县共铺开各类农建工程486处,上马劳力3
8万人,上马机具1170台,其中大型机具240台,小四轮930台,共投入农建资金2970万元,(其中自筹1430万元),投工投劳56万个
动土石方744万方
已完成吃水工程68处,解决缺水人口2
3万人,占任务的100%,新增水地300亩,占任务的150%;改善水地1000亩,占任务的100%;完成水保初治面积13
1万亩,占任务的118%,其中基本农田2
5万亩,占任务的166
7%,造林9万亩,种草1
6万亩;完成机耕面积32
95万亩,占任务的103%,其中深耕17万亩,占任务的100%,新育苗20XX亩,占任务的105%;秸杆还田1
5万亩,占任务的100%
二、重点工程建设情况今年全县共铺开重点工程20处,概括起来为“73361”工程,即7处集中供水工程,3处生态防护建设工程,3处综合治理工程,6处基本农田建设工程和1处治沟骨干工程
7处集中供水工程主要是今年省政府确立我县农村饮水解困工程建设的骨干工程
目前,7处建设工程相继完工,共新打420米以上深井2眼,150米深井2眼,扩建提引水工程2处,扩建配套提水工程1处
总计安装输水管道100公里,新建蓄水池10座,总容水900立方米,新建集中供水管理站3处,管理房13间,完成投工5
2万个,工程量43
36万方,使56个严重缺水村庄的2余口人和5800头大畜的吃水得到稳定解决
3处生态防护建设工程主要是配合全县生态环境工程建设确立的精品工程,现已完成建设总面积2

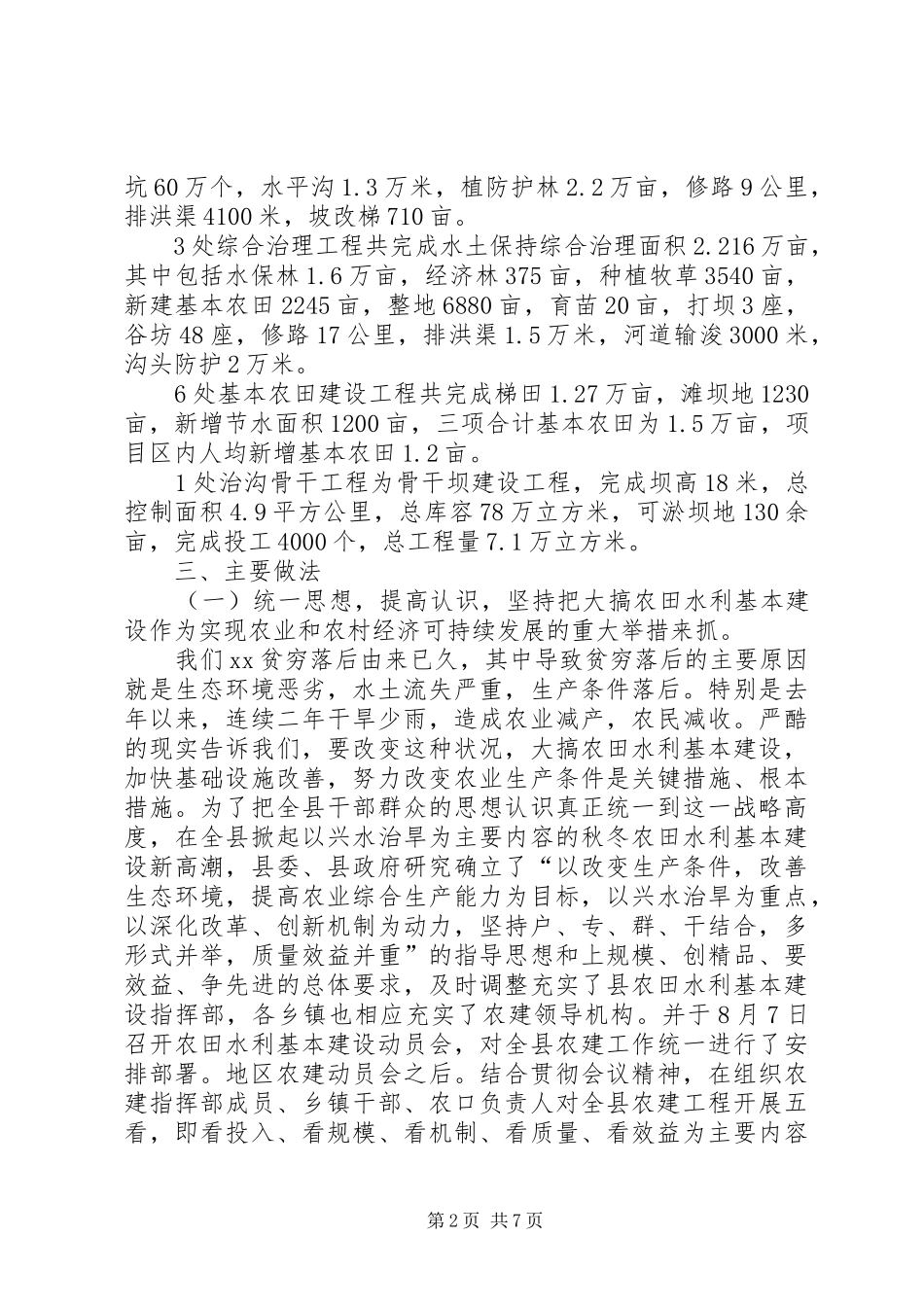

28万亩,共挖大鱼鳞第1页共7页坑60万个,水平沟1
