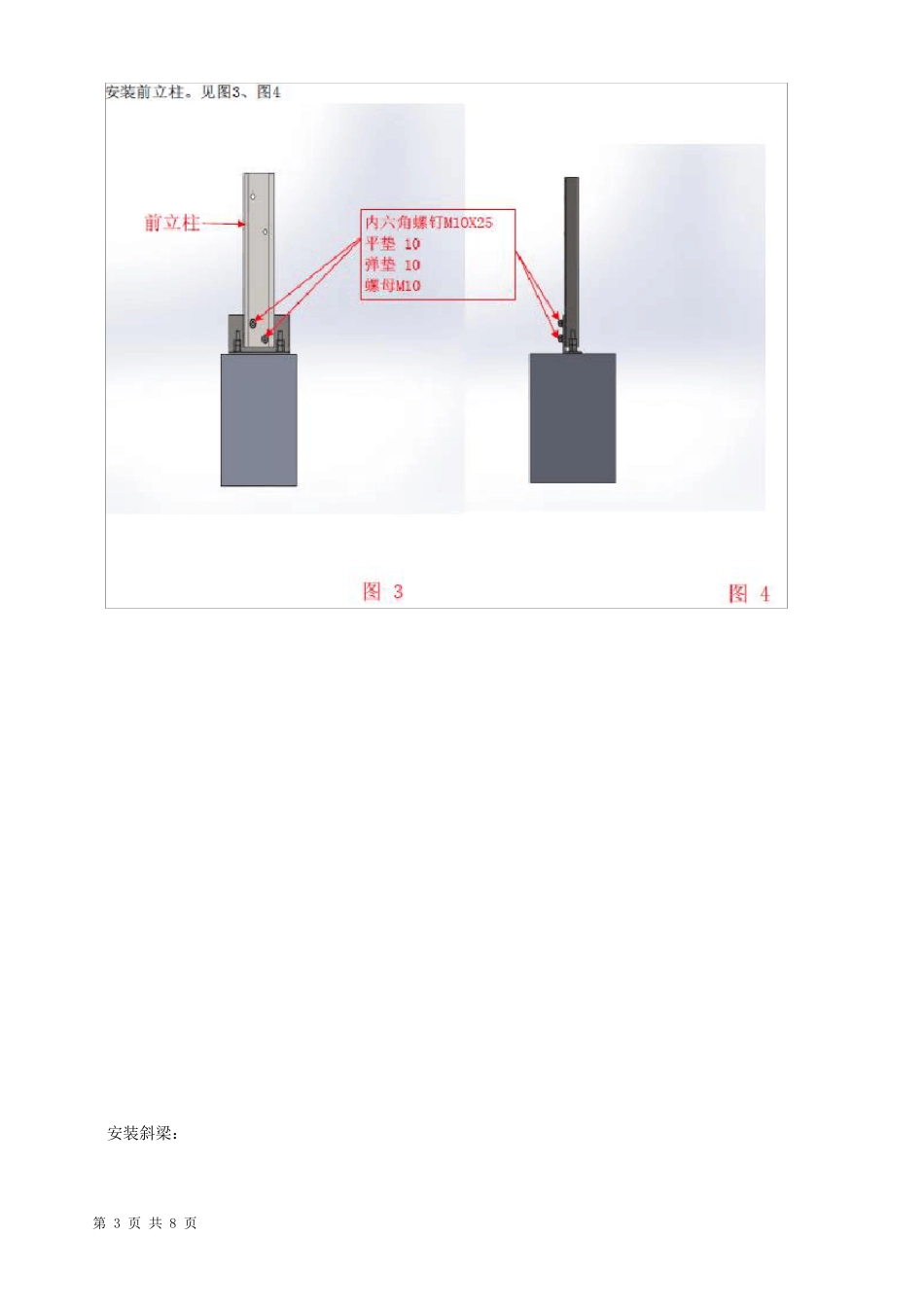

第 1 页 共 8 页 技 术 交 底 记 录 表 C2-1 编 号 2-C2-2012.8.15 工 程 名 称 交 底 日 期 2015 年 8 月 15 日 施 工 单 位 分 项 工 程 名 称 光 伏 支 架 安 装 安 装 队 交 底 提 要 施 工 方 法 和 质 量 要 求 交 底 内 容 : 一 、 施 工 准 备 工 作 1、 准 备 主 要 机 具 1) 扳 手 : 光 伏 支 架 采 用 有 M8、 M10、 M14的 螺 栓 , 应 准 备 13MM(14MM)、 16MM(17MM)、 21MM(22MM)的 板 手 ( 括号 中 的 尺 寸 为 GB旧 标 准 尺 寸 ) 。 2) 水 平 仪 、 经 纬 仪 、 标 杆 3) 尼 龙 小 线 、 记 号 笔 4) 其 他 2、 清 理 基 础 面 泥 土 。 二 、 工 艺 流 程 清 理 基 础 面 、 清 理 预 埋 螺 栓 螺 纹 → 测 量 基 础 面 标 高 、 确 定 支 架 底 座 标 高 → 安 装 前 后 支 架 底 座 → 安 装立 柱 和 斜 梁 → 安 装 拉 杆 调 整 立 柱 垂 直 度 → 安 装 斜 梁 上 面 横 梁 和 调 整 组 件 安 装 孔 位 直 线 → 拧 紧 所 有 螺 栓并 作 标 记 。 三 、 施 工 方 法 1、 清 理 基 础 面 和 清 理 预 埋 螺 栓 安 装 前 清 理 基 础 面 砂 土 和 杂 物, 并 用 水 冲洗干净。 调 直 螺 栓 、 清 理 预 埋 螺 栓 螺 纹 ; 2、 测 量 基 础 面 标 高 、 确 定 支 架 底 座 标 高 采 用 水 平 仪 测 量 光 伏 阵列的 基 础 面 标 高 , 将测 量 结果记 录 。 计算基 础 面 标 高 , 选择最高 的 基 础 面 为 立 柱 底部的 安 装 标 高 。 调 整 各基 础 预 埋 螺 栓 为 统一 的 水 平 标 高 ( 可适当增加垫铁) , 同一 基 础 的 2个螺 栓 标 高 可采用 水 平 尺 测 量 。 阵列标 高 确 定 要 求 : 采 用 水 平 仪 测 量 。 同一 阵列同一 标 高 ;东西方 向之间的 阵列高 差不大于150mm;南北方向之间的 阵列, 南面 阵列不能高 于北面 ;同一 阵列的 底 座 标 高 允许偏差±2mm。 如因基 础 施 工 的 原因东西方 向之间阵列高 差大于150mm, 采 用 与...
