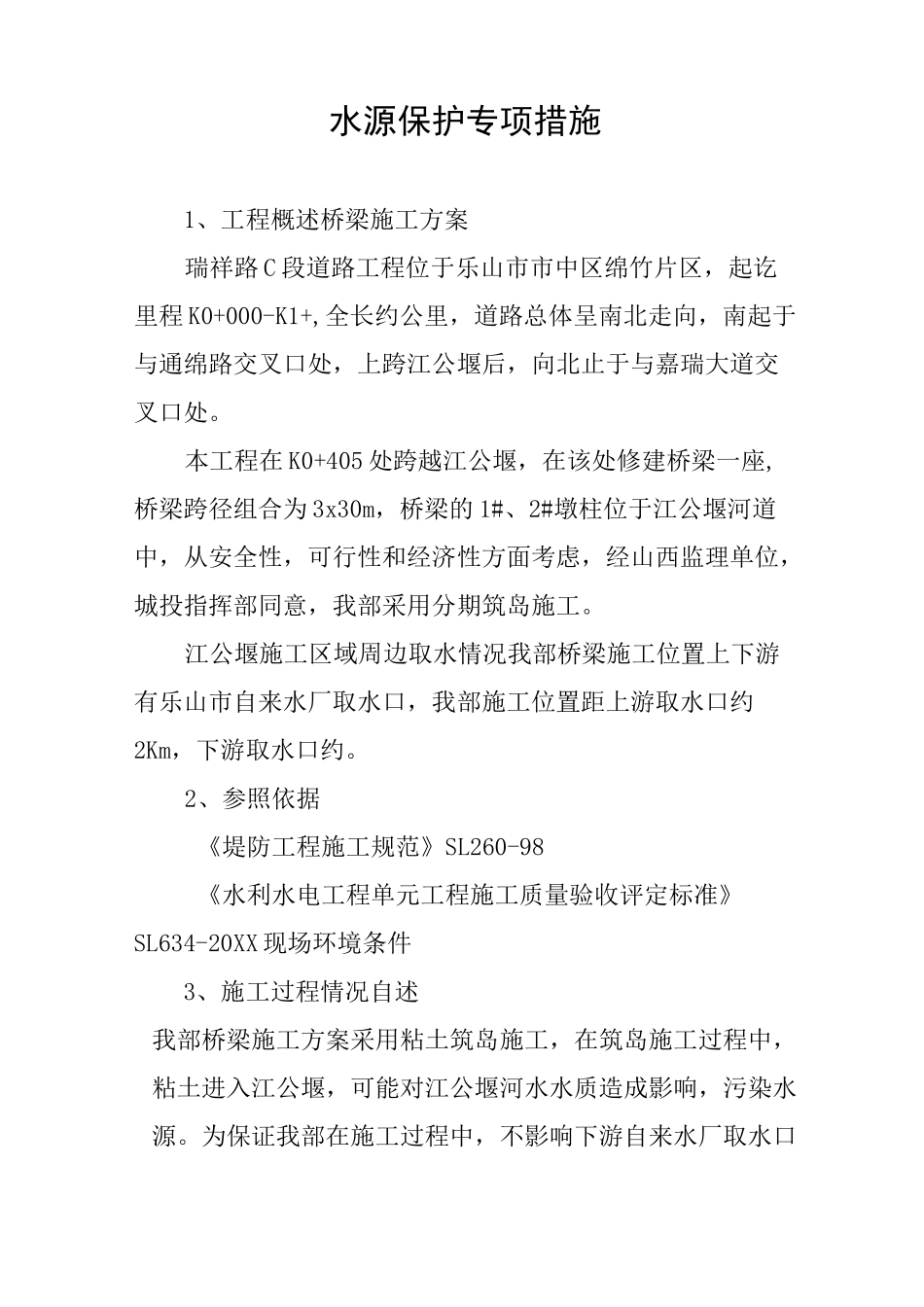

水源保护专项措施1、工程概述桥梁施工方案瑞祥路 C 段道路工程位于乐山市市中区绵竹片区,起讫里程 K0+000-K1+,全长约公里,道路总体呈南北走向,南起于与通绵路交叉口处,上跨江公堰后,向北止于与嘉瑞大道交叉口处
本工程在 K0+405 处跨越江公堰,在该处修建桥梁一座,桥梁跨径组合为 3x30m,桥梁的 1#、2#墩柱位于江公堰河道中,从安全性,可行性和经济性方面考虑,经山西监理单位,城投指挥部同意,我部采用分期筑岛施工
江公堰施工区域周边取水情况我部桥梁施工位置上下游有乐山市自来水厂取水口,我部施工位置距上游取水口约2Km,下游取水口约
2、参照依据《堤防工程施工规范》SL260-98《水利水电工程单元工程施工质量验收评定标准》SL634-20XX 现场环境条件3、施工过程情况自述我部桥梁施工方案采用粘土筑岛施工,在筑岛施工过程中,粘土进入江公堰,可能对江公堰河水水质造成影响,污染水源
为保证我部在施工过程中,不影响下游自来水厂取水口处的水质,因此采用专项措施对下游自来水厂取水口处水源进行处理

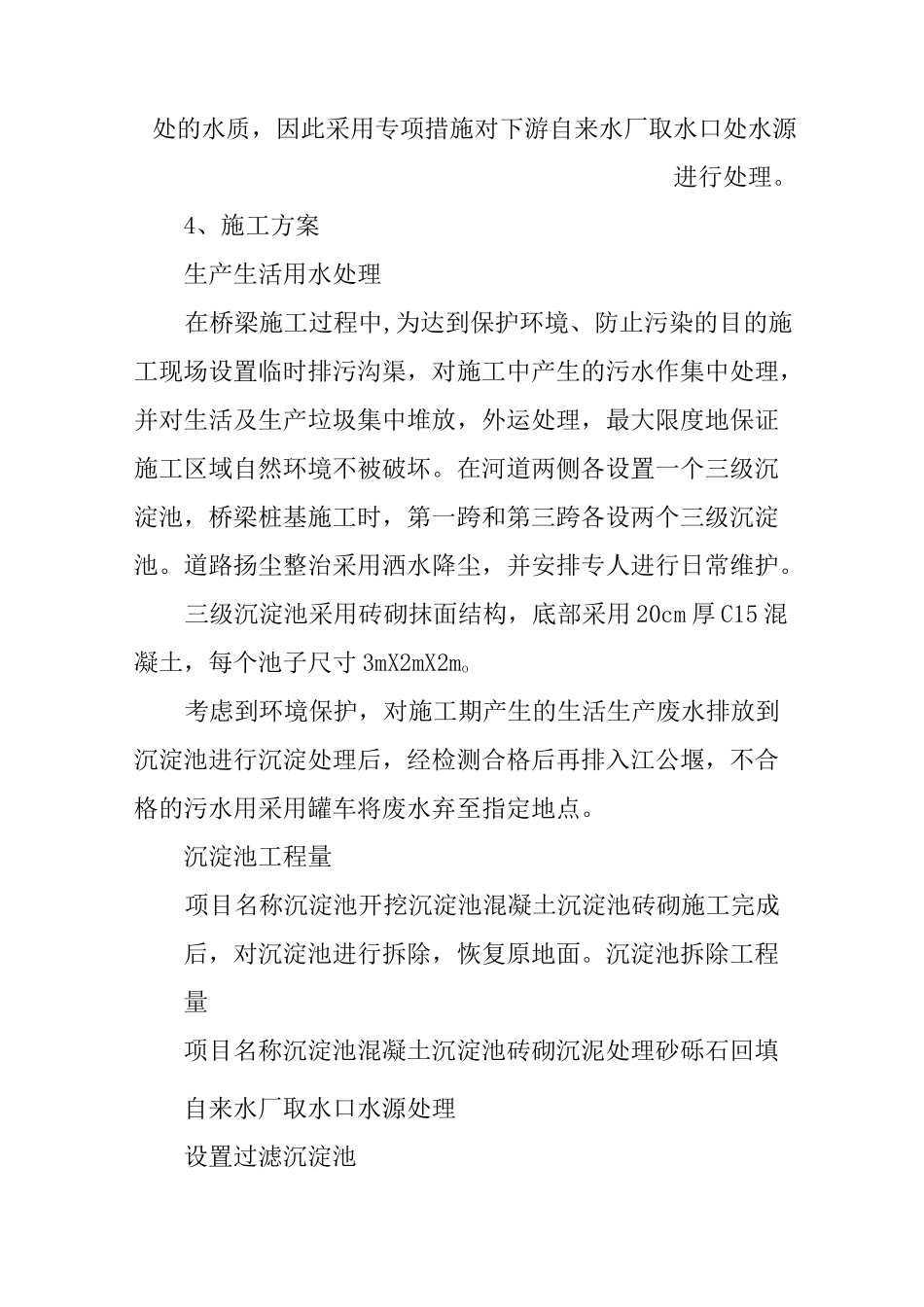

4、施工方案生产生活用水处理在桥梁施工过程中,为达到保护环境、防止污染的目的施工现场设置临时排污沟渠,对施工中产生的污水作集中处理,并对生活及生产垃圾集中堆放,外运处理,最大限度地保证施工区域自然环境不被破坏
在河道两侧各设置一个三级沉淀池,桥梁桩基施工时,第一跨和第三跨各设两个三级沉淀池
道路扬尘整治采用洒水降尘,并安排专人进行日常维护
三级沉淀池采用砖砌抹面结构,底部采用 20cm 厚 C15 混凝土,每个池子尺寸 3mX2mX2mo考虑到环境保护,对施工期产生的生活生产废水排放到沉淀池进行沉淀处理后,经检测合格后再排入江公堰,不合格的污水用采用罐车将废水弃至指定地点

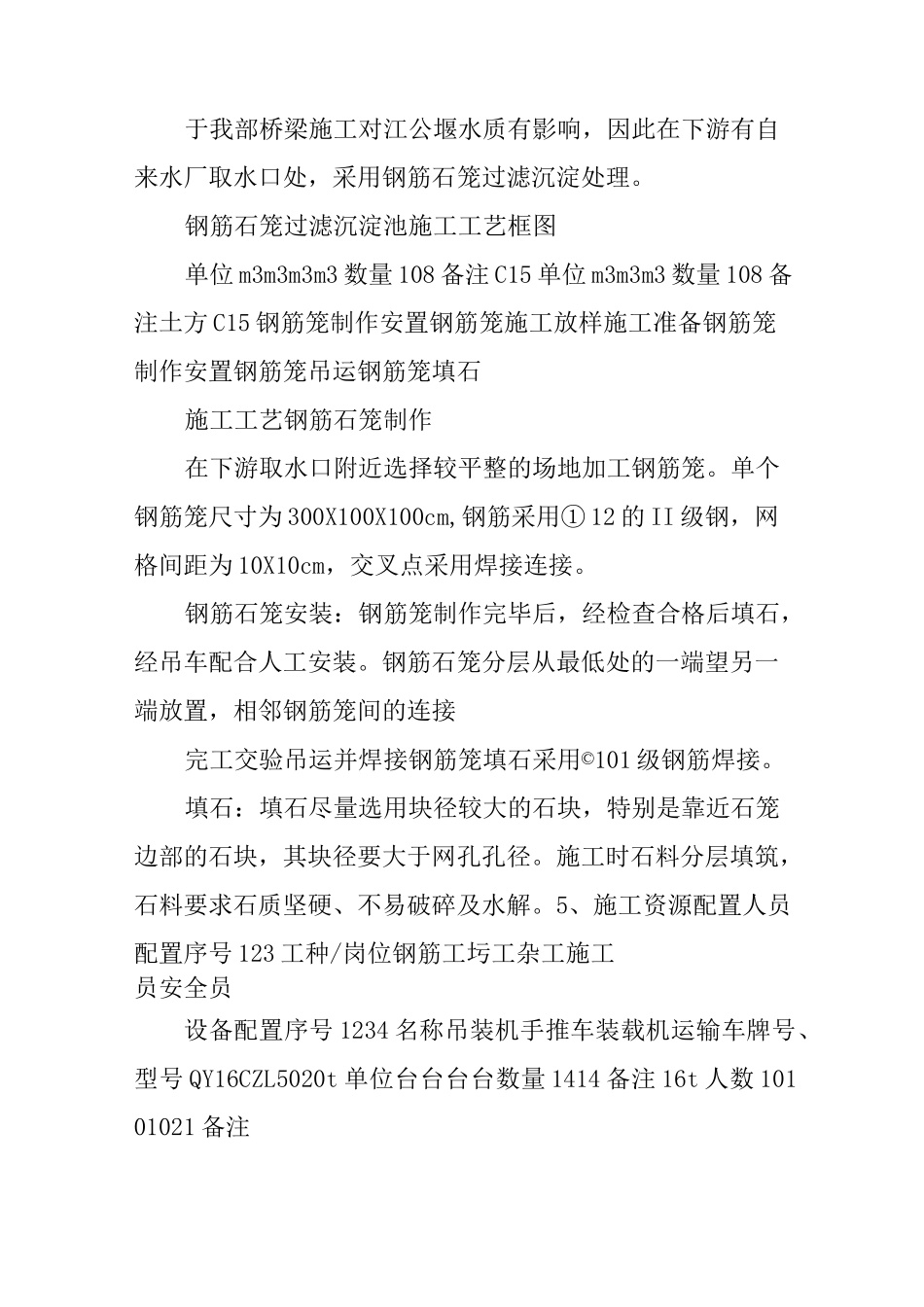

沉淀池工程量项目名称沉淀池开挖沉淀池混凝土沉淀池砖砌施工完成后,对沉淀池进行拆除,恢复原地面
