排水工程开工报告XX县区至汨罗公路工程项目第三合同段(排水工程)开工报告湖南路桥建设集团公司XX县区至汨罗公路第三合同段项目经理部二○○七年八月目录一、分项工程开工申请表二、排水工程施工组织设计三、测量资料四、试验资料排水工程施工方案一、工程概况我岳汨路三标位于XX县区至汨罗公路k14+100~k22+000段,跨XX县区黄沙街镇和XX县区桃林寺镇两地,沿线地形起伏不大,地势低平,地形平坦开阔,略有平缓小丘,高差不大,所经地带以平原、微丘为主,按微地貌可分为平原、微丘与冲沟
本段路线有断链一处,实际长度为7
本合同段有砼预制块矩形排水沟3812m,砼预制块梯形排水沟3696m,砼预制块梯形边沟7216
2m,砼预制块梯形截水沟920m,浆砌片石急流槽148
1m,管式渗沟919m
二、开工条件我合同段负责该项目所需的主要人员(包括管理、质检、试验、测量、施工等)均已到位(详见人员进场表)
用于该项目的机械设备:挖掘机、振动夯、砂浆拌和设备及其它机械设备均已到位(详见机械设备表)

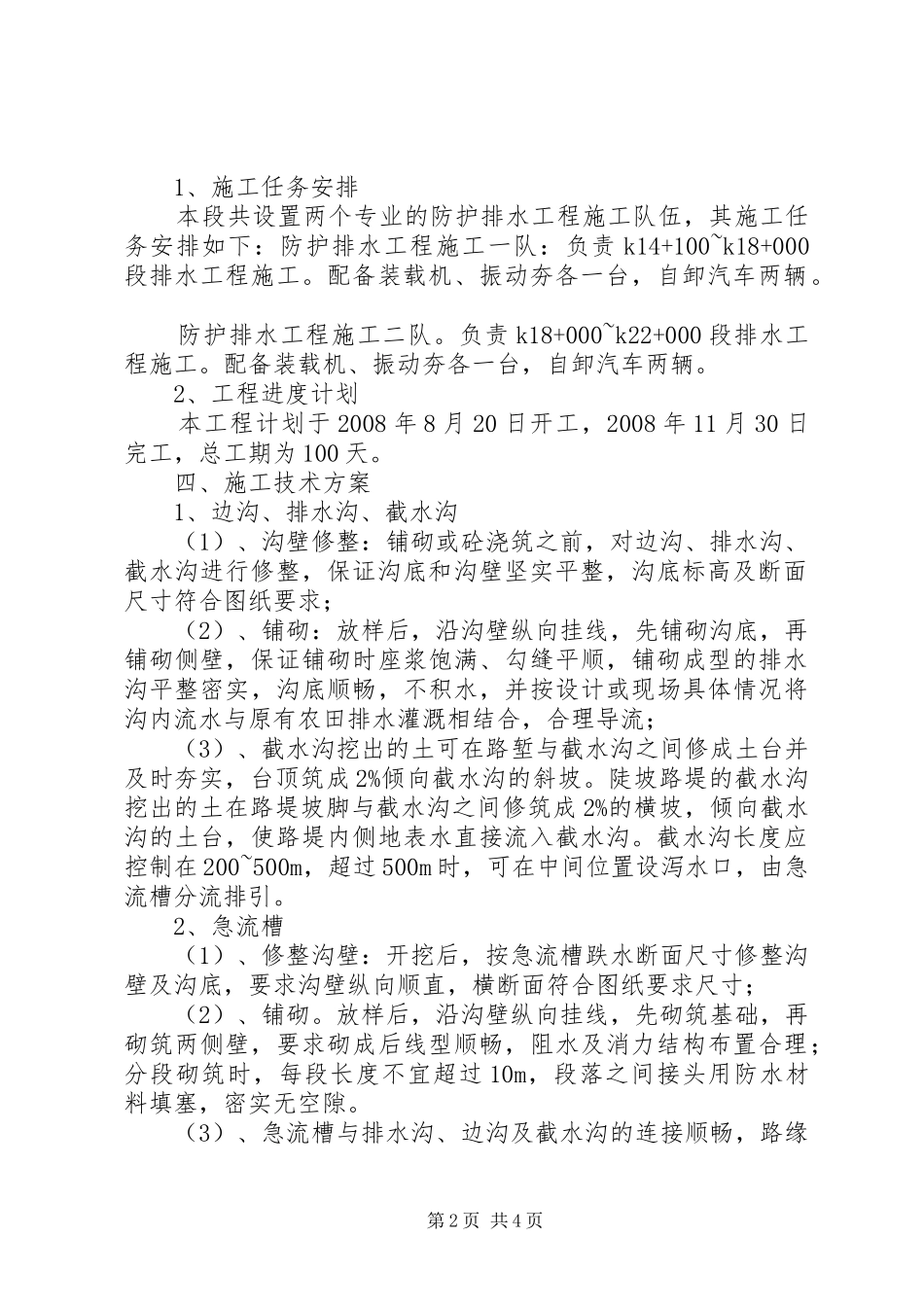

三、施工任务安排与工程进度计划第1页共4页1、施工任务安排本段共设置两个专业的防护排水工程施工队伍,其施工任务安排如下:防护排水工程施工一队:负责k14+100~k18+000段排水工程施工
配备装载机、振动夯各一台,自卸汽车两辆
防护排水工程施工二队
负责k18+000~k22+000段排水工程施工
配备装载机、振动夯各一台,自卸汽车两辆
2、工程进度计划本工程计划于2008年8月20日开工,2008年11月30日完工,总工期为100天
四、施工技术方案1、边沟、排水沟、截水沟(1)、沟壁修整:铺砌或砼浇筑之前,对边沟、排水沟、截水沟进行修整,保证沟底和沟壁坚实平整,沟底标高及断面尺寸符合图纸要求;(2)、铺砌:放样后,沿沟壁纵向挂线,先铺砌沟底,再铺砌侧壁,保证铺砌时座浆饱满、勾缝平
