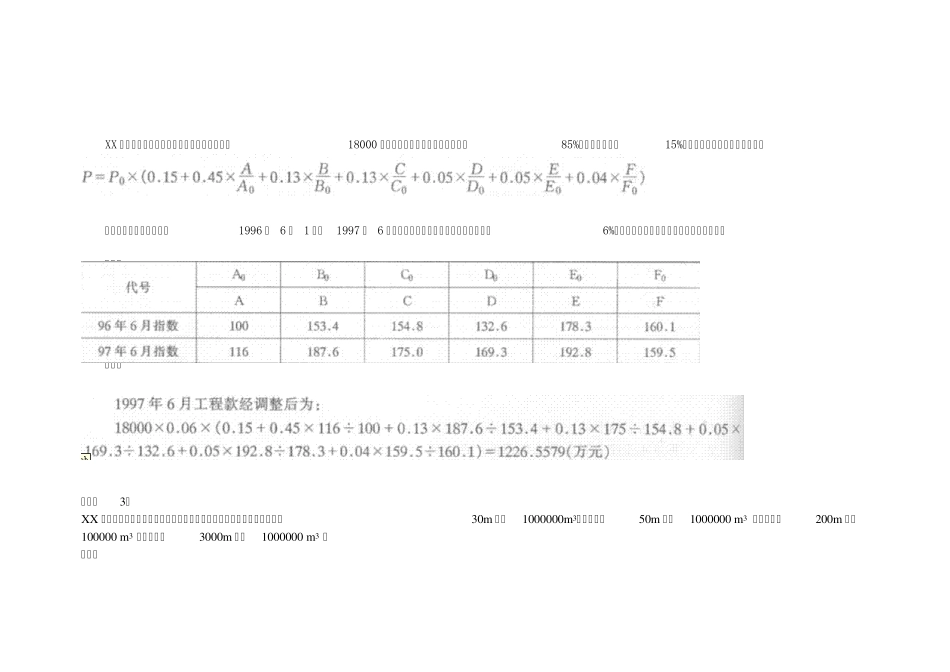

[案例一] 人工挖路基土方,土壤为普通土,挖1 立方米需消耗基本工作时间60 分钟,辅助工作时间占工作班连续时间的2%,准备与结束工作时间占工作班连续时间的2%,不可避免的中断时间占工作班连续时间的1%,休息时间占工作班连续时间的15%。 问题: 1、计算该人工挖普通土劳动定额的时间定额。 2、计算该人工挖普通土劳动定额的产量定额。 分析要点: 本案例主要考核劳动定额的编制及计算方法。分析思路如下: 首先,确定完成1 立方米普通土开挖需要的工作班延续时间x: x=基本工作时间+辅助工作时间+准备与结束工作时间+中断时间+休息时间 然后,计算完成1 立方米普通土开挖需要的时间定额和产量定额。 答案: 1、时间定额: 假定完成1 立方米普通土开挖需要的工作班延续时间为x 则 :x=60+2%x+1%x+15%x+2%x x=60/(1-2%-1%-15%)=75(分钟) 若每工日按8 小时计算,则人工挖1 立方米普通土需要的时间定额为: x/60/8=75/60/8=0.15625(工日/立方米) 2、产量定额: 产量定额=1/时间定额=1/0.15625=6.4(立方米/工日) 【案例2】 XX 工程项目采用调值公式结算,其合同价款为18000 万元,该工程的人工费和材料费占85%,不调值费用占15%,经测算,具体的调值公式为: 该合同的原始报价日期为1996 年 6 月 1 日。1997 年 6 月过错成的预算进度数为工程合同总价的6%,结算月份的工资、材料物价指数如下表: 问题: 分析97 年 6 月工程款经过调整后为多少? 分析要点:本案例主要考核动态结算方法和计算。 答案: 【案例3】 XX 地区有一山岭重丘区高速公路,路基土方挖方土质为普通土,平均运距30m 的有1000000m3、平均运距50m 的有1000000 m3 ,平均运距200m 的有100000 m3 ,平均运距3000m 的有1000000 m3 。 问题: 1、 计算挖土方的平均运距 2、 提出全部合理的机械化施工方式 3、 提出不同机械施工的预算定额工程细目名称、定额表号及定额直接费 分析要点:本案例主要考核关于土、石方工程机械的经济运距,以及机械规格型号的选择。一般的来讲,工程量较大的土、石方施工应选择大功率或大吨位的施工机械,工程量小的土、石方施工应选择小功率或小吨位的施工机械。因此,本案例推土机以135kw~240kw 均属正确;铲运机以10 m3 ~12 m3 均属正确;自卸汽车以12t~15t 均属正确;装载机以2 m3~3 m3 均属正确。 答案: 1、挖土方平均运距 [案例4] 某桥梁工程采用装配式上部构造,桥...
